建築中レポート
- 1. 2022年07月10日
-
祝☆地鎮祭★☆
O様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!
- 2. 2022年08月22日
-
基礎工事
基礎工事着手させて頂きました。
まずは深基礎となる部分の掘削と深基礎の施工を進めさせて頂きます。
- 3. 2022年08月24日
-
基礎工事
深基礎工事後、掘削、砕石を入れて地盤転圧をして基礎地盤をしっかりしてもらっています。
この後ターミダンシートを施工させて頂きます。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷
- 4. 2022年08月29日
-
基礎工事
鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 5. 2022年09月01日
-
基礎アンカー検査
ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きます。
- 6. 2022年09月06日
-
基礎工事
礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、基礎断熱施工、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます。
- 7. 2022年09月07日
-
基礎完成検査
基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 8. 2022年09月10日
-
木工事

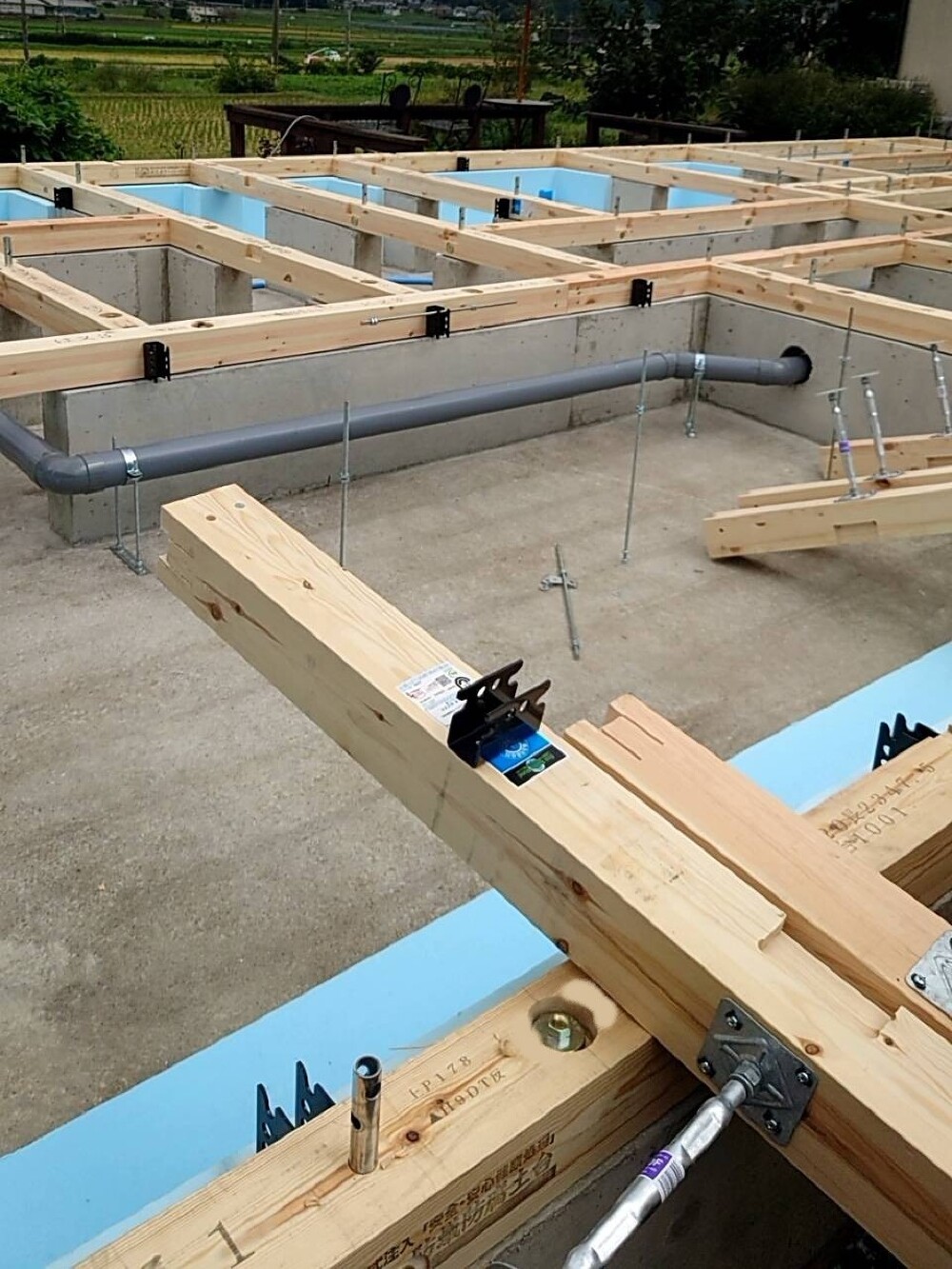

上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 9. 2022年09月10日
-
換気工事
24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆♂️
- 10. 2022年09月13日
-
足場工事
上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨
- 11. 2022年09月14日
-
祝☆上棟★☆
O様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。
- 12. 2022年09月14日
-
屋根工事
2次防水紙の施工の後、化粧屋根材のガルバリウム鋼板の施工をさせて頂きました。
- 13. 2022年09月15日
-
木工事
サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!
- 14. 2022年09月16日
-
外壁工事
外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!
- 15. 2022年09月22日
-
中間検査
役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です。
- 16. 2022年09月28日
-
木工事
軒天の下地工事の後、化粧材の軒天材と破風板材の施工を進めて頂いています🔨
- 17. 2022年09月29日
-
電気工事
吹付断熱工事前の配線工事を進めて頂いています🔦
- 18. 2022年09月30日
-
吹付断熱工事
吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。
- 19. 2022年10月04日
-
木工事
2階部分の天井下地組作業及び床部分の下地ボードの増張り作業を進めて頂いています🔨
2階部分は下地ボードを増張りして足音などの防音対策もさせて頂いています🔨
- 20. 2022年10月04日
-
外壁工事
外壁材の施工を進めさせて頂いています。
- 21. 2022年10月08日
-
木工事
2階部分の天井下地ボードの施工とフローリングの施工を進めさせて頂いています🔨
- 22. 2022年10月15日
-
木工事
玄関廻りの壁下地ボードの施工を進めて頂いています🔨
- 23. 2022年10月17日
-
木工事
1F部分の天井下地組作業を進めて頂いています🔨
- 24. 2022年10月20日
-
木工事
1F天井下地組作業が終わったところから下地ボードの施工を進めて頂いています🔨
- 25. 2022年10月22日
-
木工事
1F部分のフローリングの施工を進めて頂いています🔨
- 26. 2022年10月24日
-
外壁工事
外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
またこのシーリング材はプラチナシールといって「変色・褐色15年保証」ものとなっていますのでご安心ください!!
- 27. 2022年10月25日
-
外壁検査
外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、外壁に汚れや傷がないか、施工不備はないかなど確認させて頂きました👷
検査は合格💮していますのでご安心ください👷
この後いよいよ外部足場が取れておすまい🏠の全景が見れるようになりますよ!
たのしみですね✨✨
- 28. 2022年10月28日
-
木工事
階段の組立設置をさせて頂きました🔨✨
施工後はキズや汚れが付かないように養生して頂いていますのでご安心下さい⛑
- 29. 2022年10月29日
-
足場撤去
外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨
- 30. 2022年11月01日
-
木工事
建具枠の取付及び下地ボードの施工を進めて頂いています🔨
- 31. 2022年11月09日
-
木工事
造作工事、順調に進めさせて頂いています🔨
- 32. 2022年11月22日
-
木工事
造作工事進めて頂いています。

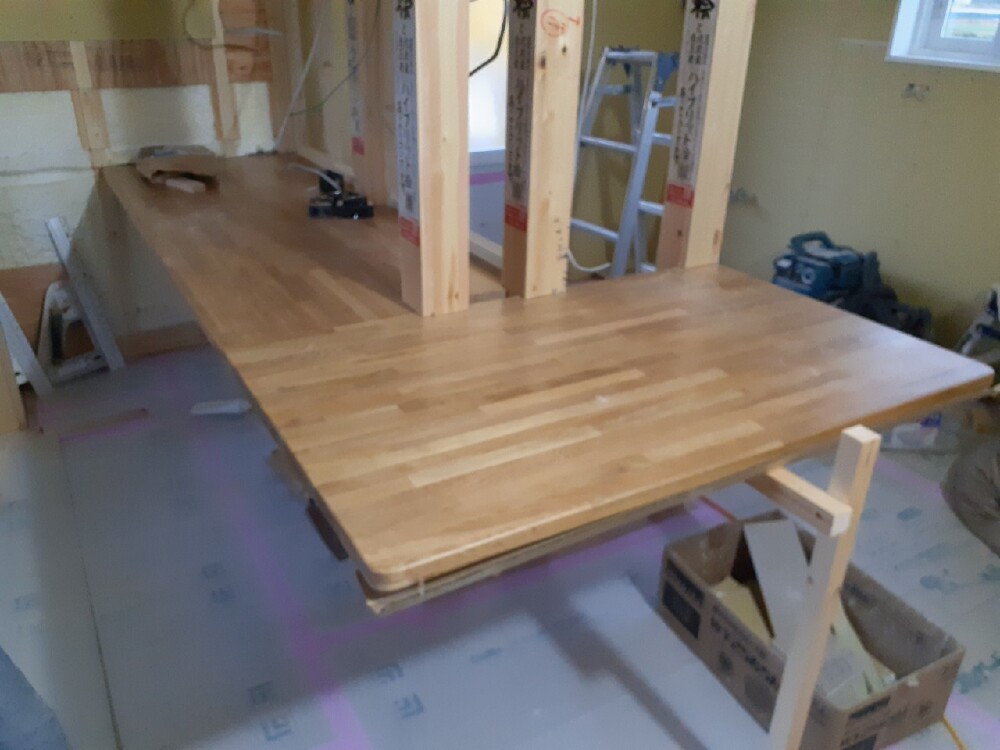

キッチン部分のカウンターの取付をさせて頂きました🔨✨
- 33. 2022年11月22日
-
外構工事
犬走り部分のコンクリート打設作業をさせて頂きました。
- 34. 2022年11月25日
-
木完検査
木工事が完了いたしましたので木工事完了検査をさせて頂きました。
ビスが決められたピッチに収まっているか、ビス忘れ、ビス頭の飛び出し、ボードの割れがないかなど検査させて頂きました。👷♂️
検査は無事合格💮です。
この後、クロス屋さんにバトンタッチさせて頂きます!
- 35. 2022年12月01日
-
内装工事
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。
- 36. 2022年12月05日
-
内装工事
下地処理が終わったところからクロスの施工を進めさせて頂いています。
- 37. 2022年12月07日
-
左官工事
玄関ポーチ部分のタイルの施工をさせて頂きました。
- 38. 2022年12月10日
-
内装工事
クロス工事順調に進めさせて頂いています。
水廻り部分にクロス・クッションフロアの施工をさせて頂きました。
- 39. 2022年12月19日
-
完了検査
役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。
- 40. 2022年12月20日
-
サッシ仕舞工事
お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。
- 41. 2022年12月20日
-
システムキッチン工事
システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷
- 42. 2022年12月21日
-
エクステリア工事
テラス屋根、物干し、シェードフックの取付工事をさせて頂きました✨✨
- 43. 2022年12月21日
-
美装工事
お家をピカピカにクリーニング作業をさせて頂いています🧹
- 44. 2022年12月21日
-
社内完成検査
社内完成検査をさせて頂きました。👷
床材や建具にキズや汚れがないかクロスがキレイに施工されているか通電・排水状態など確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。
- 45. 2022年12月25日
-
祝☆竣工★☆
O様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
