小浜市 MK様邸
小浜店
地域別|すべて
建築中レポート
- 1. 2023年05月07日
-
地鎮祭
当日は雨となりましたが新緑が生き生きと芽生えるような、これからのお住いづくりには良い恵みの雨となりご家族皆様で工事安全など祈念させていただきました!
- 2. 2023年07月18日
-
仮設工事
基礎着工に向け仮囲い・仮設トイレの設置を行いました。
- 3. 2023年07月31日
-
基礎工事
本日基礎工事に着手いたしました。
現地打合せし配置を出すための丁張り作業です。
- 4. 2023年08月02日
-
基礎工事
掘方進めベースとなる部分を施工しました。土間シートには防湿・防蟻シートの施工も完了してます。
- 5. 2023年08月08日
-
基礎工事
鉄筋の組み立てと外周部の型枠組み立てが完了しましたので、配筋検査を実施
不備なくしっかりと施工できております!
- 6. 2023年08月09日
-
給排水設備工事
基礎内と外部をつなぐスリーブ管の仕込みを行いました。
外部からの配管がしやすくなります!
- 7. 2023年08月12日
-
基礎工事
ベースコンクリートの打設を行いました!季節的に暑くなりますので、
ひび割れを考慮し打設時には水を多めにひいて養生してます
- 8. 2023年08月19日
-
基礎工事
ベースコンクリート打設後、内部立上り部分の型枠組み立てを進めてます!
- 9. 2023年08月23日
-
基礎工事
立上りコンクリート打設を済ませ養生後型枠の解体を進めています。
撤去でき次第内部清掃と最終チェックをしていきます。
- 10. 2023年09月01日
-
基礎工事
型枠の解体を行いました。
この後は基礎完成検査を実施し工事のバトンを大工さんへ繋ぎます。
- 11. 2023年09月12日
-
木工事
土台が納入され大工さんに土台据付工事を進めていただきました。
- 12. 2023年09月12日
-
上棟
お天気にも恵まれ、無事に棟上げをさせていただきました。
M様上棟誠におめでとうございます!!
- 13. 2023年09月12日
-
屋根工事
上棟後には屋根全体にルーフィングを張り、ガルバリウム鋼板屋根を施工していただきました。
- 14. 2023年09月12日
-
サッシ工事
樹脂サッシが納入され大工さんに取付けを進めていただいています。
- 15. 2023年09月21日
-
外壁工事
タイベックシルバーという反射断熱シートの施工をしていただきました。
吹付断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能があります。
湿気は外に逃がし、雨粒は中に入れない非常に優れた外壁下地です。
- 16. 2023年09月30日
-
吹付断熱工事
吹付断熱を施工していただきました。
全て吹付を行った後は断熱材の厚みや過不足箇所がないかを検査をします。
- 17. 2023年10月02日
-
外壁工事
外壁工事が始まりました。順番に張り進めていきます。
- 18. 2023年10月07日
-
木工事
浴室回りから先行で壁ボードを進めています。
- 19. 2023年10月11日
-
木工事
サッシの内窓周りに枠材を取り付けています。隙間にはウレタンを充鎮します。
- 20. 2023年10月16日
-
外壁工事
外壁張り、シーリング工事が完了し外壁検査をしました。
釘頭のタッチアップや清掃をし合格です!
- 21. 2023年10月18日
-
2階床からボードの捨て張り、床材の施工を進めています。
この後キズ防止の養生ボードも敷いていきます。
- 22. 2023年10月20日
-
屋根板金工事
雨をうける樋工事を進めました。これで屋根、外壁まわりの工事が完了となります!
- 23. 2023年10月21日
-
仮設工事
仮設足場の解体撤去をさせていただきました!引き続き外回りの作業を進めていきます。
- 24. 2023年10月25日
-
木工事
外周回りの壁ボード張りを進め天井下地の造作を進めています。
- 25. 2023年10月29日
-

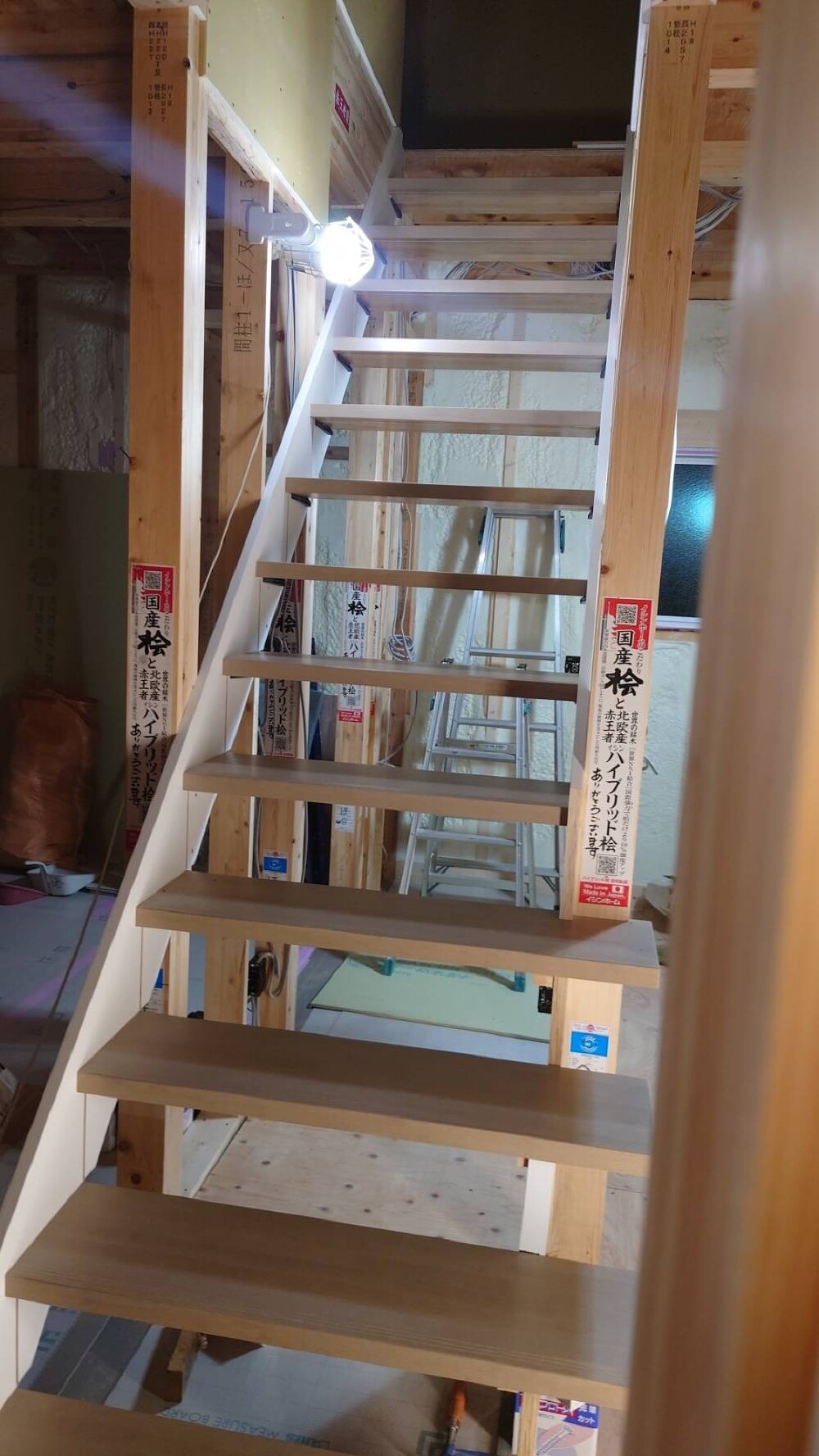

木工事
階段を取付しました!よりお家らしくなりました♪
引き続き2階から順番に完成させていきます。
- 26. 2023年11月01日
-
木工事
2階より建具枠の取付を進めております。枠が取り付きますと回りの壁ボードや枕棚などの取付を進めていきます。
- 27. 2023年11月09日
-
クロス工事
クロス施工前の下地処理作業(パテ作業)を進めていただいています。
下地ボードの継ぎ目やビス頭の凹凸を無くす作業となります。
- 28. 2023年11月10日
-
クロス工事
本日から2階の部屋内のクロスを貼り進めています。
- 29. 2023年11月14日
-
左官工事
外部ではタイル左官工事が始まりました!基礎外周の上塗りから進めています。
- 30. 2023年11月18日
-
木工事
1階の木工事が完了しました!引き続き内装クロス工事を進めていきます
- 31. 2023年11月21日
-
クロス工事
下地処理を行い天井から壁紙クロス張りを進めています。
- 32. 2023年11月23日
-
設備工事
下水本管の引込みをさせていただきました。
- 33. 2023年11月25日
-
クロス工事
内装クロス工事も終盤に差し掛かり、トイレなど水廻りの一部には塩ビタイルを貼らせていただきました。
- 34. 2023年11月29日
-
タイル工事
TV壁面に内装タイル張りを行いましたクロスとは質感が違うのでグッと重厚感が増します!
- 35. 2023年12月03日
-
木工事
クロス工事も終わり、階段手すりや建具・棚などの取付を進めています。
- 36. 2023年12月03日
-
電気工事・設備工事
トイレや洗面台などの設備機器と照明やスイッチ・コンセントを取付ています。
- 37. 2023年12月05日
-
美装工事
内部の工事も終わり、全体清掃をさせていただきました。
養生もなくなりキレイになりました。
- 38. 2023年12月07日
-
カーテン工事
美装工事後にカーテンの取付をさせていただきました。
- 39. 2023年12月10日
-
外構工事
外回りでも外構工事を進めさせていただきました。
週末には完成見学会をお世話になりたいと思います。
- 40. 2023年12月15日
-
見学会開催準備
テーブルや飾り付けをさせていただき見学会の準備が整いました。
- 41. 2023年12月23日
-
最終美装工事
社内検査後に最終清掃をさせていただきまて、お引渡しの準備が整いました!
- 42. 2023年12月25日
-
お引渡し
クリスマスの日にお引渡しをさせていただきました。
お施主様の想いが詰まったお家でたくさんの想い出を築いていただけますよう
心よりお祈り申し上げます!
ありがとうございました。
