丹波市 K様邸
丹波店
地域別|すべて
建築中レポート
- 1. 2022年01月08日
-
祝☆地鎮祭★☆
K様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!
- 2. 2022年02月05日
-
基礎工事
基礎工事着手させて頂きました。
掘削後、砕石を入れまして地盤転圧をさせて頂きました。
- 3. 2022年02月08日
-
基礎工事
ターミダンシートの施工をさせて頂きました。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷
- 4. 2022年02月10日
-
基礎工事
外周部の型枠の組立後、鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いていますので頑丈な基礎ができあがりますよ!!
- 5. 2022年02月11日
-
基礎配筋検査
配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 6. 2022年02月11日
-
給排水設備工事
基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております
- 7. 2022年02月19日
-
アンカー検査
ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きました。
- 8. 2022年02月26日
-
給排水設備工事
屋外下水配管の施工をさせて頂きました🚿
- 9. 2022年02月28日
-
給排水設備工事
屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありませんのでご安心下さい。
- 10. 2022年03月01日
-
基礎完成検査
基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 11. 2022年03月03日
-
換気工事
24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆♂️
- 12. 2022年03月03日
-
木工事
上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 13. 2022年03月05日
-
足場工事

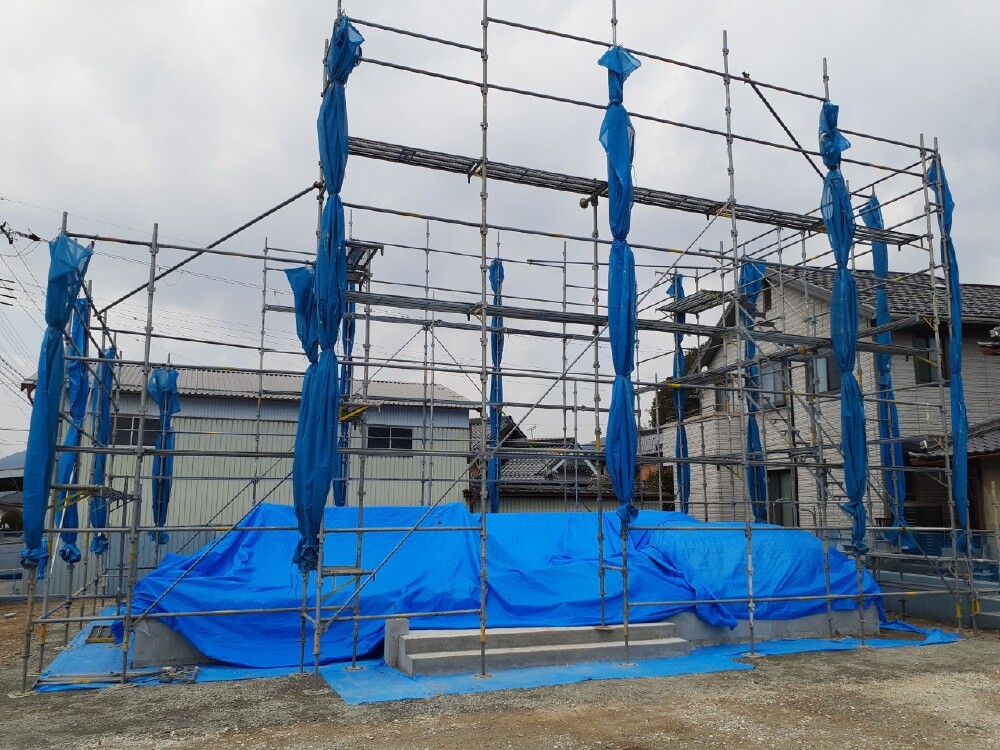

上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨
- 14. 2022年03月07日
-
祝☆上棟★☆
K様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。
- 15. 2022年03月07日
-
屋根工事

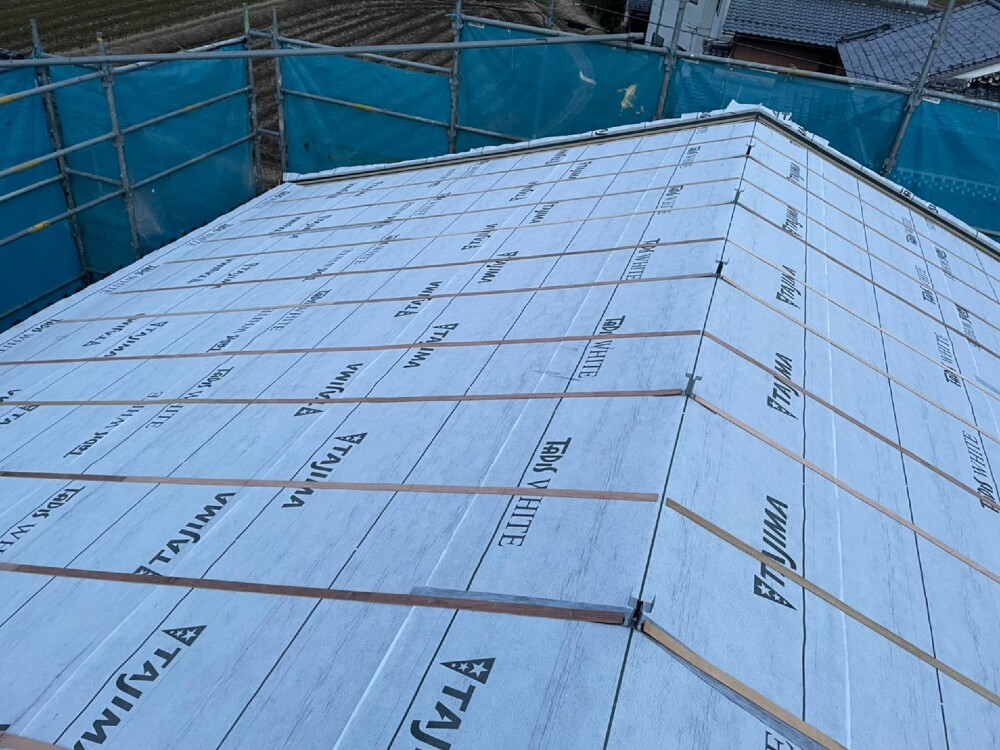

2次防水用のアスファルトルーフィングという防水紙の施工をさせて頂いました。
- 16. 2022年03月08日
-
屋根工事
瓦材が納材されましたので施工を進めさせて頂いています。
- 17. 2022年03月09日
-
木工事
サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!
- 18. 2022年03月11日
-
木工事
金物の取付や間柱建て、吹付断熱工事前の下地工事を進めて頂いています。
間柱を施工することによって各部屋に間仕切りができ、想像しやすくなると思いますよ!!
- 19. 2022年03月14日
-
防水検査
外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!
- 20. 2022年03月22日
-
電気工事

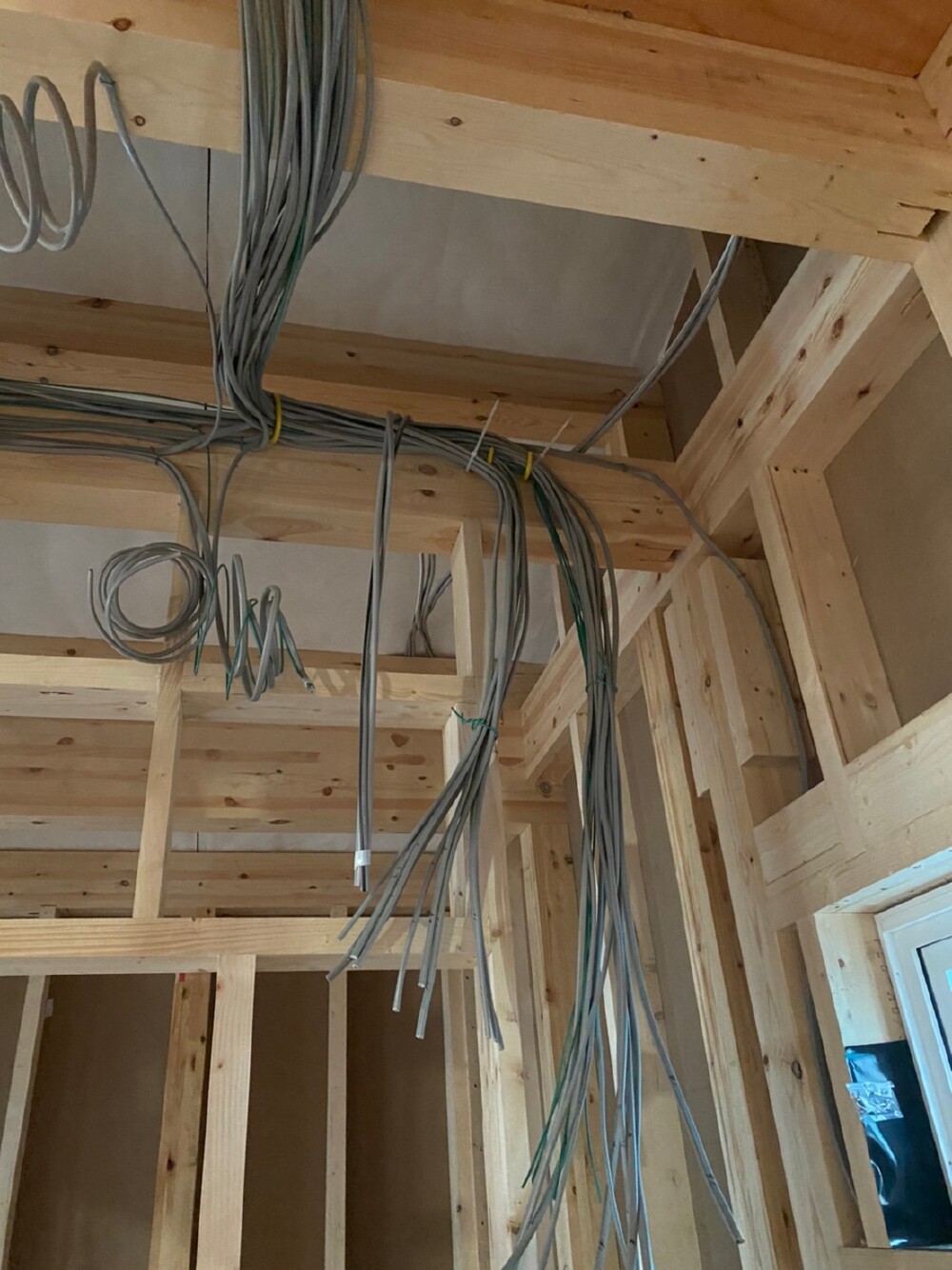

外周部を中心的に吹付断熱工事前の配線工事をさせて頂きました🔦
- 21. 2022年03月24日
-
木工事
破風板と軒天材の施工をさせて頂きました🔨
- 22. 2022年03月24日
-
吹付断熱工事
吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。
- 23. 2022年04月06日
-
システムバス設置工事
システムバス🛁設置工事をさせて頂きました。
施工後はキズや汚れが付かないようにキチンと養生して頂いていますのでご安心ください。
- 24. 2022年04月06日
-
外壁工事
外壁材が納材されましたの施工の方進めて頂いています!!
- 25. 2022年04月08日
-
外壁工事
玄関部分を中心的に作業を進めさせて頂いています。
- 26. 2022年04月22日
-
外壁工事
外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
またこのシーリング材はプラチナシールといって「変色・褐色15年保証」ものとなっていますのでご安心ください!!
- 27. 2022年04月24日
-
木工事
1階天井下地組作業を進めて頂いています🔨
- 28. 2022年04月27日
-
給排水設備工事
2階トイレ部分の給水・排水配管の立上げ作業をさせて頂きました🚿
- 29. 2022年04月28日
-
樋工事
雨樋の取付作業をさせていただきました☔
- 30. 2022年04月28日
-
外壁工事
窓廻りのモールの取付をさせて頂きました。
- 31. 2022年04月30日
-
木工事
2階天井下地組作業を進めて頂いています🔨
- 32. 2022年05月02日
-
換気工事
室内の換気ダクトの立ち上げ・仕込み作業をさせて頂きました。
- 33. 2022年05月03日
-
木工事
2階の天井下地ボードの施工を進めて頂いています🔨
- 34. 2022年05月04日
-
木工事
2階床部分の下地ボードの施工をさせて頂いています🔨
2階部分は下地ボードを増張りして足音などの防音対策もさせて頂いています🔨
- 35. 2022年05月06日
-
内装工事
先行しましてキッチン部分のクッションフロアの施工を進めて頂いています🔨
- 36. 2022年05月06日
-
木工事
1階部分のフローリングの施工を進めて頂いています🔨
- 37. 2022年05月13日
-
木工事
階段の組立設置工事を進めて頂いています🔨
- 38. 2022年05月16日
-
内装工事
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。
- 39. 2022年05月19日
-
内装工事
下地処理(パテ作業)が終わったところからクロスの施工を進めて頂いています。
- 40. 2022年05月23日
-
内装工事
クロス工事、順調に進めさせて頂いています。
- 41. 2022年05月24日
-
左官工事
左官工事、着手させて頂いています。
基礎立上り部分の下塗りと玄関ポーチのタイルの施工を進めて頂いています。
- 42. 2022年05月26日
-
内装工事
水廻り部分のクロス、クッションフロアの施工を進めて頂いています。
- 43. 2022年05月27日
-
左官工事
玄関タイルと基礎立上り部分の仕上げ塗り作業を進めさせて頂いています。
- 44. 2022年05月29日
-

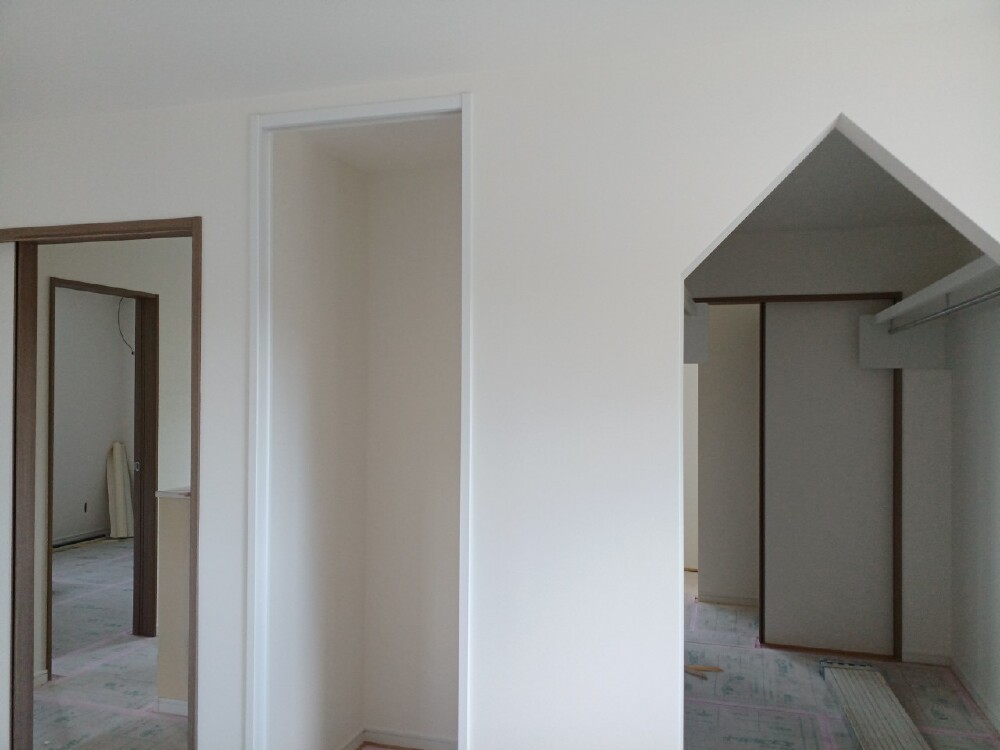

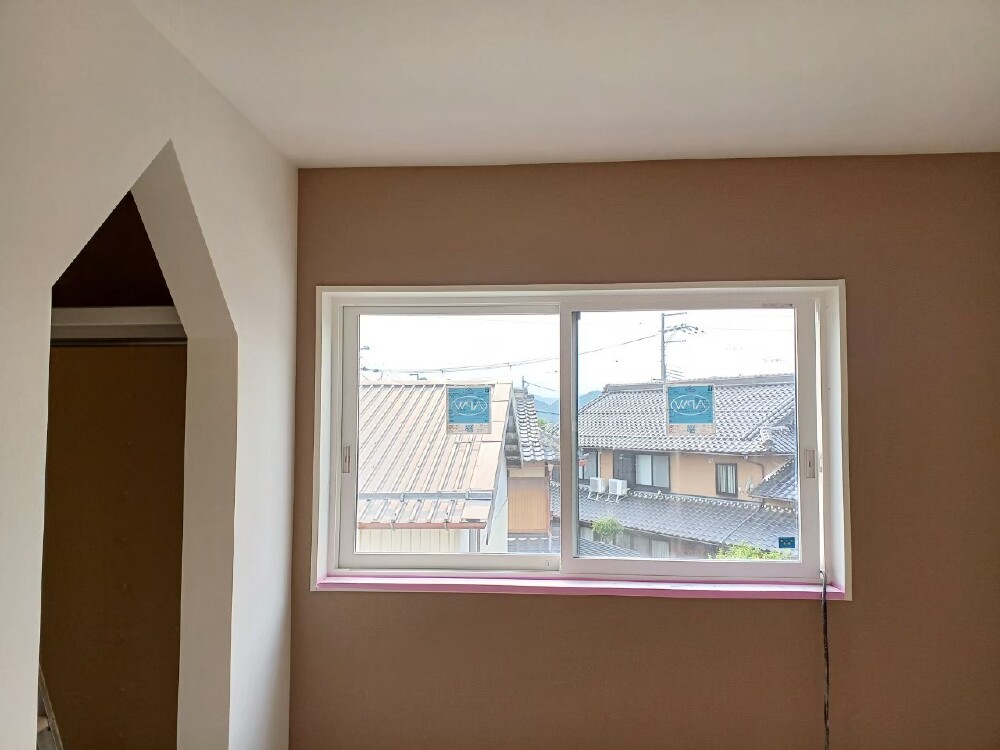

美装工事
お家をピカピカにクリーニング作業をさせて頂いています🧹
- 45. 2022年05月30日
-
サッシ仕舞工事
お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。
- 46. 2022年06月10日
-
社内完成検査
社内完成検査をさせて頂きました。👷
床材や建具にキズや汚れがないかクロスがキレイに施工されているか通電・排水状態など確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。
- 47. 2022年06月16日
-
外構工事
カーポート🚗の組立設置工事を進めさせて頂いています。
- 48. 2022年06月16日
-
カーテン工事
カーテン・ロールスクリーンの取付作業をさせて頂きました。
- 49. 2022年06月23日
-
祝☆竣工★☆
K様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
