丹波店 氷上平屋モデルハウス
丹波店
地域別|すべて
1階床面積 96.88㎡(29.31坪)
3LDK(平屋)
竣工日 令和3年9月4日
建築中レポート
- 1. 2021年05月14日
-
地盤調査
地盤調査をさせて頂いています。
しっかりとした地盤になっているか杭を打ち込んで確認する作業となっています。
- 2. 2021年05月19日
-
地鎮祭
地鎮祭を執り行わさせて頂きました。
これから工事着手させて頂きます!!
- 3. 2021年05月25日
-
改良工事
地盤調査の結果、地盤改良判定だったので本日より改良工事をさせて頂いています。
- 4. 2021年05月28日
-
基礎工事
基礎工事着手致しました👷
建物外回りの掘削作業を進めて頂いています。
- 5. 2021年05月29日
-
基礎工事
地盤の転圧作業をさせて頂きました。
地盤転圧後、ターミダンシートの施工をさせて頂きました。
このターミダンシートは防蟻効果を備えた防湿防水シートとなっております。
- 6. 2021年06月01日
-
配筋検査
鉄筋工事が終わり配筋検査をさせて頂きました。
図面通りに鉄筋が施工されているか、決められた間隔内で施工させているか確認させて頂き、
検査結果は合格💮です。
- 7. 2021年06月01日
-
給排水設備工事
基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております
- 8. 2021年06月02日
-
基礎工事
配筋検査で合格💮をいただきましたのでベースコンクリートの打設をさせて頂きました。
- 9. 2021年06月03日
-
アンカー検査
立ち上がりの基礎型枠の組立が終わりましたのでアンカー検査をさせて頂きました👷
アンカー検査は基礎と土台を固定する金物でそのアンカーボルトが図面通りに配置してあるか。
型枠がキレイに施工してあるかなど確認する検査となっております。
検査はキレイに施工して頂いていたので合格💮です。
- 10. 2021年06月07日
-
給排水設備工事
屋外下水配管の施工をさせて頂きました。🚿
- 11. 2021年06月10日
-
基礎工事
基礎が出来上がり型枠の撤去および基礎断熱材の施工をさせて頂いています。
- 12. 2021年06月10日
-
給排水設備工事
屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありません。
- 13. 2021年06月14日
-
木工事
上棟に向けて土台据付工事をさせて頂いています。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 14. 2021年06月14日
-
換気工事
24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムは床下に設置してあるので配管等が見えなくなってしまいますので接続部はしっかり固定し、ダクトも細かく支持し施工しました。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆♂️
- 15. 2021年06月17日
-
祝☆上棟★☆
本日は上棟おめでとうございます🙌
青空の下、無事に棟があがりました!
これから素敵なモデルハウスにしていきますので、完成をお楽しみください😉✨
- 16. 2021年06月17日
-
木工事
耐力壁(シロアリガードパネル)を施工させて頂いています。
壁倍率の高い材料なので強度に強く、防蟻処理がしてあるので名前の通りシロアリにも強く、結露にも強い材料となっています。
このシロアリガードパネルを全外壁面に施工していますので屋内に筋交いがほとんどいらないほどの強度を確保できる優れた商品となっています。
- 17. 2021年06月17日
-
屋根工事
屋根下地工事が終わり、アスファルトルーフィングの施工ののちガルバリウム鋼板の施工をさせて頂きます。
- 18. 2021年06月17日
-
木工事
金物の取付をさせて頂きました。
基礎と柱を固定するホールダウン金物や横架材用の火打金物などの金物を取付させて頂きました。
- 19. 2021年06月17日
-
木工事
サッシが現場に入りましたのでサッシの取付作業をさせて頂いています。
サッシは樹脂サッシを標準で採用していますので結露が生じにくくなっています!!
- 20. 2021年06月18日
-
防水検査
タイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみに!!
- 21. 2021年06月18日
-
外壁工事
タイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
- 22. 2021年06月22日
-
木工事
化粧軒天の施工をさせて頂いています🔨
- 23. 2021年06月23日
-
電気・給排水設備工事
吹付断熱工事前の電気配線工事と給水立ち上げ工事をさせて頂きました。
- 24. 2021年06月24日
-
吹付断熱工事
吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
実際に吹付断熱工事を体験させて頂きましたのでご覧ください!!
- 25. 2021年06月25日
-
木工事
窓枠の取付作業をさせて頂いています🔨
- 26. 2021年06月28日
-
木工事

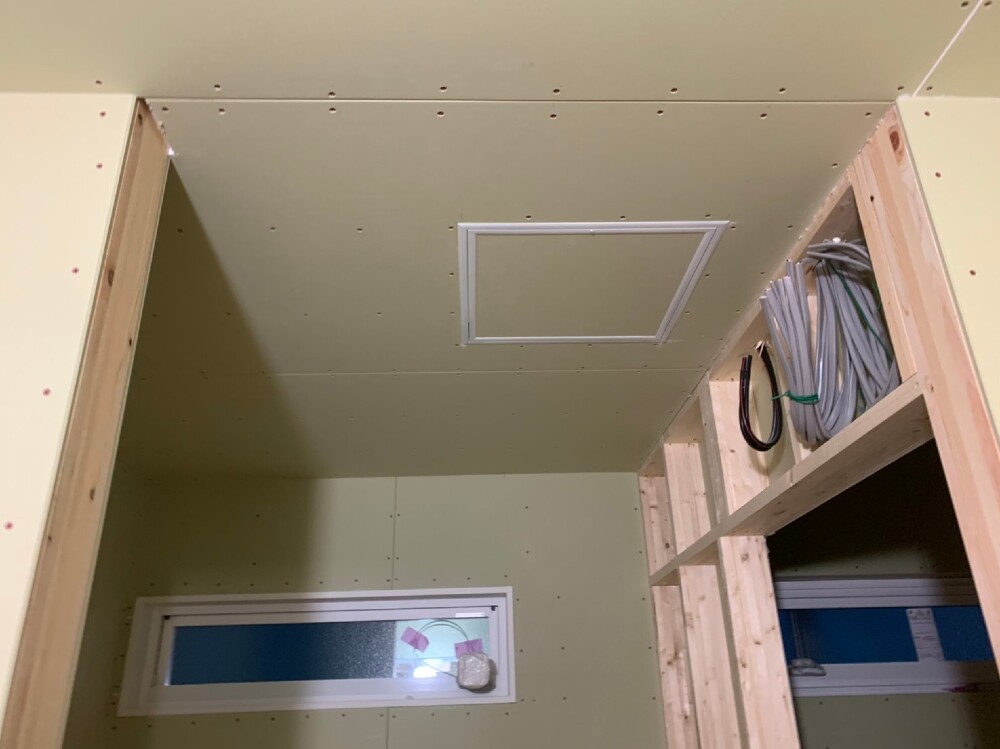

外周部の下地ボードの施工が終わりましたので水廻り部分から間仕切り壁下地ボードの施工をさせて頂いています🔨
- 27. 2021年06月29日
-
外壁工事
外壁材が納材されましたので外壁施工を進めさせて頂いています。
- 28. 2021年07月01日
-
木工事
LDK部分のスタディコーナーのカウンターを取付させて頂きました🔨
- 29. 2021年07月01日
-
システムバス設置工事
システムバスの組立設置させて頂きました。
メーカーはハウステックさんになります。
施工後はキズや汚れが付かないように養生して頂いています。
- 30. 2021年07月06日
-
外壁工事
外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
- 31. 2021年07月09日
-
外壁検査
外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、汚れや傷がないか、施工不備はないかなど確認させて頂きました。
- 32. 2021年07月10日
-
足場撤去
外部足場を撤去させて頂きました。
モデルハウス🏠の全景が見えるようになりました✨✨
- 33. 2021年07月10日
-
木工事
玄関ホール部分の建具枠の取付及び下地ボードも施工をさせて頂いています🔨
- 34. 2021年07月14日
-
木工事
LDKのカウンターコーナー部分の棚板の取付をさせて頂いています🔨
- 35. 2021年07月19日
-
木工事
玄関框と付巾木の取付後ホール部分のフローリングの施工をさせて頂いています🔨
- 36. 2021年07月22日
-
左官工事
左官工事がスタートしました。
左官工事は玄関・ポーチ部分のタイルの施工と基礎立ち上がり部分の仕上げ作業をさせて頂きます。
- 37. 2021年07月22日
-
木工事
キッチン腰壁部分の施工をさせて頂いています🔨
板材はウッドワンさんのフラットパネルを使わさせて頂いています。
- 38. 2021年07月22日
-
左官工事
左官工事スタートしました。
基礎立ち上がり部分の下塗りと玄関ポーチ部分のタイルの施工をさせて頂いています。
- 39. 2021年07月23日
-
左官工事
玄関部分のタイルの施工をさせて頂きました。
- 40. 2021年07月26日
-
木完検査
木工事が完了いたしましたので木工事完了検査をさせて頂きました。
ビスが決められたピッチに収まっているか、ボードの割れがないかなど検査させて頂きました。👷♂️
検査は無事合格💮です。
- 41. 2021年07月26日
-
左官工事
タイルの目地詰め及び基礎立ち上がり部分の上塗り作業がおわりました。
- 42. 2021年07月27日
-
内装工事
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。
- 43. 2021年07月29日
-
キッチン工事
システムキッチンの組立設置をさせて頂きました。
メーカーはトクラスさんのBbになります。
施工後は汚れや傷がつかないように養生して頂いています。
- 44. 2021年07月29日
-
内装工事
下地処理(パテ)作業が終わりましたのでクロスの施工を進めています。
玄関ホール部分のニッチになります。
- 45. 2021年07月30日
-
内装工事
クロスの施工が完了いたしました。
ステキな空間に仕上がっています✨
- 46. 2021年08月04日
-
木工事
仕上げ工事といたしまして建具扉と収納棚の取付作業をさせて頂いています🔨
- 47. 2021年08月06日
-
給排水設備工事
ナノバブルウォーター発生装置の施工をさせて頂きました。
給水根本にこの発生装置を施工させて頂いていますので
お家全体がナノバブルウォーターになっています。
除菌・節水・美容にオススメの商品となっています。
- 48. 2021年08月07日
-
木工事
仕上げ工事で建具扉・収納棚関係の取付をさせて頂きました。
キッチンの背面のオシャレに仕上がっています!!
- 49. 2021年08月08日
-
美装工事
クリーニングに入ってもらいお家をキレイにして頂いています。
- 50. 2021年08月08日
-
外構工事
ウッドデッキの組立設置をさせて頂きました。
- 51. 2021年08月09日
-
サッシ仕舞工事
お家の顔である玄関ドアと網戸の取付・調整をさせて頂きました。
- 52. 2021年08月16日
-
外構工事
外構工事が終わりました。
ウッドデッキのほか目隠しフェンスや建物廻りに割栗石、土間コンクリートなどの施工をさせて頂いています。
- 53. 2021年08月17日
-
オープン準備
モデルハウスオープンに向けて飾り付けや家具の搬入などさせて頂いています。
- 54. 2021年08月26日
-
オープン準備
太陽光や蓄電池などイシンホームの仕様が分かる構造部屋の準備をさせて頂いています。
- 55. 2021年08月26日
-
輻射式冷暖房エコウィン
輻射式冷暖房エコウィンを取付させて頂いています。
エコウィンは輻射熱を利用した冷暖房機となっているのでエアコンよりも涼しく、暖かくなります。
輻射熱を利用しているのでエアコンの風の不快感がありません!!
