綾部市 O様邸
綾部・福知山店
地域別|すべて
建築中レポート
- 1. 2021年07月17日
-
地鎮祭
本日、地鎮祭を執り行わせていただきました!
ご家族皆様・業者の方に集まって頂き工事の安全を祈願いたしました✨
- 2. 2021年09月10日
-
基礎工事
本日より基礎工事着工いたしました👷♂️
- 3. 2021年09月11日
-
基礎工事
本日は砕石を敷いていただいております!
- 4. 2021年09月13日
-
基礎工事
掘削・砕石敷均し・転圧・防蟻ターミダンシートを施工後、均しコンクリートの打設まで完了しております!
WHOに認められた安全性の高い素材を使用したシロアリガードを敷いております🐜🐜
シロアリだけではなく防湿シートとしても高い効果があるので、さらに安心して住んでいただけます😊
- 5. 2021年09月18日
-
給排水設備工事
外周部の型枠組み立てをしていただいております。
それにともない、基礎貫通スリーブの仕込みも同時に作業していただきました👍
- 6. 2021年09月21日
-
基礎工事
鉄筋が組みあがり、配筋検査を行いました。
決められたピッチに施工されているか、図面通りに鉄筋が組んであるかなどを検査させて頂きました!
びっしりと鉄筋を敷き詰めることで頑丈な基礎が出来上がります💪
また、べた基礎で家の荷重を分散することで
一ヵ所に荷重が集中せず、地震にも強い安全な基礎になります👷♂️
- 7. 2021年09月23日
-
基礎工事
土間コンクリートの打設をしていただいております!
- 8. 2021年09月27日
-
アンカー検査
本日、図面通りに土台と基礎を繋ぐアンカーボルトの配置が出来ているか検査させていただきました。
規定通りにしっかり配備されておりました💮
また、立ち上がりコンクリと打設にむけ、内部型枠の組立もできております🙆♀️
- 9. 2021年09月29日
-
基礎工事
本日、立ち上がり部のコンクリートの打設をしていただきました!
基礎の天端を水平にするレベラーの施工も出来ております。
養生期間が明けましたら、型枠の脱型作業に入っていただきます😌
- 10. 2021年10月05日
-
基礎工事
型枠の脱型作業が終わりましたので
本日より基礎完成検査に向けて作業をしていただいております😌
- 11. 2021年10月08日
-
基礎完成検査
基礎工事が完了しましたので、基礎完成検査をさせていただきました。
指摘箇所なく合格しております💮
丈夫で密度の良い基礎が完成しました💪
また、基礎内部の断熱剤貼りも完了しております!
- 12. 2021年10月14日
-
土台敷き工事
上棟に向けて大工さんに土台敷き工事をしていただいております🔨
土台を敷く際に地震からO様邸を守ってくれる減震ブレーキ金物を一緒に設置していただきました!
また、24時間換気システムの本体の床下設置と各室行きの配管の施工も完了しております💡
- 13. 2021年10月15日
-

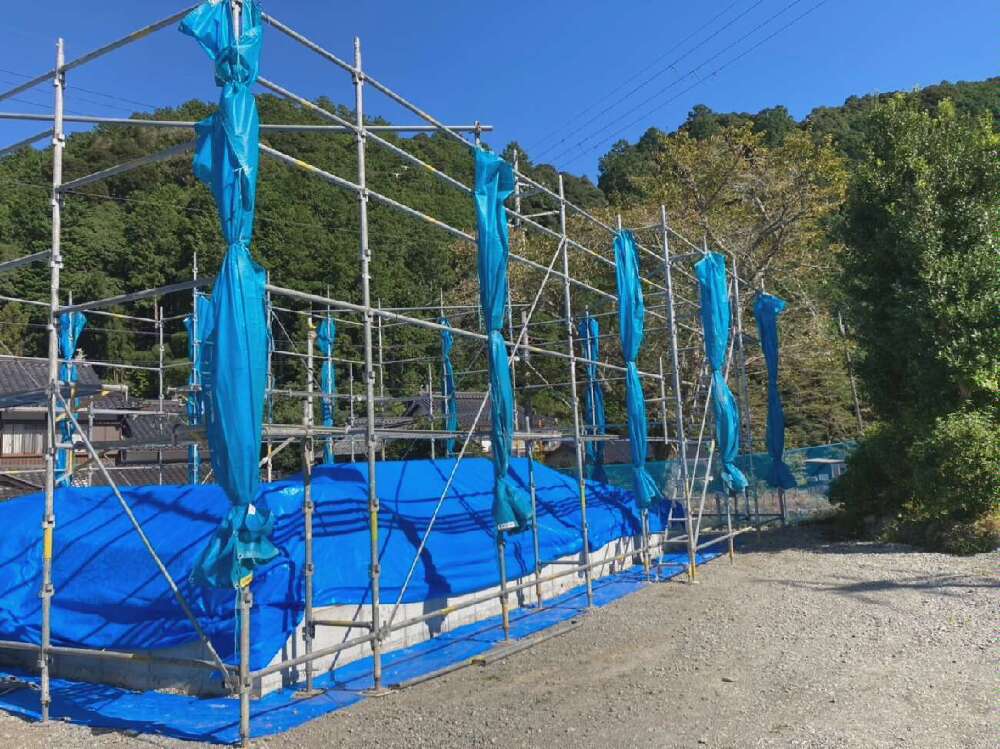

足場工事
外部足場の設置が完了し、上棟の準備がすべて完了いたしました!
いよいよ上棟ですね✨
当日はよろしくお願いいたします😊
- 14. 2021年10月16日
-
祝上棟✨
本日は上棟おめでとうございます🙌
お施主さんの晴男パワーのおかげで秋晴れの青空の下無事に棟があがりました!
完成までどうぞよろしくお願いいたします😊
- 15. 2021年10月18日
-
外壁工事
外壁下地の反射断熱材シートを家中ぐるっと貼っていただきました!
従来の家に比べて、吹き付け断熱と反射断熱シートを併用するので、従来の家の約2.4倍の断熱性能がある外壁下地になります。
宇宙服と同じような反射効果で、家を外から包んで熱を入れません🙅♀️
後日しっかり施工できているか、水をかけながら防水検査の方させていただきます😌
- 16. 2021年10月19日
-
木工事
サッシの取付と吹き付け前の下地が完了しました!
- 17. 2021年10月20日
-
中間検査
本日、確認検査機関の中間検査を受けました!
しっかり確認していただき、無事に終わりました👍
- 18. 2021年10月21日
-
防水検査
外壁面から窓に水をかけて、防水検査いたしました!
水の侵入が見られませんでしたので、合格です🙆🏻♀️
- 19. 2021年10月26日
-

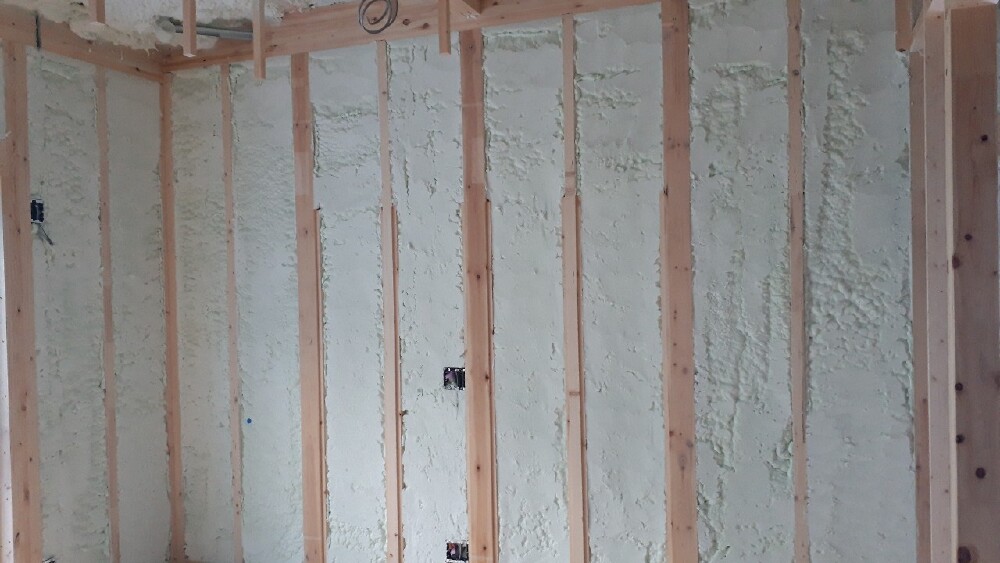

ウレタン断熱吹付け工事
ウレタン吹付け工事が完了しましたので断熱検査をいたしました。
基準の厚みがしっかりとれており、綺麗に吹付け出来ておりますので検査合格です🙆♀️
現場施工の吹き付け断熱材は現場で吹き付けするので手間がかかりますが、柱と断熱材が密着するので隙間ができにくいです!
そのため断熱性能が大幅にアップします👍
- 20. 2021年10月29日
-
木工事
本日、窓枠の取り付けと、外周部のボード貼りを進めて頂きました🔨
明日は軒天の下地作業をして頂きます
- 21. 2021年11月02日
-
木工事
本日、軒天井の下地を施工していただいております!
- 22. 2021年11月06日
-
システムバス工事
本日、システムバスの設置をしていただいております🛁
- 23. 2021年11月08日
-
電気工事
外壁工事の前に換気扇ダクトの取り付け等をしていただきました!
しっかりと防水の仕舞いも出来ております💡
- 24. 2021年11月12日
-
木工事

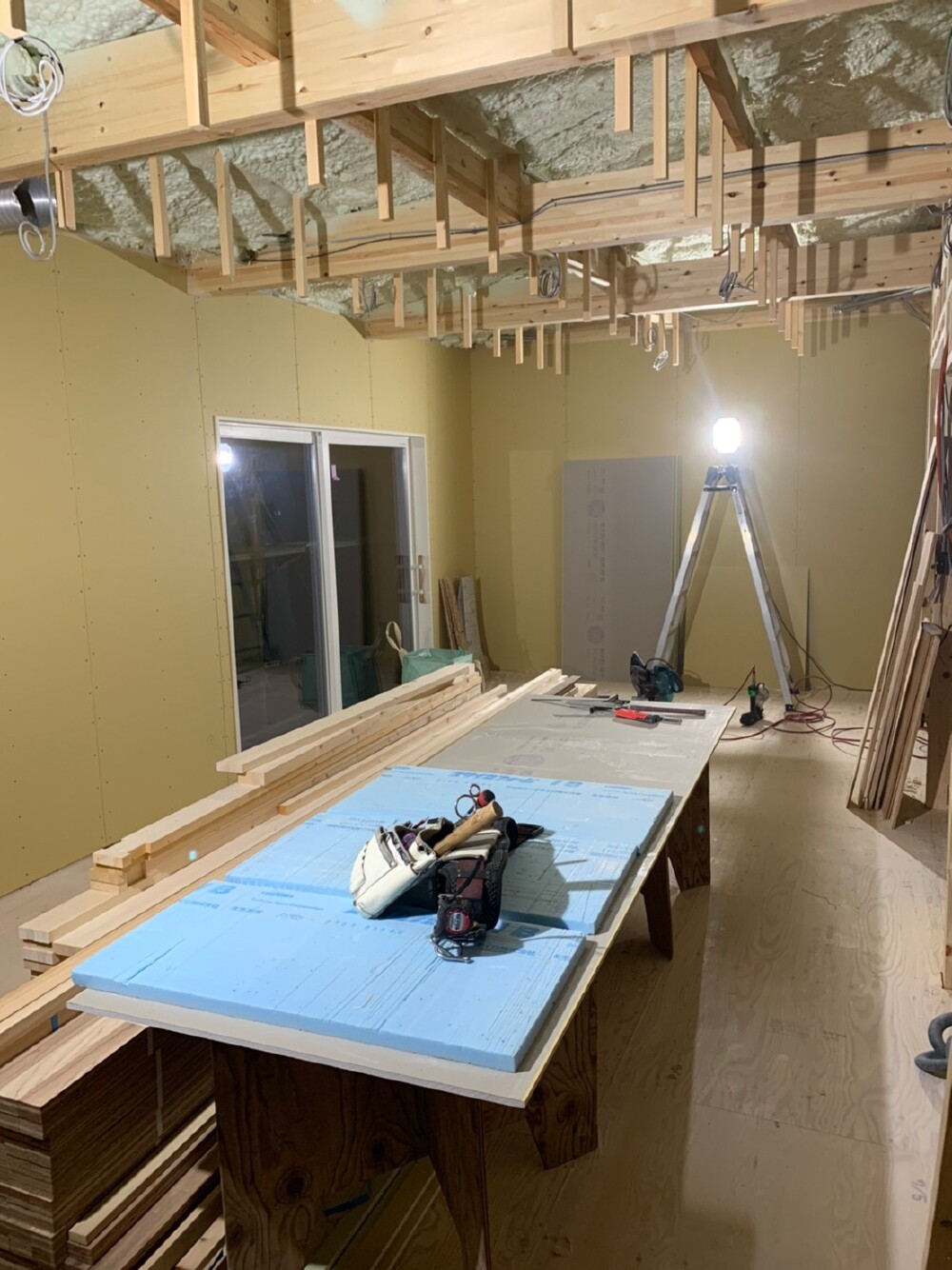

外部軒天井と石膏ボード貼りが完了いたしました!
次は天井の下地を施工していただきます🔨
- 25. 2021年11月15日
-
木工事
天井の下地ができましたので、石膏ボード貼りをしていただきました!
- 26. 2021年11月17日
-
木工事
ローリングを貼りが進んでおります!
指定されている接着剤と釘でとめていただいておりますのでご安心ください😌
- 27. 2021年11月18日
-
木工事
フローリングの施工が出来ましたので、建具枠の取り付けと間仕切り壁のボード貼りをしていただきました👍
外部では、本日より外壁張りがスタートいたしました!
- 28. 2021年11月19日
-
外壁工事
メインの外壁張りが進んでおります💪
- 29. 2021年11月23日
-
外壁工事
外壁工事、順調に張り進んでおります🙆♀️
- 30. 2021年12月03日
-
外壁検査
外壁張りとシーリング工事が完了いたしましたので、本日足場撤去前の外壁検査を実地いたしました。
業者さんの立ち会いの元、高いところから下まで細かく検査し、しっかり施工されておりましたので検査は合格です💮
- 31. 2021年12月07日
-
電気工事
電気屋さんにスイッチ、コンセント、ダウンライトのボード開口作業をしていただきました。
本日外部給排水工事がはじまりました。
左官屋さんの基礎を仕上げ後に水栓柱設置をしていただきます😌
- 32. 2021年12月10日
-
内装クロス工事
クロス工事がスタートいたしました!
角が割れにくいように角当てのとりつけや、ボードの継ぎ目やビス頭などのを平らにする下地の処理をしていただいております😌
- 33. 2021年12月14日
-
内装クロス工事
下地の処理が終わりましたので、クロスを貼って頂いております✨
- 34. 2021年12月18日
-
電気工事
クロス工事が終わりましたので、照明の取り付けをしていただきました💡
洗面化粧台とトイレの取り付けも完了しております🙆♀️
- 35. 2022年01月08日
-
左官工事
外部では、玄関タイル張りが完了いたしました!
丁寧に張っていただきました😌
来週で左官工事終了の予定です💪
- 36. 2022年01月12日
-
完了検査
本日、確認検査機関の完了検査でした。
素晴らしい仕上がりで合格をいただきました💮
- 37. 2022年01月15日
-
木工事
棟梁に建具と洗面所の可動棚の取り付け、フロア上の養生撤去をしていただきました💪
来週、美装工事の予定です✨
- 38. 2022年01月17日
-
美装工事
美装工事が完了いたしました!
ピカピカにしていただきました😌✨
- 39. 2022年01月19日
-
畳敷き込み工事
畳の敷き込みが完了いたしました!
落ち着きのある和室に仕上がりました🙆♀️
- 40. 2022年01月27日
-
外構工事
カーポートの設置と土間コンクリート打設が完了しております!
- 41. 2022年02月03日
-
サッシ仕舞工事
本日、玄関ドアと網戸の取り付けが完了いたしました!
和モダンなかっこいいドアです✨
- 42. 2022年03月17日
-
祝ご竣工🏠
本日はご竣工誠におめでとうございます🙌
こだわりがたくさん詰まった素敵なお家が完成いたしました。
今後とも末永いお付き合いのほどよろしくお願いいたします😊
