福知山市 Y様邸
綾部・福知山店
地域別|すべて
建築中レポート
- 1. 2022年08月10日
-
祝地鎮祭
本日、地鎮祭を執り行わせていただきました!
工事の安全を祈願いたしました✨
- 2. 2022年08月31日
-
地盤改良工事
本日、地盤改良工事を行っております💪
- 3. 2022年09月02日
-

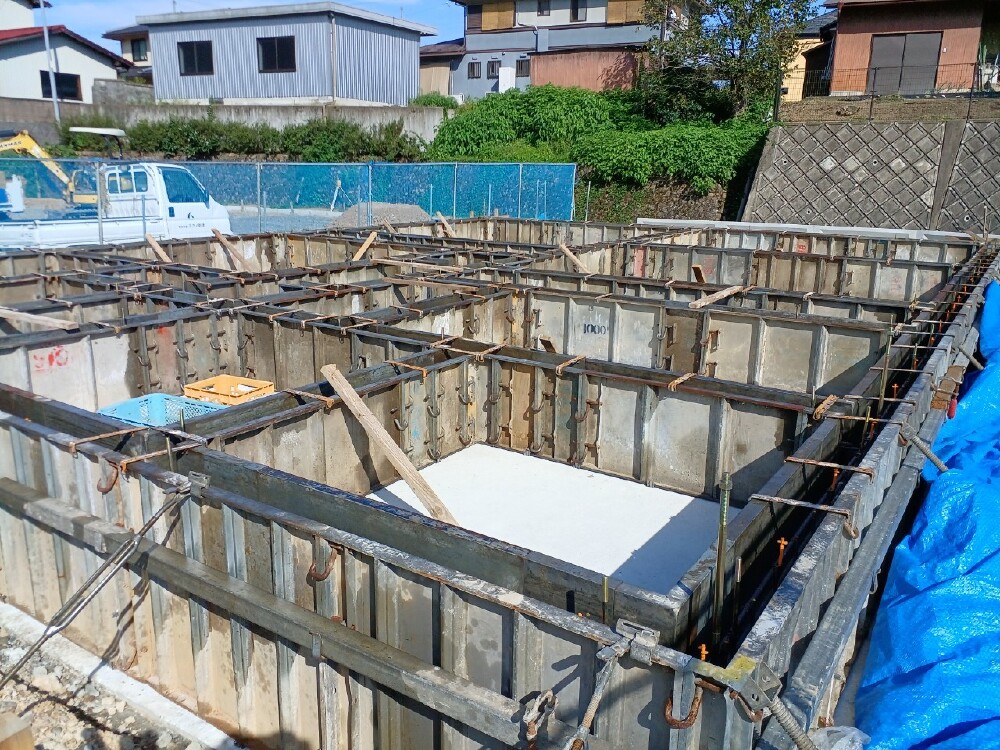

基礎工事
基礎工事着工いたしました!
建物外周廻りの掘削から作業の方、進めていきます👷♂️
- 4. 2022年09月03日
-
基礎工事
掘削・砕石敷均し・転圧・防蟻ターミダンシートの施工後まで完了しております!
防蟻ターミダンシートはWHOに認められた安全性の高い素材を使用したシロアリガードを敷いております🐜🐜
シロアリだけではなく防湿シートとしても高い効果があるので、さらに安心して住んでいただけます🏠
- 5. 2022年09月14日
-
基礎工事

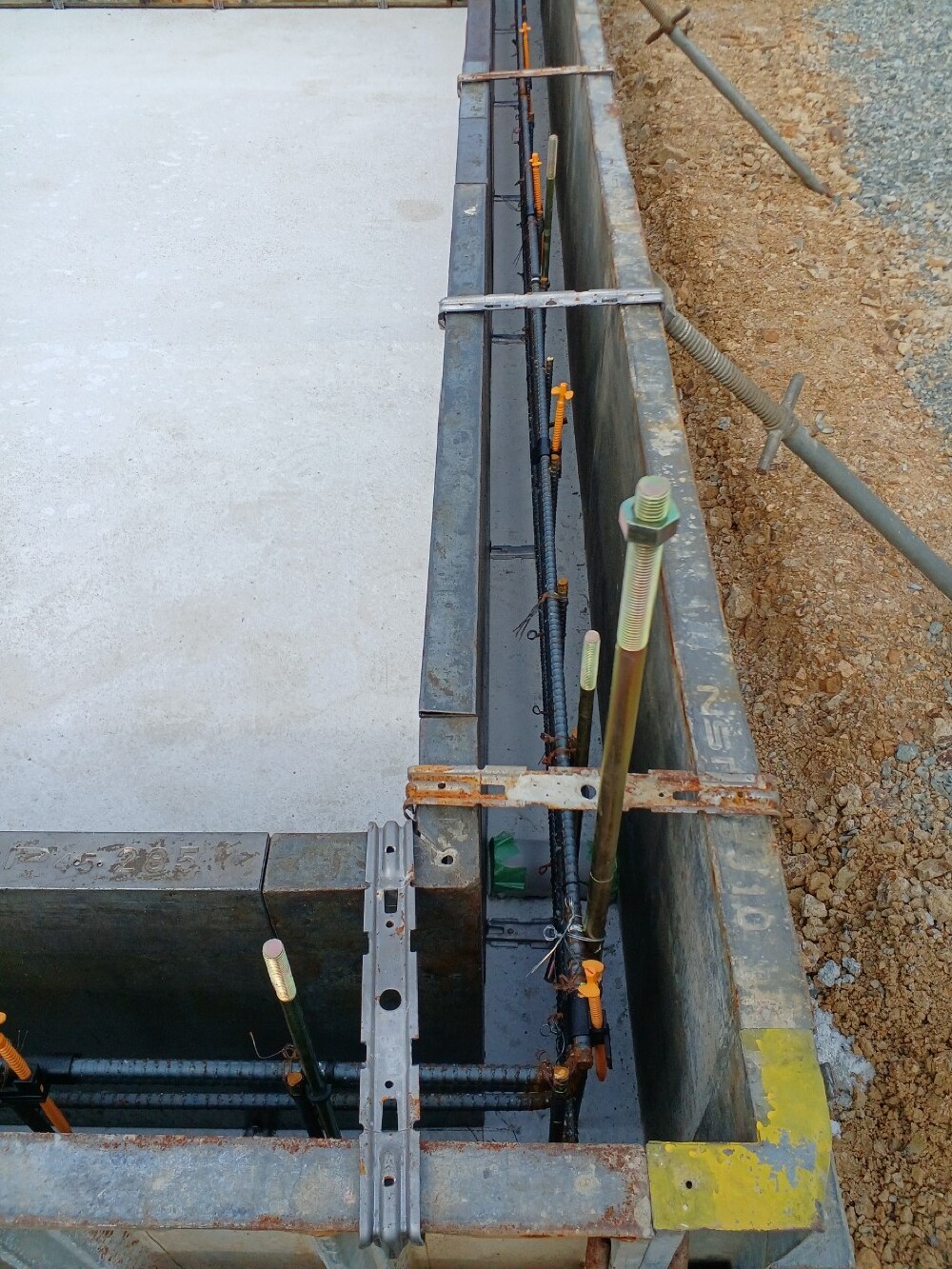

ベースコンクリートの打設が完了し、基礎内部の型枠工事が進んでおります!
週末にはアンカー検査の予定です👷♂️
- 6. 2022年09月17日
-
アンカー検査
基礎立上り型枠と土台を基礎に固定するアンカーボルトの設置が終わりましたので、アンカー検査を行いました。
検査表と図面を確認しながら、寸法が違っていないか、アンカーボルトの入れ忘れがないかなど、細かくチェックしました!
全体を確認終えまして、指摘事項なくとても良い仕上りでしたので検査合格しました🙆♀️
- 7. 2022年09月20日
-
基礎工事
アンカー検査が終わり、立上り部分のコンクリートの打設を行いました。
基礎の天端を水平にするレベラーの施工も出来ております🙆♀️
養生期間後 型枠の脱型を行います!
- 8. 2022年09月27日
-
基礎工事
本日、基礎断熱材の貼付けを行いました!
- 9. 2022年09月30日
-
基礎完成検査
基礎工事が完成しましので、基礎屋さん立ち会いの元、基礎完成検査を実施しました🙋♀️
とても精度の高い施工をして頂きましたので、イシンホームの検査表の項目全て合格しております🙆🏻♂️
- 10. 2022年10月07日
-
土台据え工事
土台敷きが完了いたしました🔨
土台を敷く際に地震からY様邸を守ってくれる減震ブレーキ金物を一緒に設置いたしました!
100個以上設置され、地震に強い家になりました👍
また、24時間換気システムの本体の床下設置と各室行きの配管の施工も完了しております💡
- 11. 2022年10月08日
-
足場工事
足場の設置が完了いたしました!
これで上棟の準備が全て整いました🙆♀️
- 12. 2022年10月10日
-
祝上棟
心配しておりました天候も持ちこたえ、上棟させていただきました!!
朝早くから夕方の式までお世話になりありがとうございました。
誠におめでとうございます
- 13. 2022年10月11日
-
木工事
樹脂サッシ窓が搬入され大工さんに取付をしていただきました。
- 14. 2022年10月13日
-
外壁工事
外壁下地に世界No.1性能の反射断熱材シートを家中ぐるっと貼っています。
家の外側に6センチほどのグラスウールを貼り付けた場合と同等の断熱効果があると、メーカーによる試験結果が出ています!!
この後の防水検査も問題なく合格となっております♪
- 15. 2022年10月17日
-
木工事
ウレタン断熱吹付工事前の下地工事です。
引き続き内部下地進めていきます。
- 16. 2022年10月19日
-
木工事
窓枠取り付けや、フロアーを施工しております
傷がつかないよう、しっかりと養生を行っております✨✨
- 17. 2022年10月25日
-
電気工事
ウレタン断熱吹付工事前の電気配線工事を進めております!
バラバラな配線とならないよう極力まとめて配線するようにしています。
- 18. 2022年10月29日
-
ウレタン吹付断熱工事
小屋裏・外壁面すべてにウレタン断熱材を隙間なく吹付ました。
もちろん検査も実施し厚みなど過不足なく丁寧に施工できており合格しております!
- 19. 2022年11月01日
-
木工事
外部では軒天下地、内部では浴室のボード張りを進めました。
- 20. 2022年11月03日
-
木工事

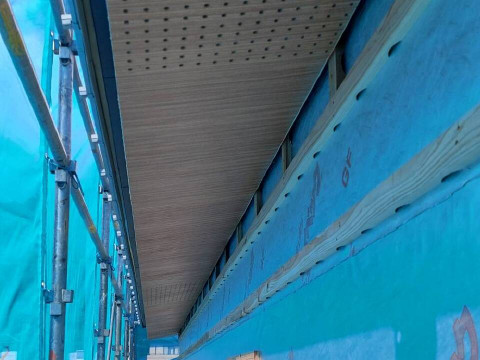

本日は、屋根の裏側になります軒先天井を施工しております✨
有孔板も配置することにより軒裏の換気も促せます
- 21. 2022年11月08日
-
木工事
外周ボードが張り終わり、天井下地造作に移っています
- 22. 2022年11月11日
-
電気工事
24時間換気システムのダクト配管を木工事に合わせて施工させていただきました!
- 23. 2022年11月12日
-
木工事
天井下地後吹抜け周りよりボード張りを進めています。
- 24. 2022年11月15日
-
木工事
ボードが張れてまいりましたので、建具枠や巾木の取付を進めています
- 25. 2022年11月17日
-
外壁工事
本日は、窓周りの開口部を中心にコーキング工事を行っております✨️
- 26. 2022年11月18日
-
太陽光発電システム工事
イシンホーム最強のマキシオン400Wパネルの設置工事を行いました
発電までもう少しお待ちください♪
- 27. 2022年11月23日
-
木工事
各所棚付けや残りのボード貼りを進めさせていただきました
- 28. 2022年11月30日
-
木工事
進めてきました大工さんの造作工事、本日で一旦完了となります!
この後内装クロス工事を予定し、完成に向けまして仕上げ工事進めて参ります。
- 29. 2022年12月01日
-
外壁工事
外壁工事と雨樋取付が終わりました!
外壁検査にて全周チェックとサッシ廻りの汚れなど清掃し検査合格です。
キレイな外観が見えるようになりますので、後日の足場撤去が楽しみです。
- 30. 2022年12月03日
-
仮設工事
外壁工事・雨樋などの外部工事が終わりましたので
建物周囲を覆っておりました仮設足場を解体撤去しました!
ガルバの外壁材でとてもスタイリッシュな外観です♪
- 31. 2022年12月05日
-
屋根板金工事

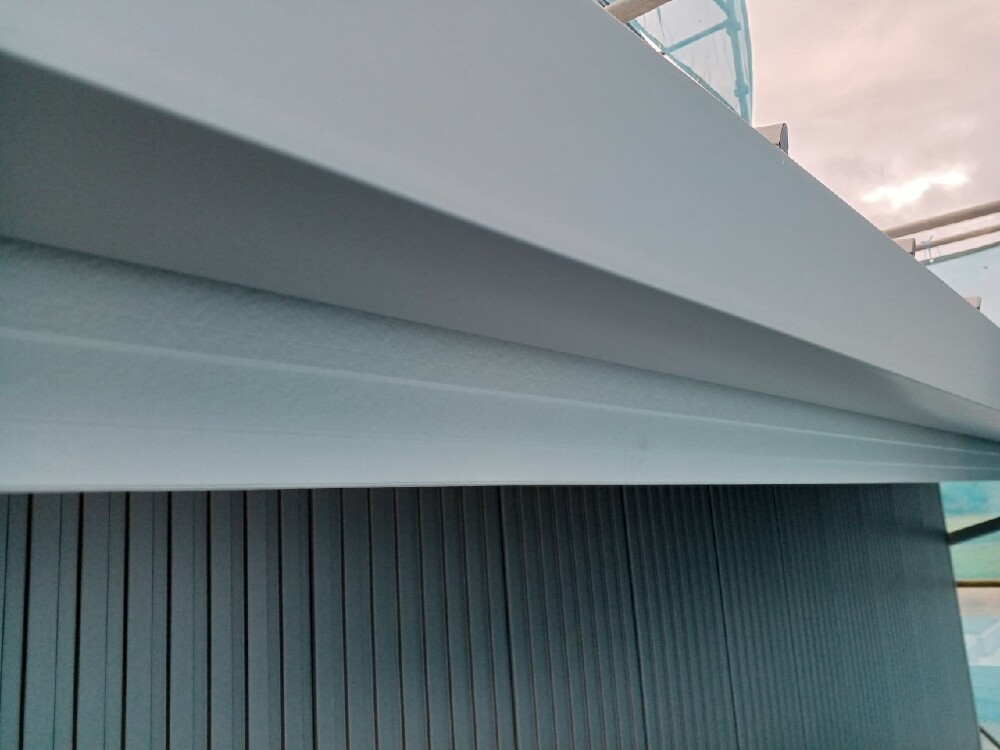

仮設足場撤去に伴い下屋部分に用意していた足場も
撤去しましたので、屋根の掃除をさせていただきました!
- 32. 2022年12月06日
-
設備工事
外回りでは外部排水管の敷設を進めております。

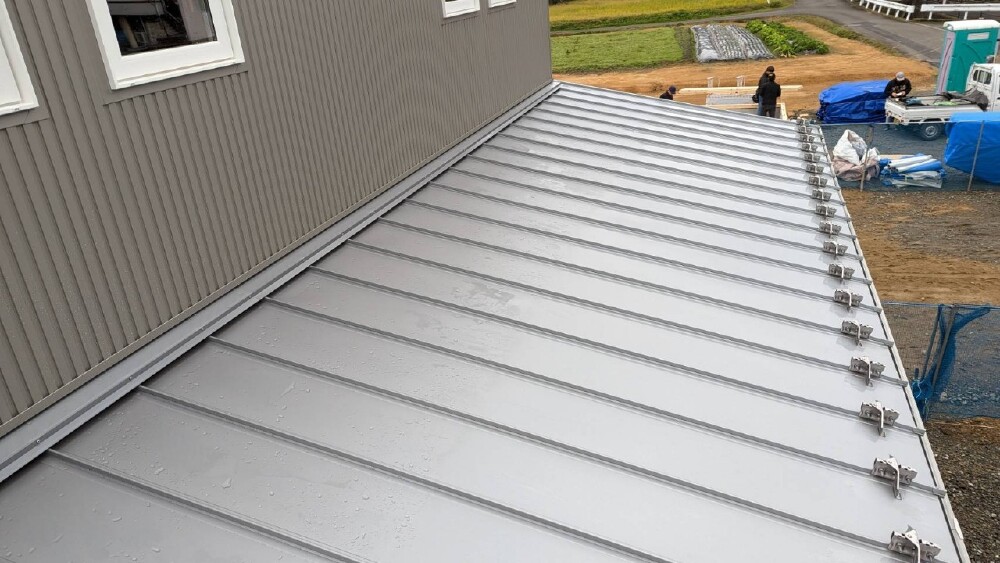

- 33. 2022年12月07日
-
木工事検査
大工さんの造作工事が終わりましたので、本日木工事検査を行いました。

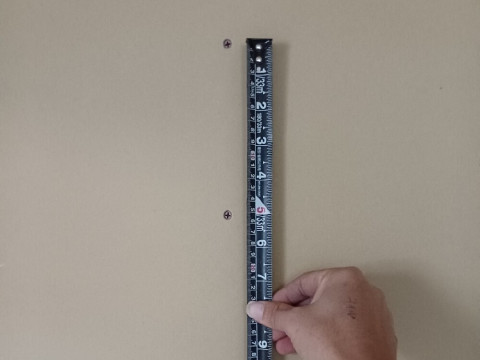

ボードのビスピッチや割れなど無いかを中心に検査させていただきました。
- 34. 2022年12月08日
-
クロス工事
クロス工事が始まりました!まずは下地処理から進めています。
壁の角となる部分にはコーナーテープを施工しパテ材で平滑に仕上げております
- 35. 2022年12月09日
-
左官工事
外部では排水管工事が終わり、左官工事を進めております!
基礎の上塗りと玄関・ポーチのタイル貼りを進めて参ります
- 36. 2022年12月12日
-
クロス工事
順番に壁紙クロスを貼り進めております!
雰囲気も明るくなってまいりました。
- 37. 2022年12月13日
-
左官工事
外部では玄関・ポーチタの下地が完成しましたので、タイル張りを進めております!!
- 38. 2022年12月17日
-
電気工事
外部に電気メーターBOXの取付を行っていまます。
引き続きクロス工事に合わせ仕上がった箇所から照明器具やスイッチ・コンセントなどの取付を進めていきます。
- 39. 2022年12月22日
-
電気工事
照明器具の取付やスイッチ・コンセントプレートを順番に取付しております。
- 40. 2022年12月26日
-
設備工事

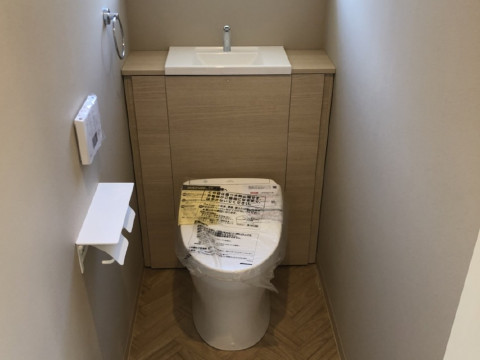

トイレや洗面台などの設置と給排水の接続が完了しましたので
試運転を行い確認しております
- 41. 2022年12月29日
-
電気工事
太陽光発電システムのパワコンの取付と内部モニターの取付作業をしました。
- 42. 2023年01月06日
-
木工事
クロス工事の終わった2階より建具の取付を進め、順番に養生材を撤去して行っております
- 43. 2023年01月10日
-

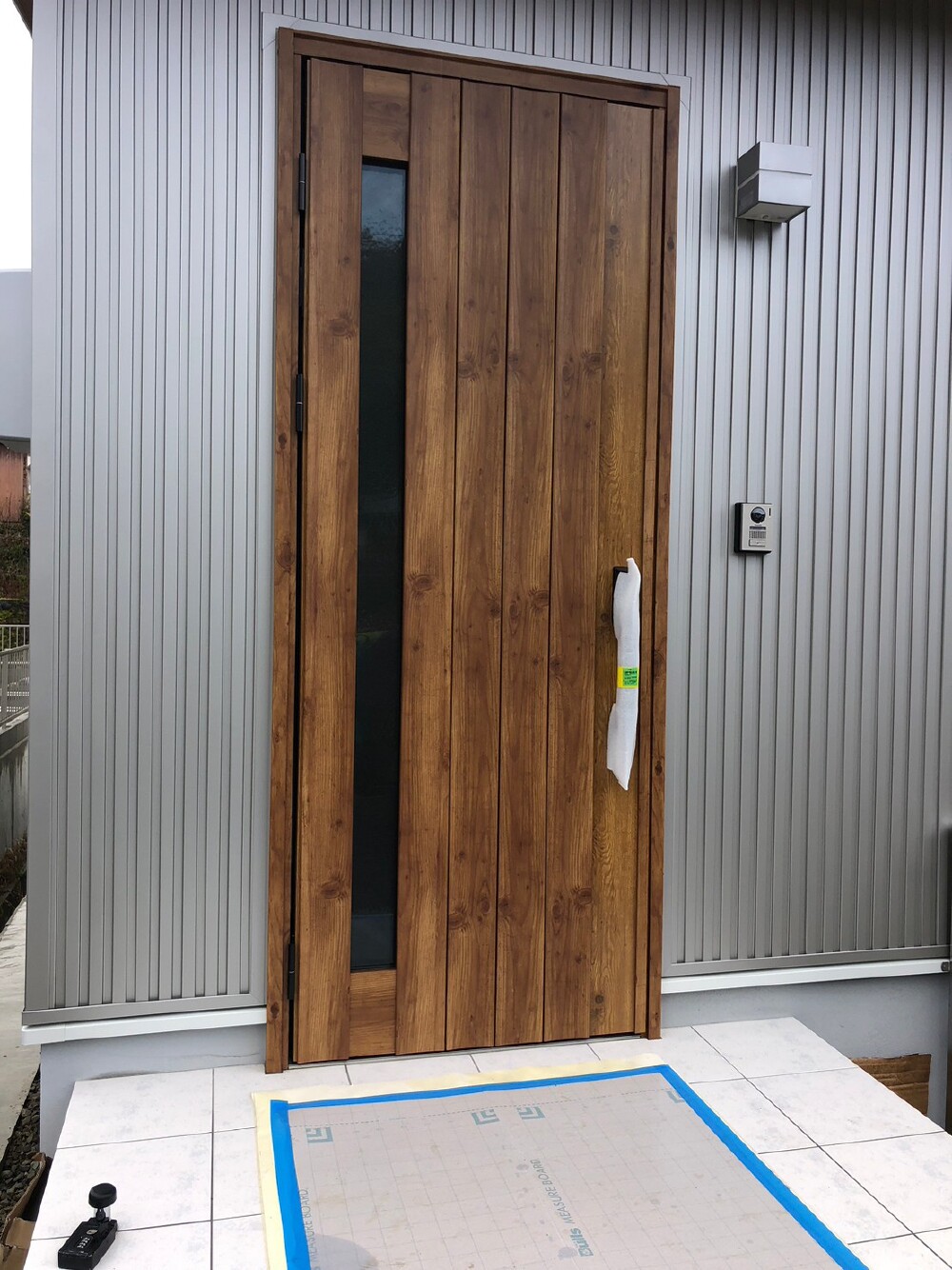

サッシ工事
玄関部分の工事用仮設ドアが外れ、カッコいい玄関ドアの取付と窓に網戸を設置させていただきました!
- 44. 2023年01月12日
-
検査
本日確認検査機関 の完了検査を受けました
素晴らしい仕上がりで、もちろん合格しております
- 45. 2023年01月13日
-
カーテン工事
内部美装工事が終わり、お選びいただきましたカーテンの取付を進めています。
- 46. 2023年01月14日
-
木工事
室内物干しなどの取付も完了しました!
来週末には完成見学会をさせていただきます
ありがとうございます♪
- 47. 2023年01月29日
-
お引渡し式
ご竣工おめでとうございます!
とってもステキなお家に仕上がりましたね(^^)/
これからもご家族皆様で沢山の思い出を作ってくださいね。
ありがとうございました!
