丹波市 T様邸

丹波店

地域別|すべて

建築中レポート

1. 2023年08月26日
祝☆地鎮祭★☆

祝☆地鎮祭★☆

T様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!

2. 2023年08月26日
地盤改良工事

地盤改良工事

地盤改良工事を進めさせて頂いています⛑
湿式柱状改良はセメント系の固化材に水を加え、スラリー状にしたセメントミルクをポンプで地中に圧送し、土と撹拌して柱を造る工法になります。
直径φ600mmの柱状の改良体を造ることで、地盤の支持力を高めることができます⛑

3. 2023年08月29日
地盤改良工事

地盤改良工事

引続き地盤改良工事を進めて頂いています⛑

4. 2023年09月01日
基礎工事

基礎工事

地盤改良工事が完了しまして基礎工事着手へ移らせて頂いています。
基礎部分の掘削作業を進めて頂いています⛑

5. 2023年09月02日
基礎工事

基礎工事

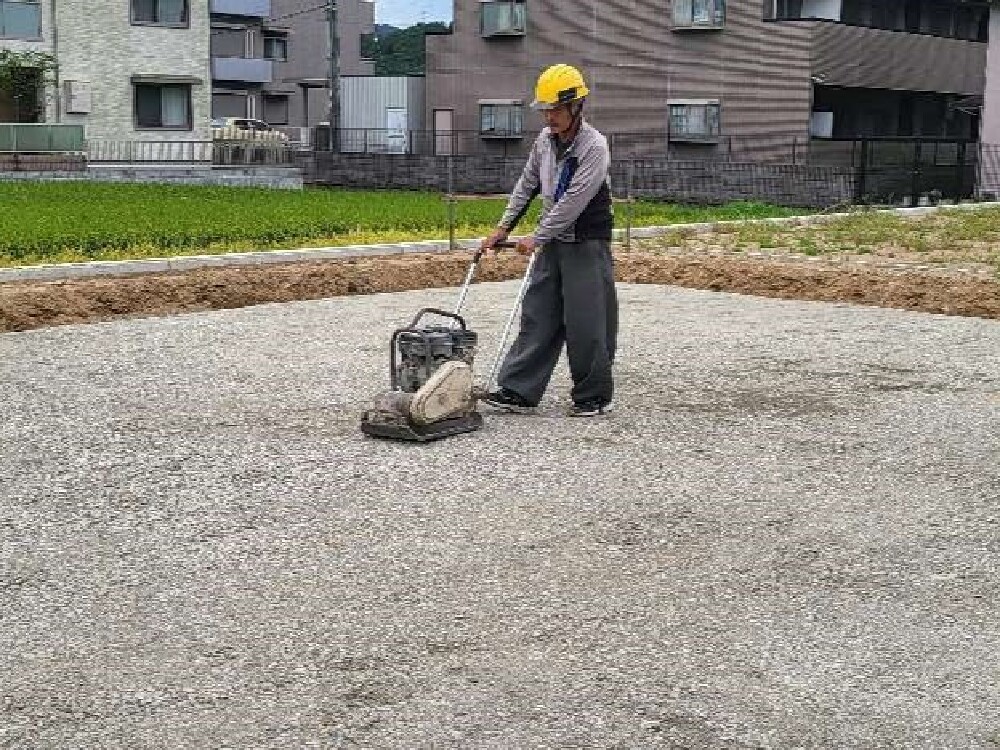

地盤の掘削後、砕石を入れまして地盤転圧をさせて頂いています⛑

6. 2023年09月03日
基礎工事

基礎工事

地盤転圧後に防湿防水シートの施工をさせて頂きました。
この防湿防水シートは別名ターミダンシートと言ってシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷

7. 2023年09月11日
給排水設備工事

給排水設備工事

基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております

8. 2023年09月11日
基礎配筋検査

基礎配筋検査

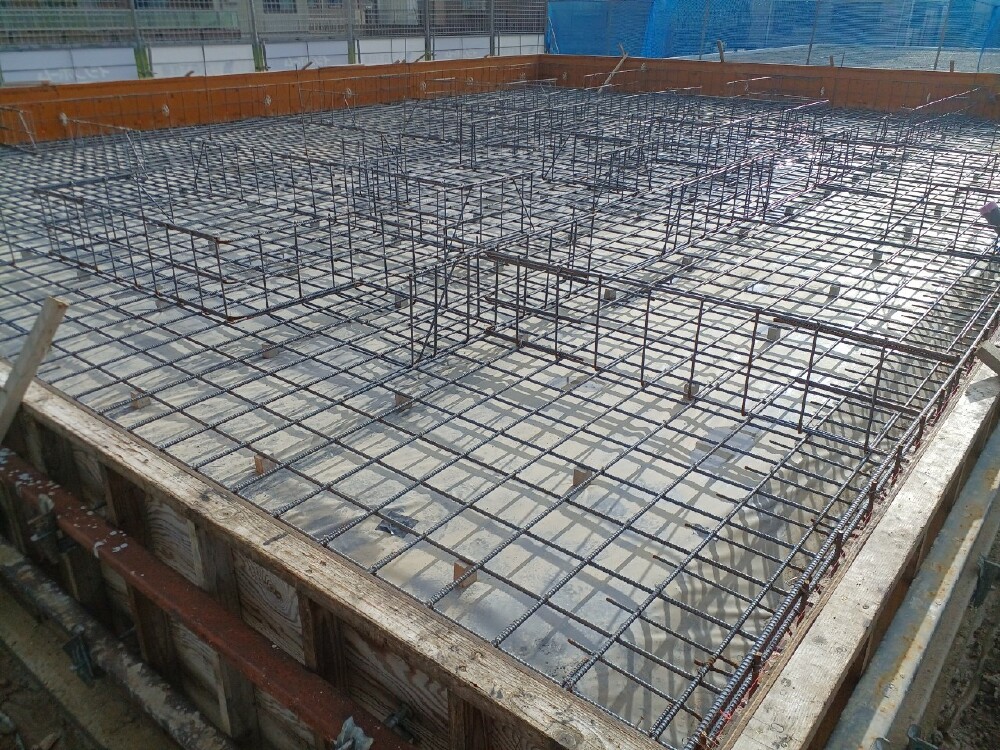

鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。

9. 2023年09月14日
基礎アンカー検査

基礎アンカー検査

ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きます。

10. 2023年09月19日
基礎工事

基礎工事

基礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、基礎断熱施工、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます。

11. 2023年09月26日
給排水設備工事

給排水設備工事

屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありませんのでご安心下さい。

12. 2023年10月05日
給排水設備工事

給排水設備工事

屋外配管の施工を進めて頂いています🚿⛑

13. 2023年10月13日
基礎完成検査

基礎完成検査

基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。

14. 2023年10月17日
木工事

木工事

上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。

15. 2023年10月18日
換気工事

換気工事

24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆‍♂️

16. 2023年10月21日
足場工事

足場工事

上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!! 楽しみですね✨✨

17. 2023年10月23日
祝☆上棟★☆

祝☆上棟★☆

T様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。

18. 2023年10月25日
木工事

木工事

吹付断熱工事前の下地工事を進めて頂いています🔨
外周面の壁下地を入れたり、建具開口枠・間仕切り壁柱などの下地工事と
作業を進めて頂いています👷

19. 2023年10月28日
屋根工事

屋根工事

二次防水工事の後、化粧屋根材のガルバリウム鋼板の施工をさせて頂きました⛑
施工時には上履きに履き替えて作業させていただいていますので屋根材の上に泥や土が上がりませんので綺麗な仕上がりとっなておりますのでご安心下さい。

20. 2023年11月01日
木工事

木工事

サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!

21. 2023年11月02日
中間検査

中間検査

役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です

22. 2023年11月06日
防水検査

防水検査

外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!

23. 2023年11月06日
電気工事

電気工事

吹付断熱工事前の下地配線工事を進めて頂いています🔦

24. 2023年11月09日
木工事

木工事

屋根部分の破風板と軒天材の施工を進めさせて頂いています🔨⛑

25. 2023年11月13日
吹付断熱工事

吹付断熱工事

吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください

26. 2023年11月18日
木工事

木工事

外周部の壁下地ボードの施工を進めて頂いています🔨⛑

27. 2023年11月20日
木工事

木工事

壁木下地材を施工を進めながら下地ボードの施工を進めて頂いています🔨⛑

28. 2023年11月23日
木工事

木工事

天井部分の下地組作業と下地ボードの施工を進めて頂いています🔨⛑

29. 2023年11月25日
木工事

木工事

小屋裏収納のハシゴの取付作業をさせて頂きました⛑

30. 2023年11月28日
外壁工事

外壁工事

外壁工事を進めていただいております⛑

31. 2023年11月30日
木工事

木工事

引続き天井下地組と下地ボードの施工を進めて頂いております🔨⛑

32. 2023年12月06日
木工事

木工事

引続き、造作工事を進めて頂いています🔨⛑

33. 2023年12月23日
外壁工事

外壁工事

外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。

34. 2024年01月09日
木工事

木工事

小屋裏部分のフローリングの施工をさせて頂きました🔨⛑

35. 2024年01月10日
太陽光工事

太陽光工事

太陽光パネルの取付設置工事をさせて頂きました🌞
アメリカ産の太陽光パネルで1枚のパネルが400W発電してそのパネルが30枚も設置していますので発電量が楽しみですね!!
また、40年長期保証と雨や曇りの時でも発電できる高性能なパネルを設置させて頂いていますので光熱費に優しいお家🏠になりますよ。

36. 2024年01月11日
木工事

木工事

リビング部分のフローリングを施工を進めて頂いています🔨⛑
施行後はキズが付かないように床養生もキチンとさせて頂いています⛑
斜め張りのアクセントがステキですね!!✨✨

37. 2024年01月17日
木工事

木工事

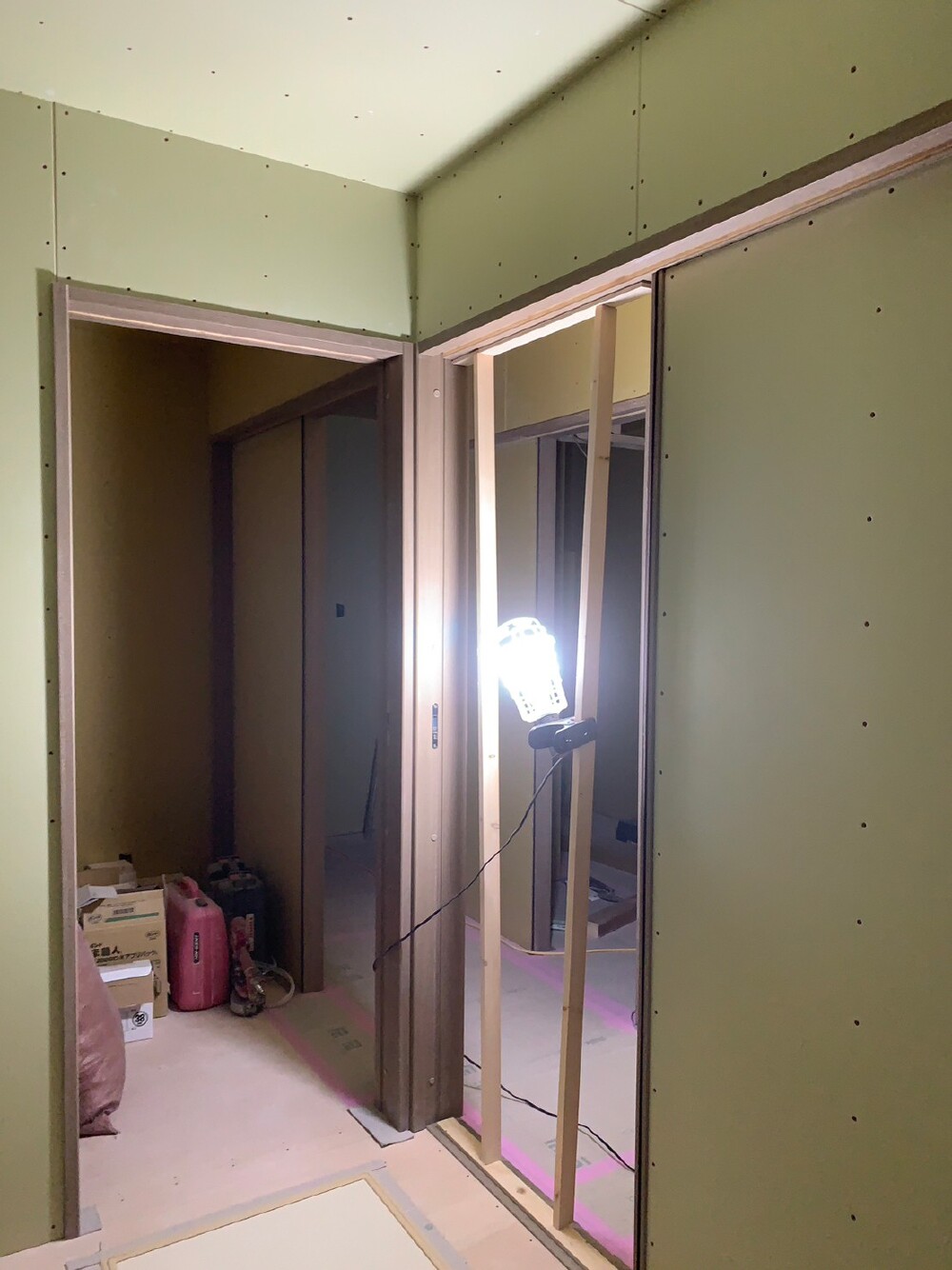

建具枠の施工と間仕切り壁下地ボードの施工を進めて頂いています🔨⛑

38. 2024年01月18日
足場工事

足場工事

外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨

39. 2024年01月23日
木工事

木工事

引続き建具枠の取付・間仕切壁下地ボードの施工を進めて頂いています🔨⛑

40. 2024年01月29日
左官工事

左官工事

基礎立上り部分の下塗作業をさせて頂きました。
この後仕上げの上塗り作業をさせて頂きます⛑

41. 2024年01月30日
テスラ蓄電池

テスラ蓄電池

TESLA製の蓄電池の設置をさせて頂きました。
万が一災害等で停電しても蓄電池がバックアップしてくれるので災害時にも強いお家🏠となりますのでご安心下さい!!
また、このTESLA製の蓄電池は13.5kWhも容量があるため、他社の蓄電池ではできない200Vのエアコン、電子レンジ、IHなどもつかえるので安心ですよ!!
また、今は電気を売るのではなく溜めて使う自給自足型へ対応したお家🏠になりますのでご安心下さい。

42. 2024年02月05日
内装工事

内装工事

クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。

43. 2024年02月07日
左官工事

左官工事

玄関・ポーチ部分のタイルの施工をさせて頂きました。

44. 2024年02月09日
内装工事

内装工事

下地処理が終わったところからクロスの施工を進めて頂いています。

45. 2024年02月09日
役所完了検査

役所完了検査

役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。

46. 2024年02月13日
システムキッチン工事

システムキッチン工事

システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷
ステキなキッチンが組みあがっていますよ✨✨

47. 2024年02月13日
サッシ仕舞工事

サッシ仕舞工事

お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。

48. 2024年02月14日
美装工事

美装工事

お家をピカピカにクリーニング作業をさせて頂いています🧹

49. 2024年02月16日
外構工事

外構工事

ウッドデッキの組立設置工事をさせて頂きました⛑

50. 2024年02月19日
社内完成検査

社内完成検査

社内完成検査をさせて頂きました。👷
床材や建具にキズや汚れがないかクロスがキレイに施工されているか通電・排水状態など確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。

51. 2024年02月23日
祝☆竣工★☆

祝☆竣工★☆

T様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
