丹波市 M様邸
丹波店
地域別|すべて
建築中レポート
- 1. 2023年09月03日
-
祝☆地鎮祭★☆
M様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!
- 2. 2023年09月05日
-
基礎工事
基礎工事、着手しました⛑
地盤の掘削作業を進めさせて頂いています⛑
- 3. 2023年09月06日
-
基礎工事
地盤の掘削後、砕石を入れましてしっかり転圧して基礎の地盤を作っています⛑
- 4. 2023年09月07日
-
基礎工事

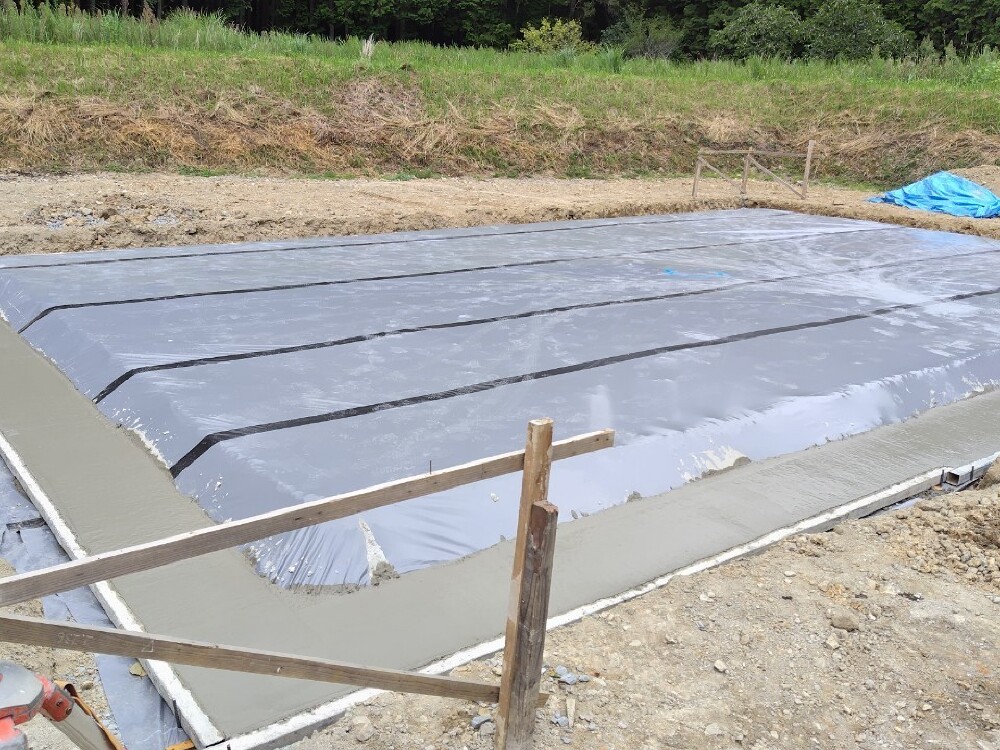

地盤の転圧後、土間シートの施工をさせて頂きました⛑
この土間シートはターミダンシートと言ってシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷
- 5. 2023年09月12日
-
基礎配筋検査
鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 6. 2023年09月16日
-
基礎工事
ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きます。
- 7. 2023年09月25日
-
基礎工事
基礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、基礎断熱施工、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます。
- 8. 2023年09月27日
-
基礎完成検査
基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 9. 2023年10月04日
-
木工事
上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 10. 2023年10月04日
-
換気工事
24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆♂️
- 11. 2023年10月05日
-
足場工事
上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨
- 12. 2023年10月06日
-
祝☆上棟★☆
M様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。
- 13. 2023年10月09日
-
木工事

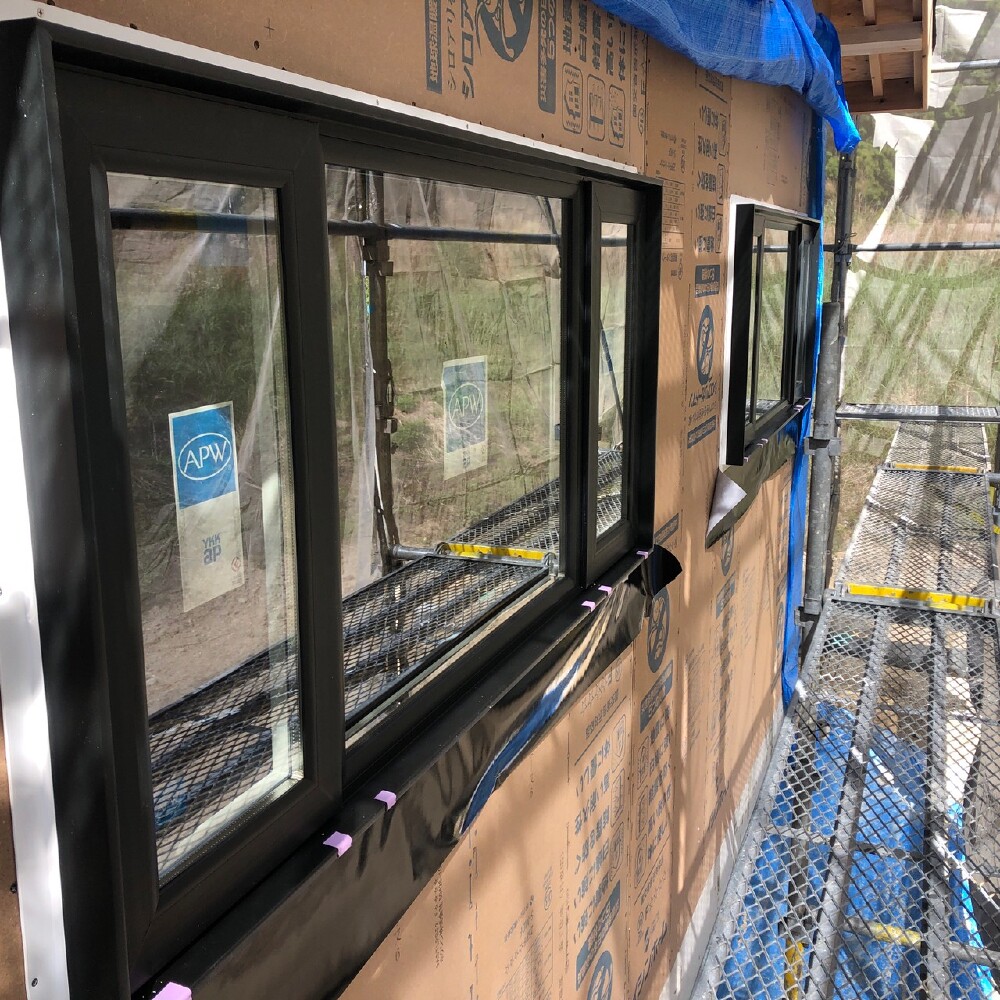

サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!
- 14. 2023年10月10日
-
外壁工事
外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!
- 15. 2023年10月10日
-
木工事
吹付断熱工事前の下地工事を進めて頂いています🔨
外周面の壁下地を入れたり、建具開口枠・間仕切り壁柱などの下地工事と
作業を進めて頂いています👷
- 16. 2023年10月16日
-
電気工事
吹付断熱工事前の電気配線工事を進めて頂いています🔦⛑
- 17. 2023年10月17日
-
吹付断熱工事
吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。
- 18. 2023年10月19日
-
屋根工事
瓦工事を進めて頂いています⛑
- 19. 2023年10月28日
-
木工事
屋根部分の破風・軒天材の施工を進めて頂いています🔨⛑
- 20. 2023年11月01日
-
屋根工事
屋根瓦の施工を進めて頂いています⛑
太陽光の固定金具の施工も進めて頂いています
- 21. 2023年11月03日
-
木工事
外周面の下地壁ボードの施工を進めて頂いています🔨⛑
- 22. 2023年11月06日
-
木工事
天井下地組作業を進めて頂いています🔨⛑
- 23. 2023年11月08日
-
木工事
天井下地ボードの施工を進めて頂いています🔨⛑
- 24. 2023年11月09日
-
外壁工事
外壁材は納材されましたので外壁材の施工を進めさせて頂いています⛑
外壁材はKMEWの光セラ商品で汚れ、色あせに強く、抗菌機能で空気をキレイにしてくれる商品となっています⛑
- 25. 2023年11月13日
-
木工事
フローリングの施工を進めて頂いています🔨⛑
施工後はキズや汚れがつかないように床養生させて頂いていますのでご安心下さい⛑
- 26. 2023年11月15日
-
木工事
玄関框の施工を進めて頂いています🔨⛑
- 27. 2023年11月18日
-
木工事
床暖房のシートの施工を進めながらフローリングの施工を進めて頂いています🔨⛑
フローリング施工後はキズや汚れが付かないように床養生をさせて頂いていますのでご安心ください⛑
- 28. 2023年11月21日
-
木工事
引続きフローリングの施工を進めて頂いています🔨⛑
- 29. 2023年11月22日
-
木工事
建具枠の取付や間仕切壁下地ボードの施工を進めて頂いています🔨⛑
- 30. 2023年11月25日
-
外壁検査
外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、外壁に汚れや傷がないか、施工不備はないかなど確認させて頂きました👷
検査は合格💮していますのでご安心ください👷
この後いよいよ外部足場が取れておすまい🏠の全景が見れるようになりますよ!
たのしみですね✨✨
- 31. 2023年11月28日
-
足場撤去
外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨
- 32. 2023年11月30日
-
木工事
リビング部分のカーテンBOX、間接照明の下地工事を進めて頂いています🔨⛑
- 33. 2023年12月04日
-
木完検査
木工事が完了いたしましたので木工事完了検査をさせて頂きました。
ビスが決められたピッチに収まっているか、ビス忘れ、ビス頭の飛び出し、ボードの割れがないかなど検査させて頂きました。👷♂️
検査は無事合格💮です。
この後、クロス屋さんにバトンタッチさせて頂きます!
- 34. 2023年12月04日
-
内装工事
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。
- 35. 2023年12月04日
-
システムキッチン工事
システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷
- 36. 2023年12月06日
-
内装工事
下地処理作業が終わったところからご選びいただいたクロスの施工を進めて頂いています⛑
- 37. 2023年12月08日
-
太陽光設置工事
太陽光パネルの取付設置工事をさせて頂きました🌞
アメリカ産の太陽光パネルで1枚のパネルが400W発電してそのパネルが28枚も設置していますので発電量が楽しみですね!!
また、40年長期保証と雨や曇りの時でも発電できる高性能なパネルを設置させて頂いていますので光熱費に優しいお家🏠になりますよ。
- 38. 2023年12月11日
-
内装工事
クロス工事、順調に進めさせて頂いています。
水廻り部分のクロスの工事を進めて頂いています⛑
- 39. 2023年12月13日
-
左官工事
玄関・ポーチ部分のタイルの施工をさせて頂いています⛑
この後、仕上げ作業で目地詰め作業をさせて頂きます⛑
- 40. 2023年12月14日
-
電気工事
仕上工事で照明器具・スイッチ・コンセントの取付接続作業を進めて頂いています🔦⛑
間接照明がステキな空間をつくりあげていますよ。
- 41. 2023年12月15日
-
木工事
仕上げ工事で建具扉の吊り込み・造作棚の取付作業など進めて頂いています🔨⛑
床養生も取れてステキなお部屋の全景が見れるようになりましたよ✨✨
- 42. 2023年12月17日
-
美装工事
お家をピカピカにクリーニング作業をさせて頂いています🧹
- 43. 2023年12月18日
-
完了検査
役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。
- 44. 2023年12月19日
-
社内完成検査
社内完成検査をさせて頂きました。👷

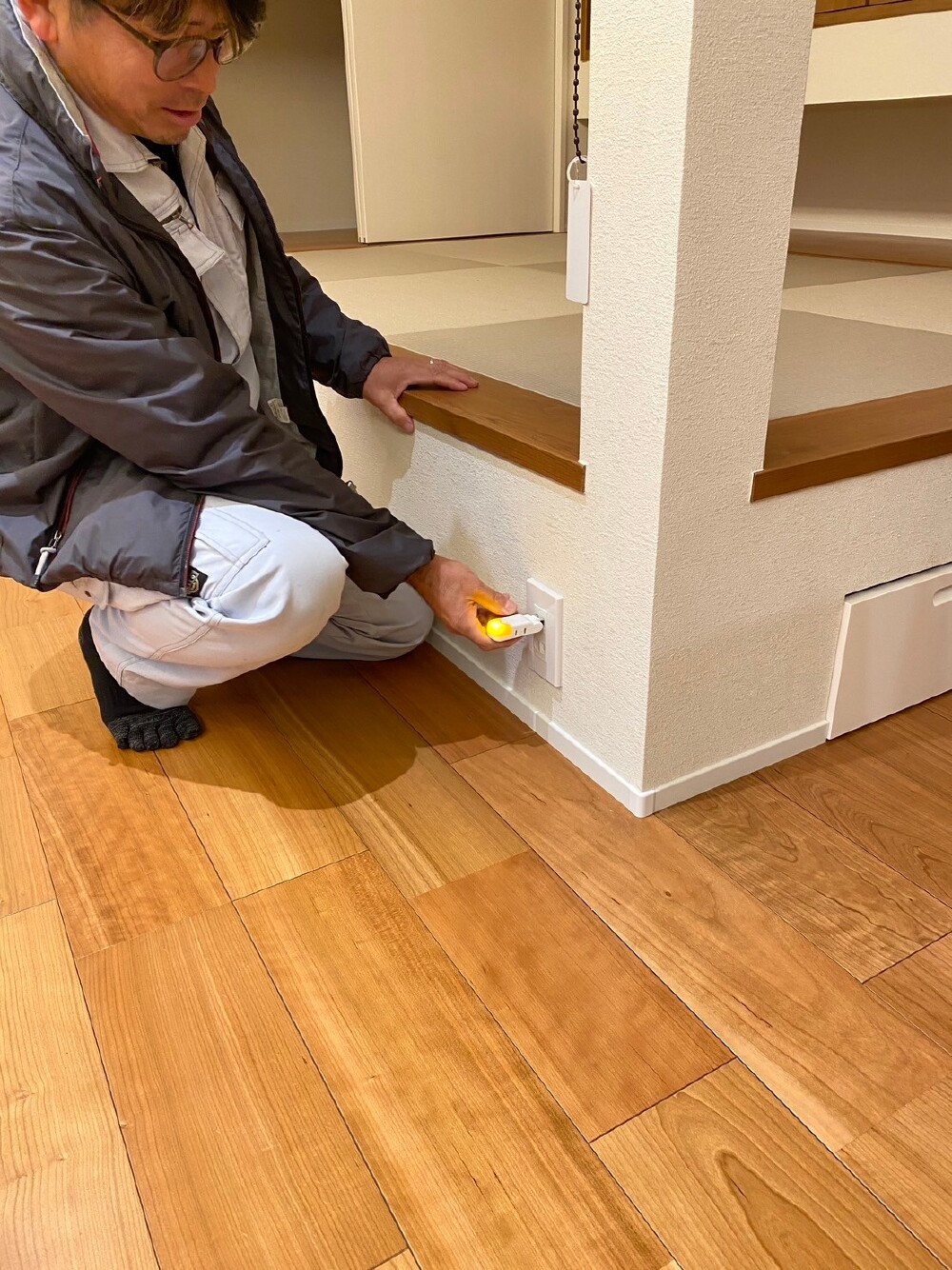

床材や建具にキズや汚れがないかクロスがキレイに施工されているか通電・排水状態など確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。
- 45. 2023年12月23日
-
祝☆竣工★☆
M様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
