綾部市 U様邸
綾部・福知山店
地域別|すべて
建築中レポート
- 1. 2020年11月02日
-
地鎮祭
昨日は地鎮祭おめでとうございました👏
ご家族の皆様・業者様に参加していただき
工事の安全を祈願いたしました。
今後ともどうぞよろしくお願い致します😊
- 2. 2020年11月10日
-
仮設工事
ご新築現場の着工準備が完了いたしました!
いよいよ工事スタートですね
どうぞ楽しみにしていてください😉
- 3. 2020年11月24日
-
基礎工事
基礎工事がスタートいたしました👷♂️
- 4. 2020年11月25日
-
基礎工事
本日は、砕石の敷均・転圧・防蟻防湿シートの敷設
均しコンクリートの打設をしていただきました。
砕石はプレートランマーを使用し、しっかりと踏み固めています!
- 5. 2020年11月26日
-
基礎工事
基礎砕石敷き終わりました。その上にWHOに認められた安全性の高い素材を使用したシロアリガードを敷いております🐜🐜
シロアリだけではなく防湿シートとしても高い効果があるので、さらに安心して住んでいただけます😊
- 6. 2020年12月01日
-
配筋検査
鉄筋が組みあがり、配筋検査をさせていただきました。
決められたピッチに施工されているか。
図面通りに鉄筋が組んであるか。
など検査させて頂きました!
- 7. 2020年12月02日
-
基礎工事
本日、ベースコンクリートの打設をしていただきました!
- 8. 2020年12月07日
-
アンカー検査
基礎立ち上がりの型枠組立とアンカーボルトならびに
ホールダウンの設置が出来ましたので、コンクリート打設前に検査をいたしました。
- 9. 2020年12月08日
-
基礎工事
本日、予定通り基礎立上りのコンクリート打設をしていただきました。
コンクリートはバイブレーターを使ってしっかりと突き固めが出来ています👷♂️
- 10. 2020年12月09日
-
基礎工事
本日、予定通り天端調整剤を流す作業をしていただきました。
今後はコンクリート、天端調整剤が固まるの待って型枠を外す作業の予定です!
- 11. 2020年12月14日
-
基礎工事
基礎完成検査に向けて作業をしていただいております。
- 12. 2020年12月17日
-
基礎完成検査
基礎工事が完成しました!基礎屋やさん立ち会いで、基礎完成検査を実施しました。
とても精度の高い施工をして頂きましたので、イシンホームの検査表の項目全て合格しております🙆🏻♂️
イシンホームの基礎は、普通の基礎でなく、床下換気口が外部にありません。なので冬に冷たい空気が床下に入りません🙅🏻♂️
さらに基礎の内側に、断熱材を貼り付けています。
また、床下が密閉された防災層となっており、気密構造で外部と遮断するのでシロアリ防止にもなります!
- 13. 2020年12月18日
-
木工事
土台工事進んでおります💪🏻
床貼りまでが終わりました。雨水が少しでも入らないよう、透明のよう養生シートを貼りました。
この後、材料が搬入しましたら、2階の床組のまくばりをしていただきます!
- 14. 2020年12月18日
-
電気工事
大工さんの床はり前に24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムは床下に設置してあるので配管等が見えなくなってしまいますので接続部はしっかり固定し、ダクトも細かく支持し施工しました。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になっていきます😊
- 15. 2020年12月19日
-
足場工事
外部足場の設置が完了し、上棟の準備が完了いたしました!
いよいよ上棟ですね✨
当日はよろしくお願いいたします😊
- 16. 2020年12月21日
-
上棟✨
本日は上棟おめでとうございます🙌
無事に棟があがりました。
引き続きスタッフ・職人一同
一生懸命頑張りますので
完成までどうぞよろしくお願いいたします😊
- 17. 2020年12月23日
-
中間検査
本日、確認検査機構の中間検査でした。
耐力壁、金物等きっちり施工されており合格いたしました💮
- 18. 2021年01月06日
-
防水検査
外壁下地の反射断熱材シートを家中ぐるっと貼っています。
従来の家に比べて、吹き付け断熱と反射断熱シートを併用するので、従来の家の約2.4倍の断熱性能がある外壁下地になります。
宇宙服と同じような反射効果で、家を外から包んで熱を入れません!
シート施工が完了しておりますので防水検査をしました。水の侵入なく合格しました🙆🏻♀️
- 19. 2021年01月07日
-
吹き付け断熱工事
ウレタン吹付けをしていただきました。
現場施工の吹き付け断熱材は現場で吹き付けするので手間がかかりますが、柱と断熱材が密着するので隙間ができにくいです!
そのため断熱性能が大幅にアップします👍
- 20. 2021年01月08日
-
吹き付け断熱工事
ウレタン吹付け工事が完了しましたので断熱検査をいたしました。
厚みが80㎜しっかりとれており、綺麗に吹付け出来ておりますので検査合格です💮
木工事の方は窓枠の取付を進めていただいております!
- 21. 2021年01月11日
-
木工事
2階の外周面のボードがほとんど貼れております!
明日は1階の外周面の壁ボードを貼っていただきます。
- 22. 2021年01月13日
-
木工事
引き続き1階の外周面の壁ボードを張っていただきました🔨
- 23. 2021年01月14日
-
木工事
本日で1階外周面の壁ボード一部を除き貼り終わりました。
また、天井下地もしていただきました。
- 24. 2021年01月15日
-
木工事
2階の天井下地と階段・廊下クローゼット室の天井ボード貼りをしていただきました!
- 25. 2021年01月16日
-
木工事
本日、2階天井ボードが各部屋貼り終わりました。
間仕切り壁ボードも貼り進めていただいております💪🏻
- 26. 2021年01月18日
-
木工事

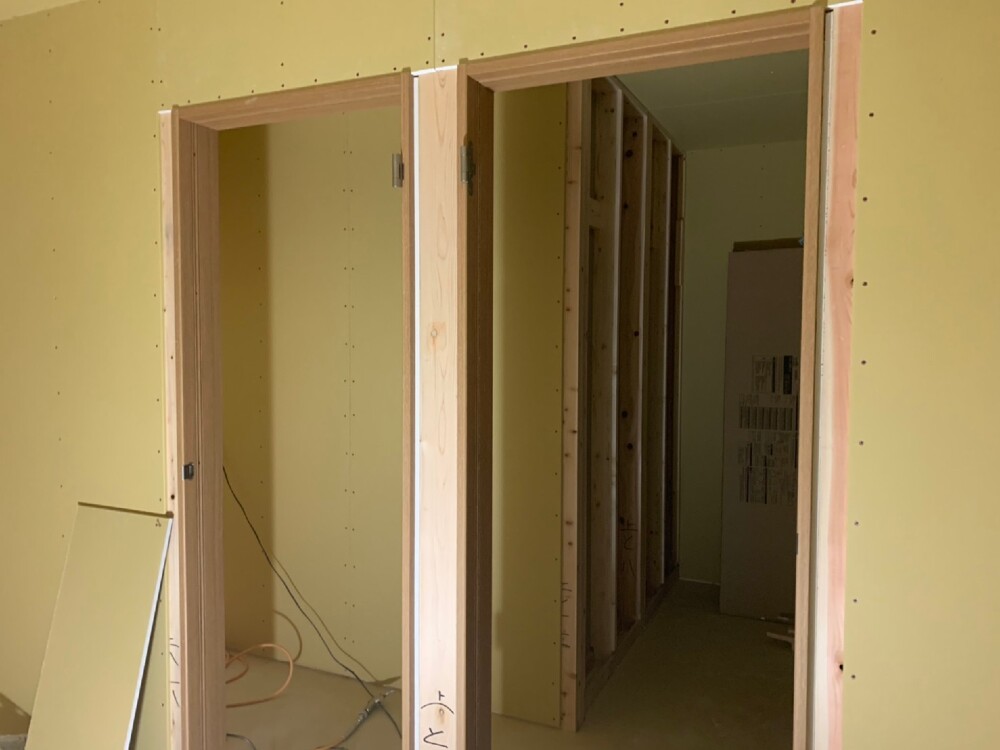

2階の間仕切り壁ボードを貼り、洋室の入口枠の取り付け・クローゼット枠の取り付けをしていただきました。
- 27. 2021年01月22日
-
木工事
2階の洋室のカウンターの取り付け、引き続き廊下と収納・クローゼット枠の取り付けもしていただきました🔨
- 28. 2021年01月25日
-
外壁工事
本日、外壁張りがスタートいたしました!
天気も良く順調に張り進めていただいております🌞
- 29. 2021年01月26日
-
木工事
本日、2階寝室の床フロアーを張りと階段の施工をしていただきました🔨
- 30. 2021年01月29日
-
木工事
本日、階段の施工をしていただいております!
階段が付き家らしくなってまいりました。
- 31. 2021年02月04日
-
外壁工事
本日、メインの外壁が張り終わりました🙌
イシンホームは、外壁の材料が通常より分厚い材料を標準にしています。さらに汚れが付きにくいものを、標準装備にしております🏠
- 32. 2021年02月09日
-
電気工事
エコ換気配管の2階各室と床下ユニットとの接続配管をしていただきました!
- 33. 2021年02月09日
-
木工事
脱衣所と洗面所の床CFの下地の施工、浴室入口枠も取り付け、間仕切り壁ボード貼りをしていただきました。
- 34. 2021年02月14日
-
外壁工事
外壁が全て張り終わりました💪
- 35. 2021年02月17日
-
木工事
玄関框を取り付けをしていただいております⛏
ホールの床フローリングを張り終わり、ニッチも出来ております!
- 36. 2021年02月18日
-
屋根・板金工事
屋根仕舞棟工事・雨樋工事が完了いたしました。
雪の降る前に作業が無事に終わりました🙆♀️
内部では大工さんがリビング床ピノアースのフロアー施工中でした!
- 37. 2021年02月19日
-
木工事
引き続きフローリングを張っていただきました💪
腰壁の上にカウンターも取り付け・入口のアーチ下地も施工していただきました!
- 38. 2021年02月22日
-
足場工事
本日、予定通り外部仮設足場の撤去をさせていただき、全体が見渡せるようになりました。
格好よく仕上がりましたね✨
- 39. 2021年02月23日
-
キッチン取付工事
システムキッチン・カップボードを施工していただきました!
傷がつかないようしっかりと養生させていただきます💡
- 40. 2021年02月24日
-

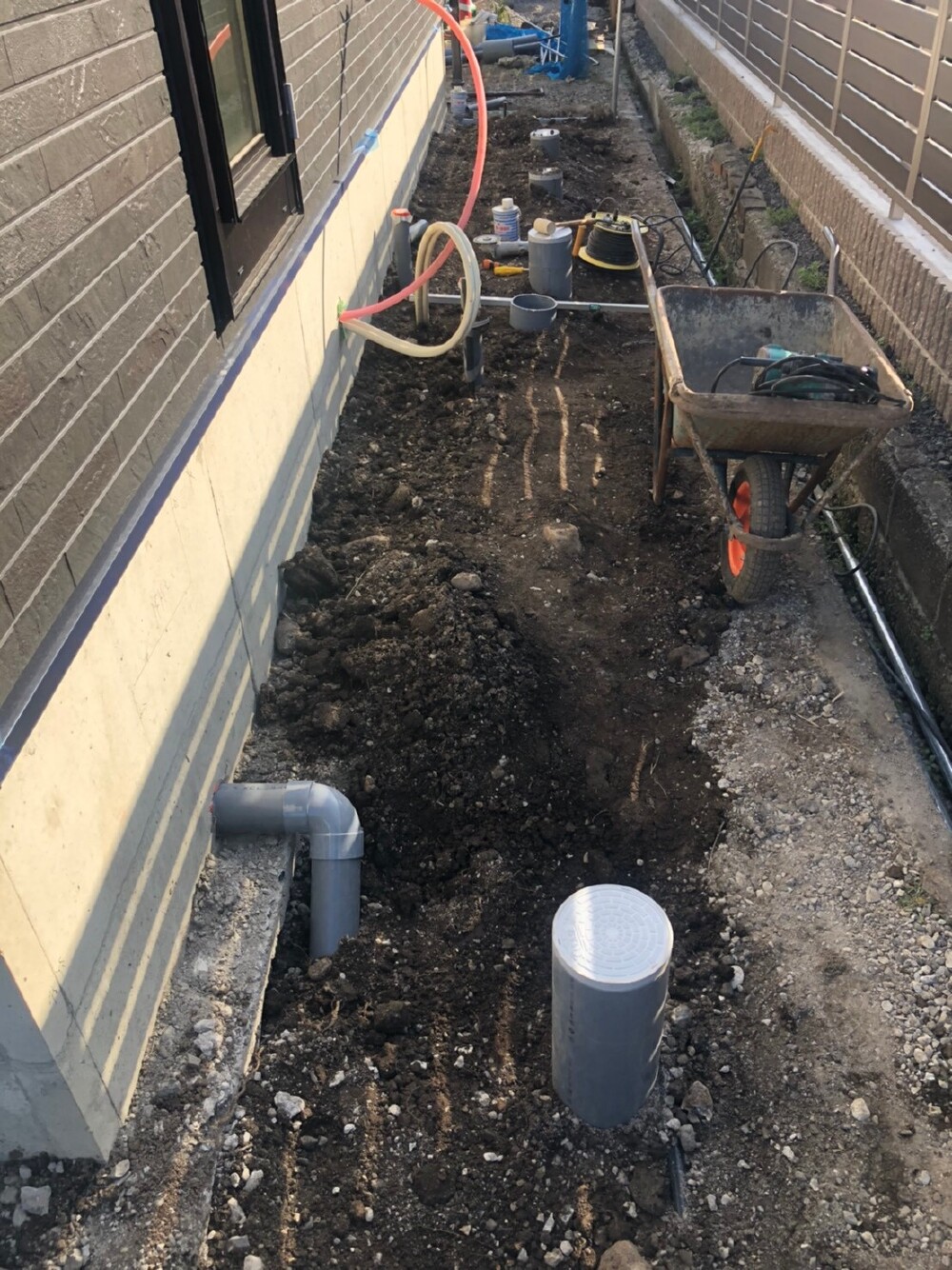

給排水設備工事
本日、外部配管の方施工していただいております。
- 41. 2021年02月27日
-
木工事検査
大工さんの木工事、電気やさんのボード開口が終わりましたので検査表のチェック項目に沿って木工事検査を行いました!
全体確認いたしまして、キレイに出来ておりましたので検査合格しております🙆♀️
- 42. 2021年03月01日
-
屋根・板金工事
本日、下屋根の清掃をしていただきました✨
- 43. 2021年03月02日
-
内装クロス工事
本日からクロス工事スタートいたしました✨
角が割れにくいように角当てとりつけと、ボードの継ぎ目やビス頭などの下地の処理、パテ作業すすめていただきました。
- 44. 2021年03月05日
-
内装クロス工事
引き続きクロス貼り進めていただきました
丁寧に施行していただいております🙆♀️
- 45. 2021年03月06日
-
内装クロス工事
引き続きクロス工事、進めていただいております!
お選びいただいておりました宇宙柄のクロスが貼れました🤩💫
- 46. 2021年03月08日
-
基礎工事
本日はエコキュート架台と、勝手口のコンクリートを打設していただきました!
- 47. 2021年03月12日
-
内装クロス工事
本日、クロス工事が完了いたしました!
宇宙柄の他にもディズニーの素敵なクロスが貼れました😊
- 48. 2021年03月14日
-
木工事
建具吊りと階段手摺りの取り付けをしていただきました!
収納可動棚のエラボ棚の取り付けとホスクリーンの取り付けも完了いたしました🙆♀️
- 49. 2021年03月22日
-
タイル・左官工事
今日は引き続きタイル張りと目地詰め、勝手口段のモルタル上塗りを施工させて頂きました。
モルタル上塗りにはファイバーメッシュを伏せ込んでいますので割れにくくなっております💪
本日でタイル・左官工事が完了いたしました🙌
- 50. 2021年04月01日
-
給排水設備工事
本日漏水検査、通水検査をしていただきました!
問題なく通水しております🙆♀️
- 51. 2021年04月12日
-
外構工事
外構工事がスタートしました😊
本日は、すきとり、芝の下地、アプローチの下地コンクリートを進めていただきました。
- 52. 2021年04月16日
-
祝ご竣工🏠
本日はご竣工おめでとうございます🙌
素敵なお家に仕上がりましたね✨
これから始まる新しいマイホームでの生活を
お楽しみください😉💕
