福知山市石原 M様邸

建築中レポート

1. 2017年09月29日

周りのブロック工事も完了して、いよいよ基礎工事着手となりました!

重機も入りスタンバイ完了です。

2. 2017年10月04日
基礎工事

基礎工事

基礎工事進めています!

仮囲いでもできて安全対策はバッチリ!

まずは基礎下に防湿シート敷を行います。

これで家の中に湿気の進入を防ぎます。

3. 2017年10月25日
土台工事

土台工事

28日の上棟に向けて 土台据え付け、先行床下に24時間換気の設置を行いました!

断熱性能に優れた基礎断熱工法。

成果は出ていますので実感しましょう!

さて 土曜日は台風来ませんように( ;∀;)

4. 2017年10月31日

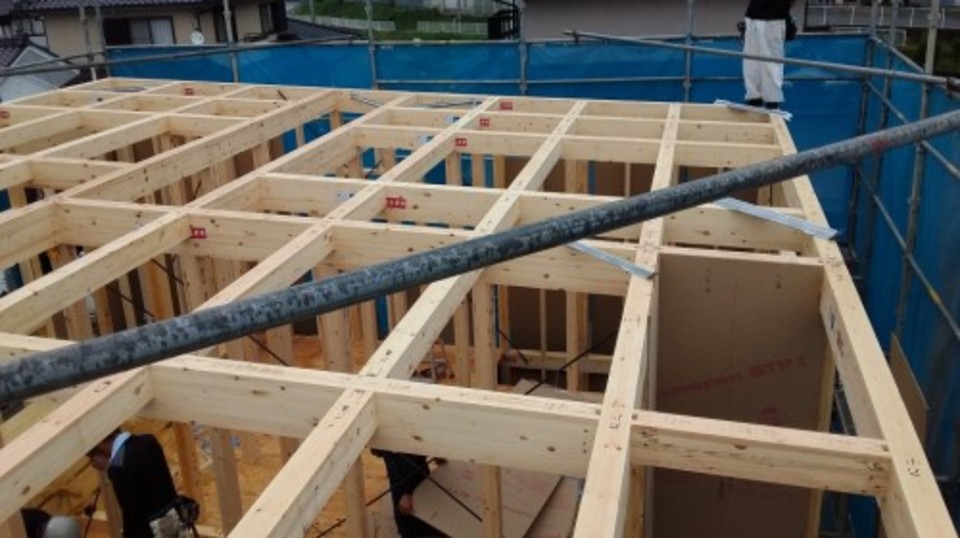

上棟

上棟

福知山市石原にて

先日の28日に上棟をさせていただきました!

大きく天気も崩れることなく終えましたので安心いたしました。

早速高性能樹脂サッシ、バルコニー防水を行い、今日は、防湿シートの施工を行います。

5. 2017年11月25日
下地工事

下地工事

2階の造作工事中です。

省令準耐火仕様で屋根裏まで石膏ボード張り上げています。

2階の造作工事より進めます☆彡

6. 2017年11月29日
外壁工事

外壁工事

今日は外壁工事が完了いたしましたので、業者さんと一緒に高い目の届かないところまで検査をいたしました。

丁寧に施工がされており、足場解体後が楽しみです☆彡

7. 2017年12月02日
足場解体

足場解体

外部の仮設足場解体いたしました。

引き続き外部の給排水工事進めています。

外部足場がなくなるとすっきりしますね☆

外にはガーデンパン、散水栓と標準装備でつきてきますよ!

8. 2017年12月08日
下地工事

下地工事

2階造作工事が終わり

いよいよ一階の造作へ!

外周部はボード張り上げ完了。

引き続き天井下地へと進みます☆彡

9. 2017年12月12日
トイレ埋込収納

トイレ埋込収納

木工事順調に進んでます☆彡

トイレには埋込収納 スマートな収納を取付させていただきます!

明日はキッチン前のカウンター取付。

カウンターの壁面にはニッチも施工させていただきますので小物置きに最適ですね(^^)/

10. 2017年12月15日
キッチン前カウンター

キッチン前カウンター

キッチン前のカウンター下に小物収納のニッチが完成しました!

キッチン据え付けが21日となり段々と形になってきました☆彡

大工さんも最終仕上げに入りましたよ(‘◇’)ゞ

11. 2017年12月25日
クロス工事

クロス工事

クロス工事順調に進んでいます!

2階寝室 ご主人の好みを取り入れて貼分けさてています☆彡

28日施工完了で仕事納めとさせていただきます(^^)/

12. 2017年12月27日
クロス工事

クロス工事

クロス工事明日で完了となります。

きれいにバランスよく貼分けをされています☆彡

お客様と一緒になり決めていきますので不安な場合もこちらからアドバイスも致しますのでご安心くださいね♪

13. 2018年01月10日
照明器具

照明器具

設備機器、内部収納棚 建具 標準装備を取付中です!

標準装備があれば引っ越しの際ほとんど家具もいらない状態ですよ(^^)/

後は掃除をしっかりとします!

14. 2018年01月16日
外構工事

外構工事

建物工事が終わり

外構工事と進めています(^^)/

まずは鋤取りをさせていただき下地調整を行います。

引き続き、玄関前 石の乱張り、人工芝の施工をおこないます☆彡

15. 2018年01月29日
お引渡し式

お引渡し式

大寒波が来ましたね!

先日何とか雪かきも終え、ご竣工を迎えることができました☆彡

温かいお住まいでお過ごしかと思います(^^)/

今後ともよろしくお願いいたします。

16. 2018年01月30日
外構工事

外構工事

寒波の影響で外の工事がなかなかスムーズにいきません(*_*;

雪を撲滅するために・・・

軽トラ満載に積み込んでやりました( `ー´)ノ

肩 パンパン。

これで外の工事スムーズにいくでしょう!!

17. 2018年02月01日
土間工事

土間工事

天気の合間を見てコンクリート工事完了いたしました!

昼間がよくても深夜から早朝にかけてかなり氷点下の冷え込みになります。

今回は投光器で暖をとりシートで囲い

万全の態勢で寒さと戦います!

18. 2018年02月02日
外構工事

外構工事

◇外構工事

カーポートの土間コンクリート完成いたしました!

凍結の心配をしていましたが、ブルーシートで覆い+投光器24時間 で見事きれいなコンクリートが仕上がりました!

数日間は表面傷付きますので養生の為駐車は控えていただきます(^^)/
