丹波市 A様邸

丹波店

地域別|すべて

建築中レポート

1. 2022年06月26日
祝☆地鎮祭★☆

祝☆地鎮祭★☆

A様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!

2. 2022年07月12日
仮設工事

仮設工事

工事着手に向けて仮囲い・工事看板などの設置をさせて頂きました👷
工事着手までもうしばらくお待ちください。

3. 2022年07月30日
基礎工事

基礎工事

基礎工事着手させて頂きました✨✨
掘削後、砕石を入れまして地盤転圧をさせて頂きます👷

4. 2022年08月02日
基礎工事

基礎工事

地盤転圧後ターミダンシートを施工させて頂きます。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷

5. 2022年08月08日
基礎配筋検査

基礎配筋検査

鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。

6. 2022年08月08日
給排水設備工事

給排水設備工事

基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております

7. 2022年08月18日
基礎アンカー検査

基礎アンカー検査

ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きます。

8. 2022年08月25日
基礎工事

基礎工事

基礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、基礎断熱施工、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます。

9. 2022年09月02日
給排水設備工事

給排水設備工事

屋外給排水配管と雨水配管の施工を進めて頂いています🚿

10. 2022年09月20日
基礎完成検査

基礎完成検査

基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。

11. 2022年09月22日
木工事

木工事

上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。

12. 2022年09月22日
換気工事

換気工事

24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆‍♂️

13. 2022年09月27日
足場工事

足場工事

上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨

14. 2022年09月28日
祝☆上棟★☆

祝☆上棟★☆

A様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。

15. 2022年09月30日
木工事

木工事

バルコニー部分の下地工事とサッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!

16. 2022年09月30日
屋根工事

屋根工事

二次防水紙の施工の後、化粧屋根材のガルバリウム鋼板の施工をさせて頂きました。

17. 2022年10月01日
防水工事

防水工事

バルコニー部分の防水工事をさせて頂いています。
イシンホームのバルコニー防水は、板金を重ねた防水です👌
従来はシート防水やFRP防水と言われるものを使っていましたが、長期間使用すると材料が劣化してしまうのが難点でした😥
この防水に変えて、バルコニーの雨漏りが無くなりましたのでご安心ください🙆

施工後はキズや汚れが付かないように養生もキチンとして頂いています!!

18. 2022年10月03日
中間検査

中間検査

役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です。

19. 2022年10月04日
防水検査

防水検査

外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧

施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!

20. 2022年10月04日
木工事

木工事

吹付断熱工事前の下地工事を進めて頂いています🔨
外周面の壁下地を入れたり、建具開口枠・間仕切り壁柱などの下地工事と
作業を進めて頂いています👷

21. 2022年10月10日
給排水設備工事

給排水設備工事

2階水廻り部分の給水給湯・排水配管の立上げ仕込み作業を進めて頂いています🚿

22. 2022年10月11日
電気工事

電気工事

吹付断熱工事前の配線工事を進めて頂いています🔦

23. 2022年10月12日
吹付断熱工事

吹付断熱工事

吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。

施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。

24. 2022年10月14日
木工事

木工事

内窓枠の取付作業をさせて頂いています🔨

25. 2022年10月26日
外壁工事

外壁工事

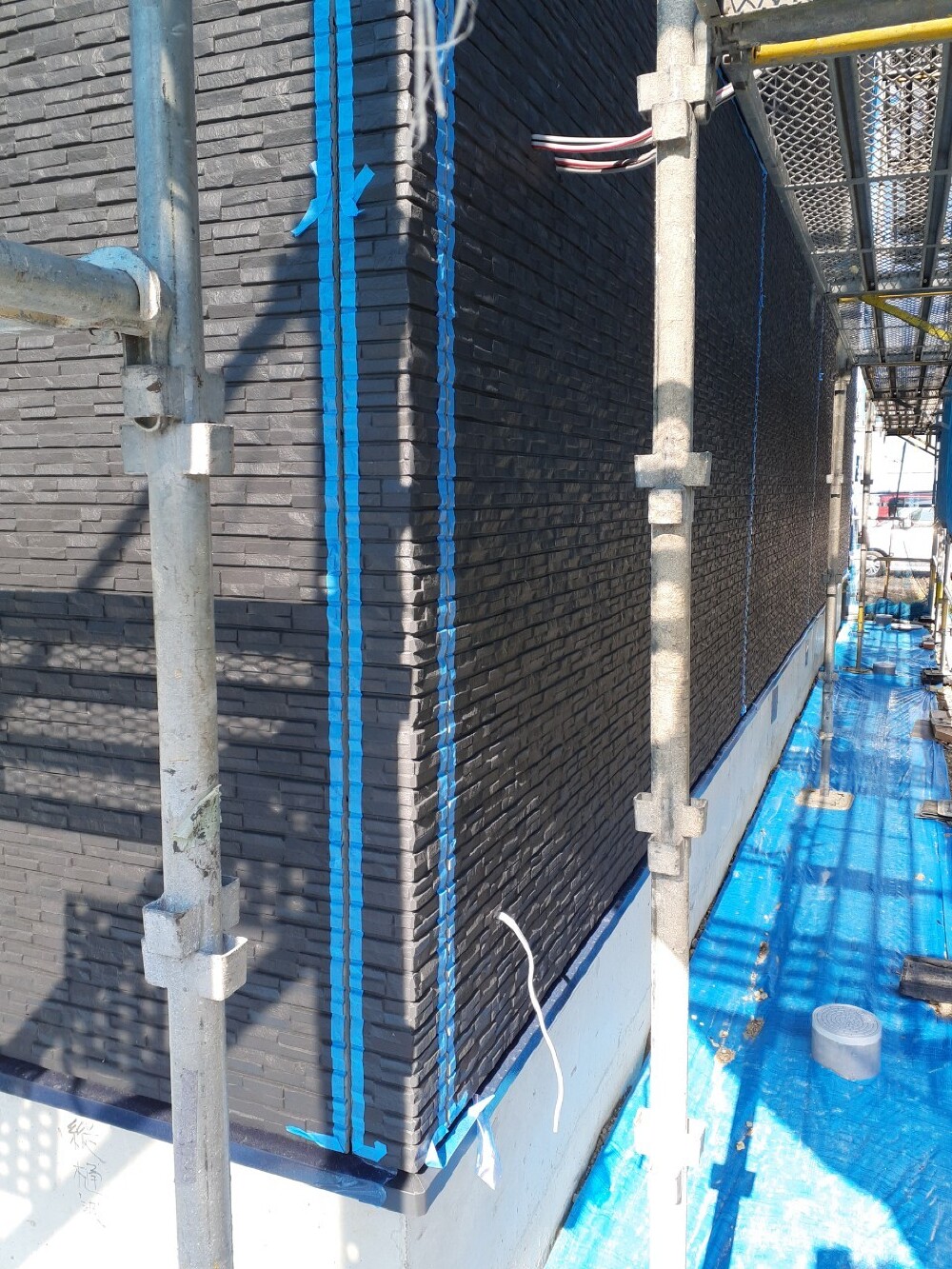

外壁材が納材されましたので外壁施工を進めさせて頂いています👷
外壁材は上下左右に実がありその実を挟み込んでいく四方合いじゃくり構法で施工しますので
シーリングの目地が少なく仕上がりますよ👷

26. 2022年10月27日
外壁工事

外壁工事

外壁工事、順調に進めさせて頂いています。
玄関面のアクセント部分の施工を進めさせて頂いています。

27. 2022年10月27日
木工事

木工事

軒天下地工事の後、軒天材の施工を進めさせて頂いています🔨

28. 2022年11月02日
木工事

木工事

2階部分の天井下地組作業を進めさせて頂いています🔨

29. 2022年11月07日
木工事

木工事

2階床部分のフローリングの施工を進めさせて頂いています🔨
2階部分は下地ボードを増張りして足音などの防音対策もさせて頂いています🔨

30. 2022年11月08日
システムバス設置工事

システムバス設置工事

システムバス🛁の組立設置工事をさせて頂きました。
施工後は汚れや傷がつかないように養生して頂いていますのでご安心下さい。

31. 2022年11月12日
外壁工事

外壁工事

外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
またこのシーリング材はプラチナシールといって「変色・褐色15年保証」ものとなっていますのでご安心ください!!

32. 2022年11月15日
外壁工事

外壁工事

外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、外壁に汚れや傷がないか、施工不備はないかなど確認させて頂きました👷
検査は合格💮していますのでご安心ください👷

この後いよいよ外部足場が取れておすまい🏠の全景が見れるようになりますよ!
たのしみですね✨✨

33. 2022年11月17日
エクステリア工事

エクステリア工事

バルコニー部分の笠木の取付作業をさせて頂きました⛑

34. 2022年11月19日
木工事

木工事

1階部分の天井下地が終わったところから下地ボードの施工を進めさせて頂いています🔨

35. 2022年11月24日
木工事

木工事

玄関框・付巾木の取付作業をさせて頂きました🔨

36. 2022年12月07日
システムキッチン工事

システムキッチン工事

システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷

37. 2022年12月08日
木工事

木工事

階段の組立設置作業をさせて頂きました🔨✨
施工後はキズや汚れが付かないようにキチンと養生して頂いています。

38. 2022年12月12日
システムキッチン工事

システムキッチン工事

システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷

39. 2022年12月13日
左官工事

左官工事

基礎立上り部分の下塗り作業をさせて頂いています。
この後仕上げ塗り作業をさせて頂きます⛑

40. 2022年12月16日
木完検査

木完検査

木工事が完了いたしましたので木工事完了検査をさせて頂きました。
ビスが決められたピッチに収まっているか、ビス忘れ、ビス頭の飛び出し、ボードの割れがないかなど検査させて頂きました。👷‍♂️
検査は無事合格💮です。

この後、クロス屋さんにバトンタッチさせて頂きます!

41. 2022年12月16日
内装工事

内装工事

クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。

42. 2022年12月19日
左官工事

左官工事

玄関ポーチ部分のタイルの施工をさせていただきました。

43. 2022年12月19日
内装工事

内装工事

下地処理が終わったところからクロスの施工を進めていただいています

44. 2022年12月21日
左官工事

左官工事

玄関タイルの施工を進めさせて頂いています。
そのあと仕上げといたしまして目地詰め作業をさせて頂きます⛑

45. 2022年12月28日
内装工事

内装工事

クロス工事が完了いたしました✨✨
ありがとうございました⛑

46. 2023年01月13日
美装工事

美装工事

お家をピカピカにクリーニング作業をさせて頂いています🧹

47. 2023年01月17日
サッシ仕舞工事

サッシ仕舞工事

お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。

48. 2023年01月21日
祝☆竣工★☆

祝☆竣工★☆

A様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
