丹波市 Y様邸

丹波店

地域別|すべて

建築中レポート

1. 2021年11月07日
祝☆地鎮祭★☆

祝☆地鎮祭★☆

Y様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!

2. 2021年12月04日
基礎工事

基礎工事

基礎工事着手させて頂きました✨
掘削ののち砕石を入れまして地盤転圧をして頂いています。

3. 2021年12月10日
基礎工事

基礎工事

地盤転圧後、ターミダンシートを施工させて頂きました。
ターミダンシートはシロアリ対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください!👷
そのあと、鉄筋組立工事をさせて頂いています。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。

4. 2021年12月13日
給排水設備工事

給排水設備工事

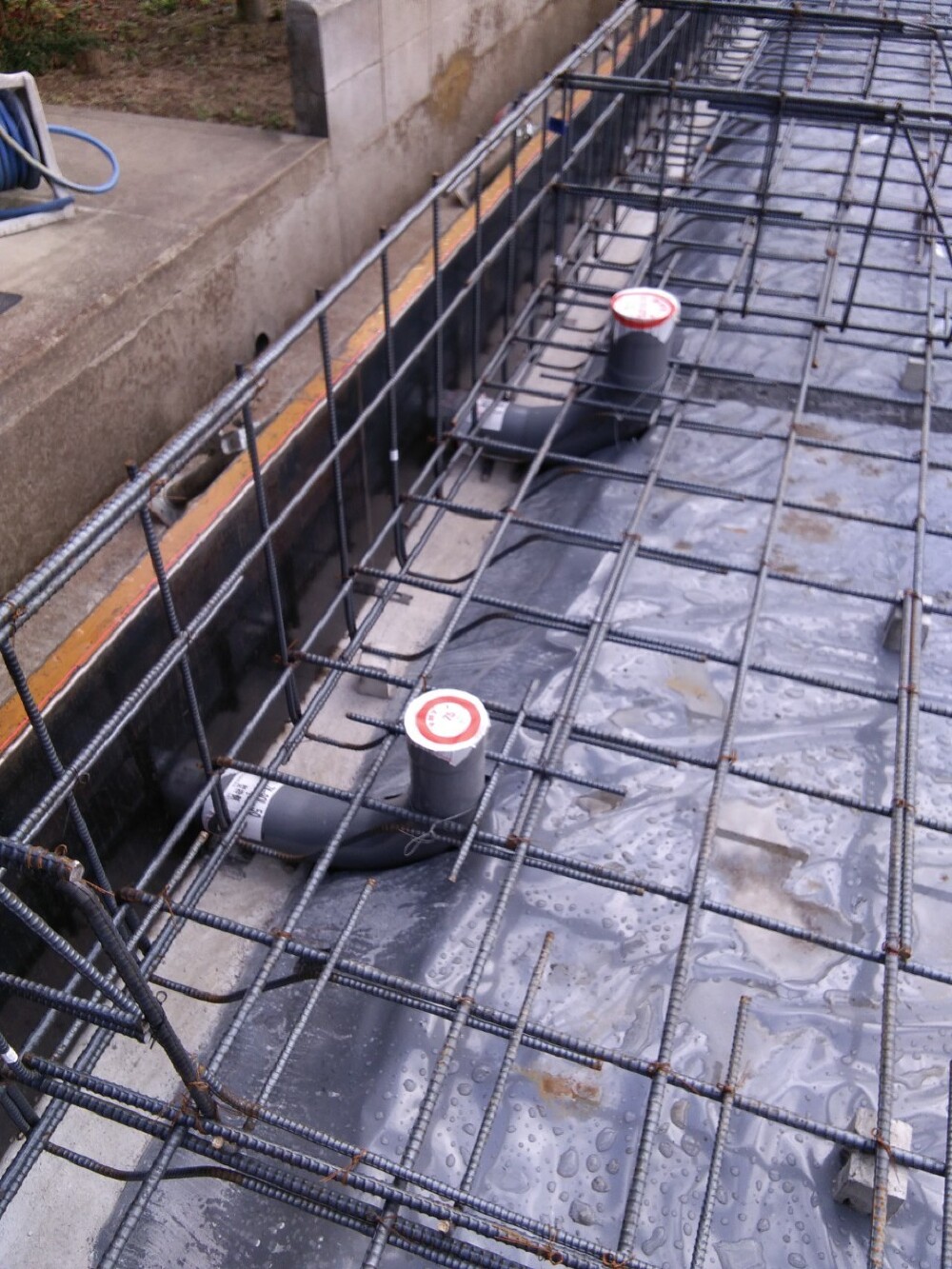

基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております

5. 2021年12月14日
配筋検査

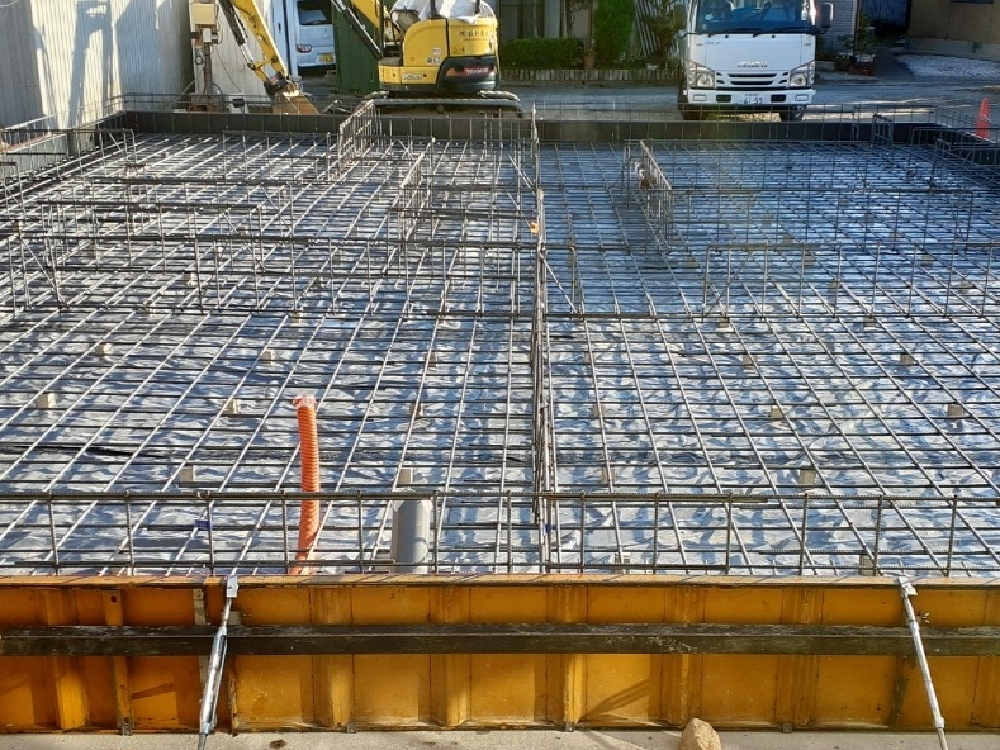

配筋検査

鉄筋工事が終わり配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。

6. 2021年12月18日
アンカー検査

アンカー検査

ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きました。

7. 2021年12月27日
給排水設備工事

給排水設備工事

屋外配管の施工をさせて頂いています🚿

8. 2022年01月11日
給排水設備工事

給排水設備工事

屋外排水配管および井戸水の給水工事をさせて頂いています🚿

9. 2022年01月14日
基礎完成検査

基礎完成検査

基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。

10. 2022年01月21日
給排水設備工事

給排水設備工事

屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありません。

11. 2022年01月24日
木工事

木工事

上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。

12. 2022年01月25日
足場工事

足場工事

上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨

13. 2022年01月26日
祝☆上棟★☆

祝☆上棟★☆

Y様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。

14. 2022年01月27日
屋根工事

屋根工事

防水紙の施工の後、屋根材のガルバリウム鋼板の施工をさせて頂きました。

15. 2022年01月28日
木工事

木工事

サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!

16. 2022年01月28日
防水工事

防水工事

バルコニー部分の防水工事をさせて頂いています。
イシンホームのバルコニー防水は、板金を重ねた防水です👌
従来はシート防水やFRP防水と言われるものを使っていましたが、長期間使用すると材料が劣化してしまうのが難点でした😥
この防水に変えて、バルコニーの雨漏りが無くなりましたのでご安心ください🙆

17. 2022年01月31日
木工事

木工事

外周部の壁下地と間仕切り壁部分の間柱建てなど作業を進めて頂いています🔨

18. 2022年02月02日
木工事

木工事

吹付断熱工事前の下地工事が完了いたしました。🔨

19. 2022年02月07日
中間検査

中間検査

役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です。

20. 2022年02月09日
外壁工事

外壁工事

外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧

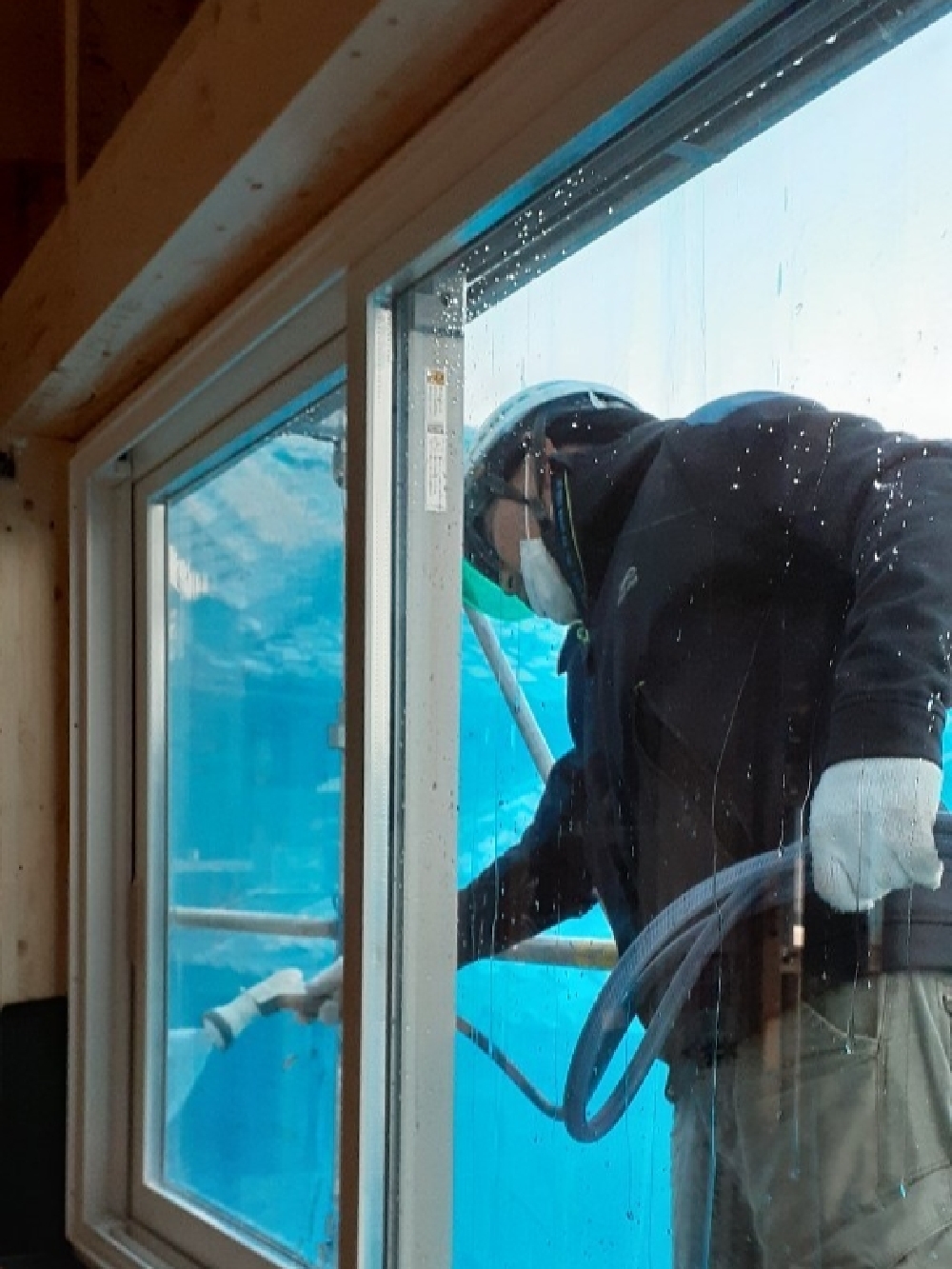

施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!

21. 2022年02月19日
吹付断熱工事

吹付断熱工事

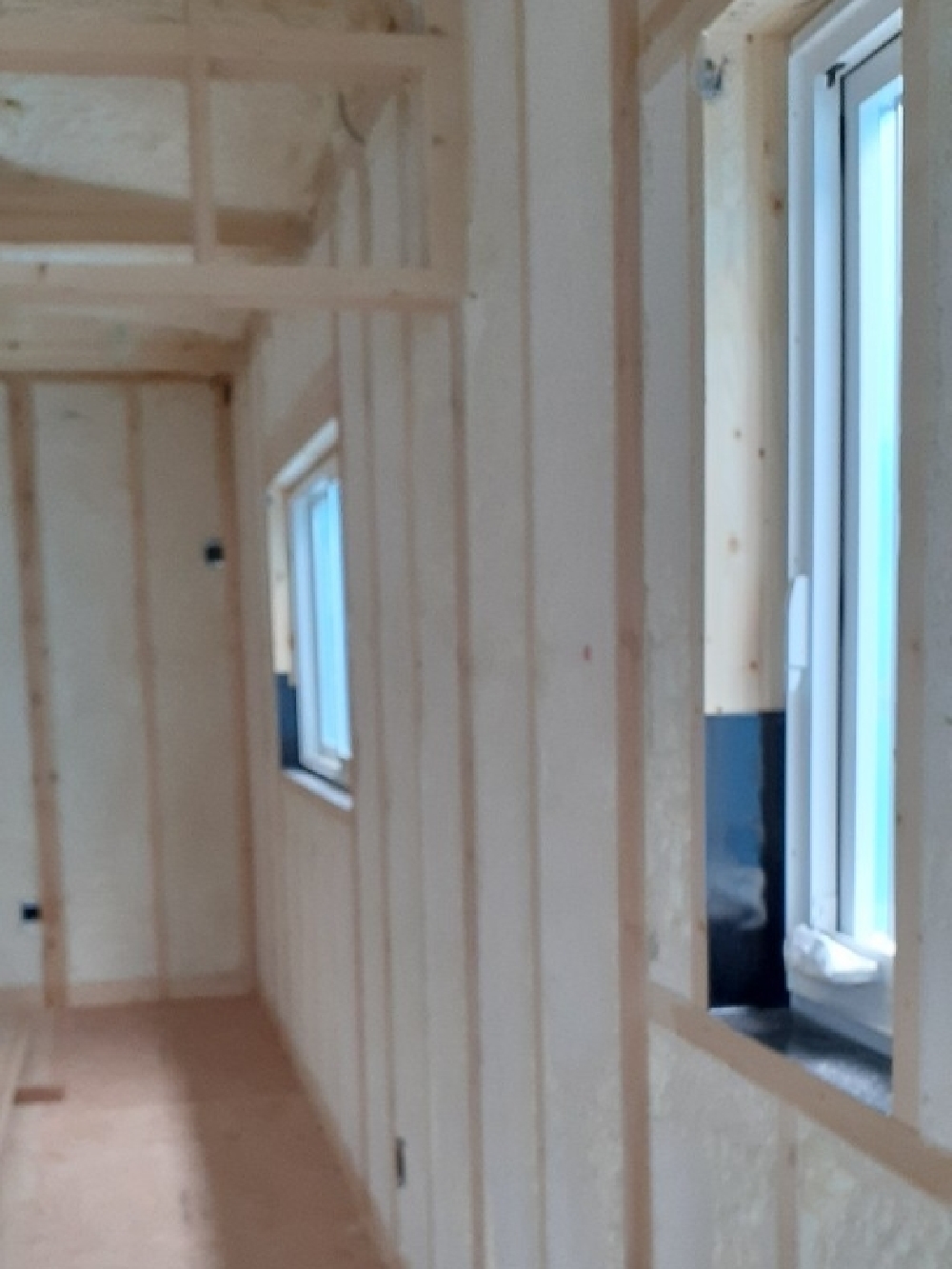

吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。

施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。

22. 2022年02月23日
木工事

木工事

バルコニー部分の軒天下地及び軒天材の施工を進めさせて頂いています🔨

23. 2022年02月28日
太陽光パネル工事

太陽光パネル工事

太陽光パネルの取付設置工事をさせて頂きました🌞
アメリカ産の太陽光パネルで1枚のパネルが400W発電してそのパネルが25枚も設置していますので発電量が楽しみですね!!
また、35年長期保証と雨や曇りの時でも発電できる高性能なパネルを設置させて頂いていますので光熱費に優しいお家🏠になりますよ。

24. 2022年02月28日
外壁工事

外壁工事

外壁材が納材されましたので施工を進めさせて頂いています。

25. 2022年03月10日
木工事

木工事

内部では外周面の下地壁ボードの施工と外部では破風板の施工をさせて頂いています🔨

26. 2022年03月11日
木工事

木工事

1階部分の天井下地組作業をさせて頂いています🔨

27. 2022年03月28日
木工事

木工事

2階外周部の壁下地ボードの施工をさせて頂いています🔨

28. 2022年03月28日
給排水設備工事

給排水設備工事

2階トイレと洗面用の給排水配管の仕込み作業をさせて頂きました🚿

29. 2022年03月31日
外壁工事

外壁工事

外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
またこのシーリング材はプラチナシールといって「変色・褐色15年保証」ものとなっていますのでご安心ください!!

シーリング工事後には外壁検査をさせて頂きました👷
施工業者立ち合いの元、汚れや傷がないか、施工不備はないかなど確認させて頂きました。

30. 2022年04月01日
足場撤去

足場撤去

外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨

31. 2022年04月02日
木工事

木工事

2階部分の天井・床部分の下地ボードの施工をさせて頂いています🔨
2階部分の床面の下地ボードは足音などの防音対策としてさせて頂いています🔨

32. 2022年04月04日
木工事

木工事

1階部分の天井下地および下地ボードの施工をさせて頂いています🔨

33. 2022年04月06日
木工事

木工事

2階部分のフローリングの施工をさせて頂いています🔨

34. 2022年04月07日
木工事

木工事

1階部分のフローリングの施工をさせて頂いています🔨

35. 2022年04月11日
木工事

木工事

1階LDKのフローリングの施工を進めて頂いています🔨
施工後はキレイに掃除をしましてキズがつかないように床養生して頂いていますのでご安心下さい⛑

36. 2022年04月12日
木工事

木工事

階段の組立設置工事をさせて頂きました🔨
キズが付かないように養生して頂いていますのでご安心ください⛑

37. 2022年04月20日
木工事

木工事

2階部分の建具枠の取付及び壁下地工事を進めて頂いています🔨

38. 2022年04月30日
エクステリア工事

エクステリア工事

バルコニー部分の笠木の施工をさせて頂きました。

39. 2022年05月11日
キッチン工事

キッチン工事

システムキッチンの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷

40. 2022年05月13日
木工事

木工事

真壁和室部分の造作作業を進めて頂いています🔨

41. 2022年05月13日
左官工事

左官工事

左官工事、着手させて頂いています。
基礎立上り部分の下塗りと玄関部分のタイルの施工をさせて頂きました。

42. 2022年05月13日
内装工事

内装工事

クロス工事着手させて頂きました。
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。

43. 2022年05月14日
内装工事

内装工事

下地処理が終わったところからクロスの施工を進めさせて頂いています。
水廻り部分を先行の作業を進めて頂いています。

44. 2022年05月16日
左官工事

左官工事

玄関ポーチ部分のタイルの施工をさせて頂きました。
この後、タイルの目地詰め、基礎立上り部分の仕上げ塗り作業を進めて頂きます。

45. 2022年05月18日
内装工事

内装工事

和室部分のクロスの施工を進めて頂いています。

46. 2022年05月20日
給排水設備工事

給排水設備工事

仕上げ工事で設備機器の取付・接続工事を進めて頂いています🚿

47. 2022年05月23日
内装工事

内装工事

和室部分の建具のクロス貼りをさせて頂きました。

48. 2022年05月23日
美装工事

美装工事

お家をピカピカにクリーニング作業をさせて頂いています🧹

49. 2022年05月25日
完了検査

完了検査

役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。

50. 2022年05月25日
サッシ仕舞工事

サッシ仕舞工事

お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。

51. 2022年05月25日
社内完成検査

社内完成検査

社内完成検査をさせて頂きました。👷
床材や建具にキズや汚れがないかクロスがキレイに施工されているか通電・排水状態など確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。

52. 2022年05月26日
畳工事

畳工事

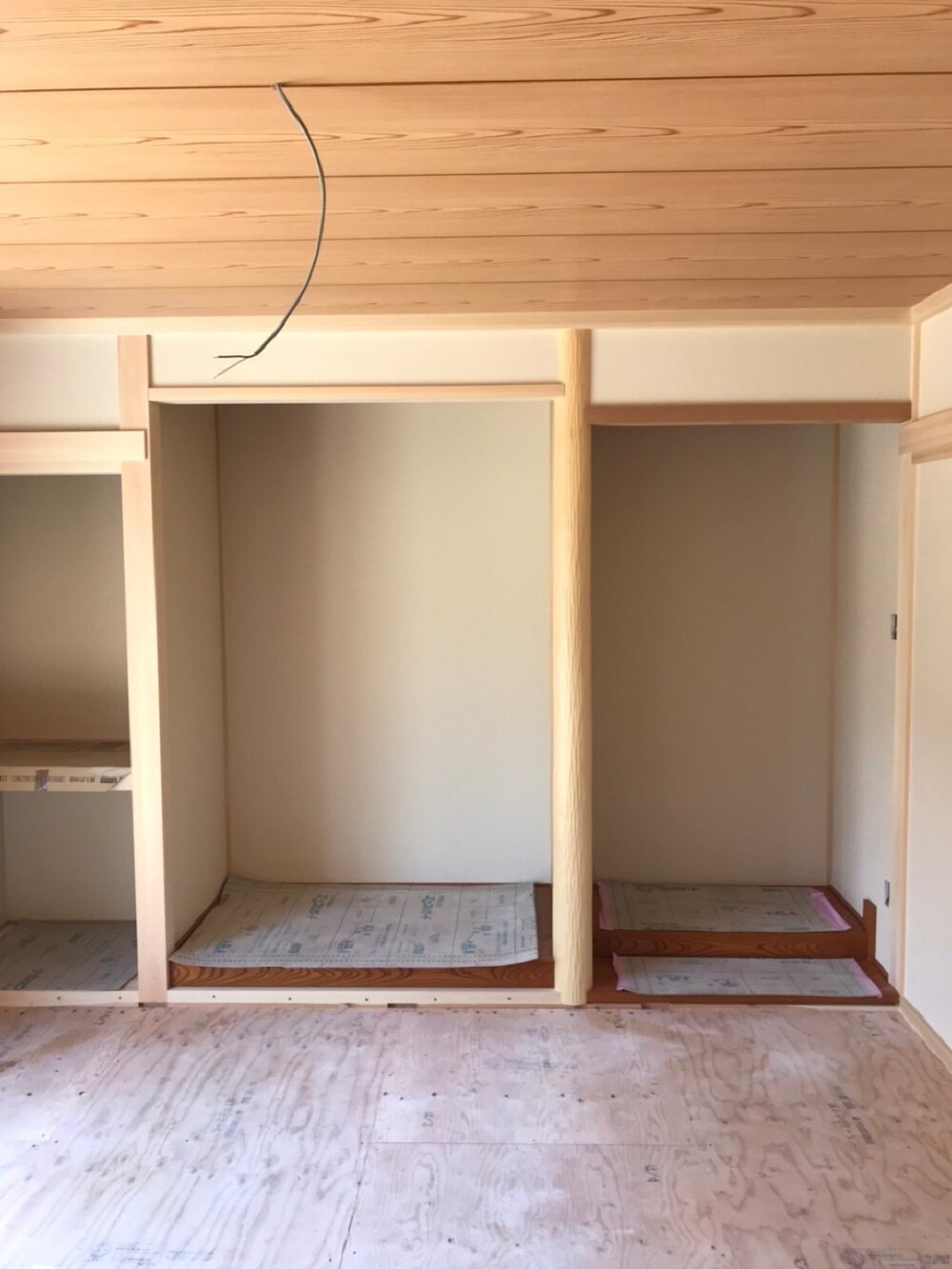

畳の敷き込みをさせて頂きました。

53. 2022年05月28日
テスラ(蓄電池)工事

テスラ(蓄電池)工事

TESLA製の蓄電池の設置をさせて頂きました。
万が一災害等で停電しても蓄電池がバックアップしてくれるので災害時にも強いお家🏠となりますのでご安心下さい!!
また、このTESLA製の蓄電池は13.5kWhも容量があるため、他社の蓄電池ではできない200Vのエアコン、電子レンジ、IHなどもつかえるので安心ですよ!!
また、今は電気を売るのではなく溜めて使う自給自足型へ対応したお家🏠になりますのでご安心下さい。

54. 2022年05月28日
祝☆竣工★☆

祝☆竣工★☆

Y様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
