丹波市 N様邸 リノベーション

丹波店

地域別|すべて

丹波市 N様邸 リノベーション

1階床面積  106.54㎡(32.23坪)

2階床面積   75.57㎡(22.86坪)

延床面積   182.11㎡(55.09坪)

4LDK(2世帯)

お引渡し日  令和3年7月17日

建築中レポート

1. 2021年03月20日
足場工事

足場工事

外部足場の設置をさせて頂きました。
これから解体工事を進めさせていただきます。

2. 2021年03月23日
解体工事

解体工事

解体工事を進めさせて頂いています。
既存の窓やシャッターなど取り外して骨組の鉄骨だけにさせて頂いています。

3. 2021年03月25日
基礎工事

基礎工事

解体工事がおわり、基礎工事着手させて頂いています。
外周部の基礎ブロック積作業をさせて頂いています。

4. 2021年03月29日
基礎工事

基礎工事

基礎ブロック積作業、順調に進めさせて頂いています。
外周部は2段目の施工と内部の立ち上がり部分のブロック積と進めさせて頂いています。

5. 2021年04月15日
給排水設備工事

給排水設備工事

屋内の給排水配管の施工をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありません。

6. 2021年04月20日
木工事

木工事

基礎ブロック積作業が終わりましたので土台に据付工事と基礎断熱施工をさせて頂いています🔨

7. 2021年04月22日
換気工事

換気工事

土台据付工事、順調に進めさせて頂いています🔨
また、24時間換気システムの施工もさせて頂いています。
エコ・アイ・熱交換換気システムは床下に設置してあるので配管等が見えなくなってしまいますので接続部はしっかり固定し、ダクトも細かく支持し施工しました。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆‍♂️

8. 2021年04月28日
木工事

木工事

2階の床組作業をさせて頂いています🔨

9. 2021年05月08日
木工事

木工事

2階の外周部の柱を組みてて壁下地の作業をさせて頂いています🔨

10. 2021年05月13日
塗装工事

塗装工事

鉄骨部分の錆止め塗装をさせて頂いています。

11. 2021年05月15日
木工事

木工事

外周面の窓枠下地組と室内の間仕切り壁部分の柱の取付作業をさせて頂いています🔨

12. 2021年05月17日
木工事

木工事

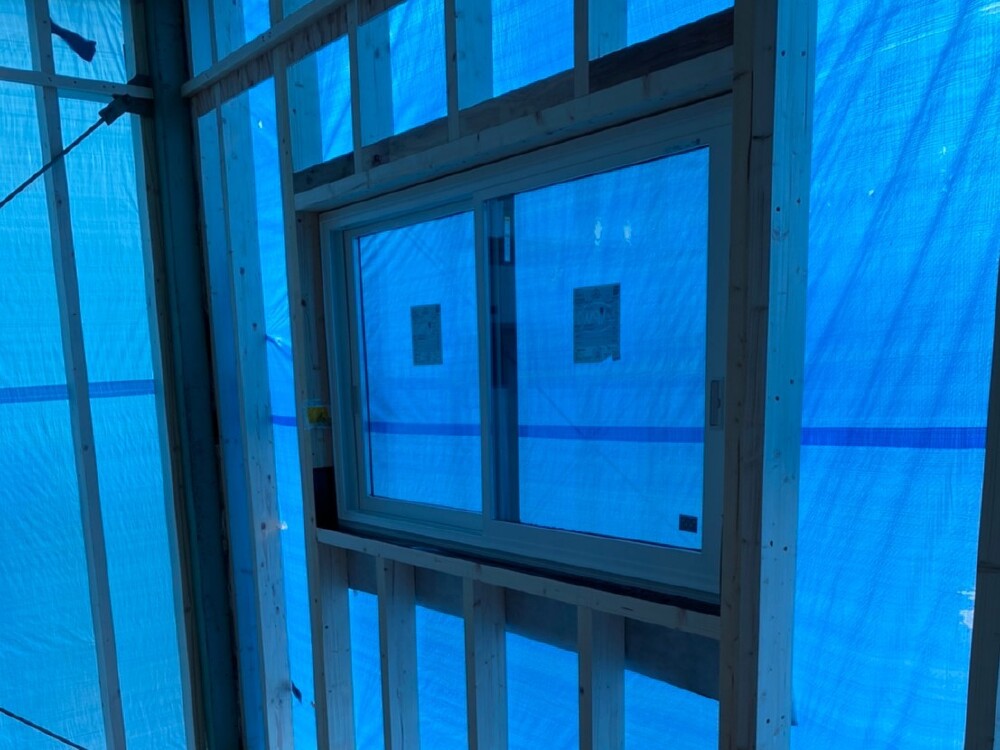

サッシが納材されましたのでサッシの取付作業をさせて頂いています🔨

13. 2021年05月19日
外壁工事

外壁工事

タイベックシルバーという反射断熱材シート通気胴縁の施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧

また通気胴縁には一定の間隔に隙間がありその隙間を利用して空気の通り道となっています。

14. 2021年05月20日
電気工事

電気工事

吹付断熱工事前の配線工事を施工させて頂いています。

15. 2021年05月21日
屋根工事

屋根工事

屋根工事を進めさせて頂いています。

16. 2021年05月22日
吹付断熱工事

吹付断熱工事

吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。

17. 2021年05月24日
木工事

木工事

吹付断熱工事が終わりましたので壁下地ボードの施工を進めさせて頂きます🔨
システムバス部分の壁下地ボードの施工をさせて頂いています🔨

18. 2021年05月26日
木工事

木工事

外周面の壁下地ボードと天井下地組作業をさせて頂いています🔨

19. 2021年05月26日
外壁工事

外壁工事

外壁材が納材されましたので外壁材施工を進めさせて頂いています。

20. 2021年05月26日
換気工事

換気工事

24時間換気の通気ダクトの配管の施工をさせて頂いています。

21. 2021年05月28日
木工事

木工事

玄関ホールのフローリングの施工をさせて頂いています。

22. 2021年05月31日
システムバス設置工事

システムバス設置工事

システムバス🛁の組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いています。

23. 2021年05月31日
木工事

木工事

天井及び間仕切り壁部分の壁下地ボードの施工をさせて頂いています🔨

24. 2021年06月02日
木工事

木工事

建具枠の取付ながら壁下地ボードの施工を進めさせて頂いています🔨

25. 2021年06月03日
外壁工事

外壁工事

外壁工事、順調に進めさせて頂いています。

26. 2021年06月10日
屋根工事

屋根工事

雨樋の施工をさせて頂きました。

27. 2021年06月12日
木工事

木工事

玄関框の施工をさせて頂きました。
引き続き壁下地ボードの施工を進めさせて頂きます🔨

28. 2021年06月12日
外壁工事

外壁工事

外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。

29. 2021年06月14日
木工事

木工事

2階ホール部分のフローリングの施工をさせて頂いています🔨

30. 2021年06月15日
木工事

木工事

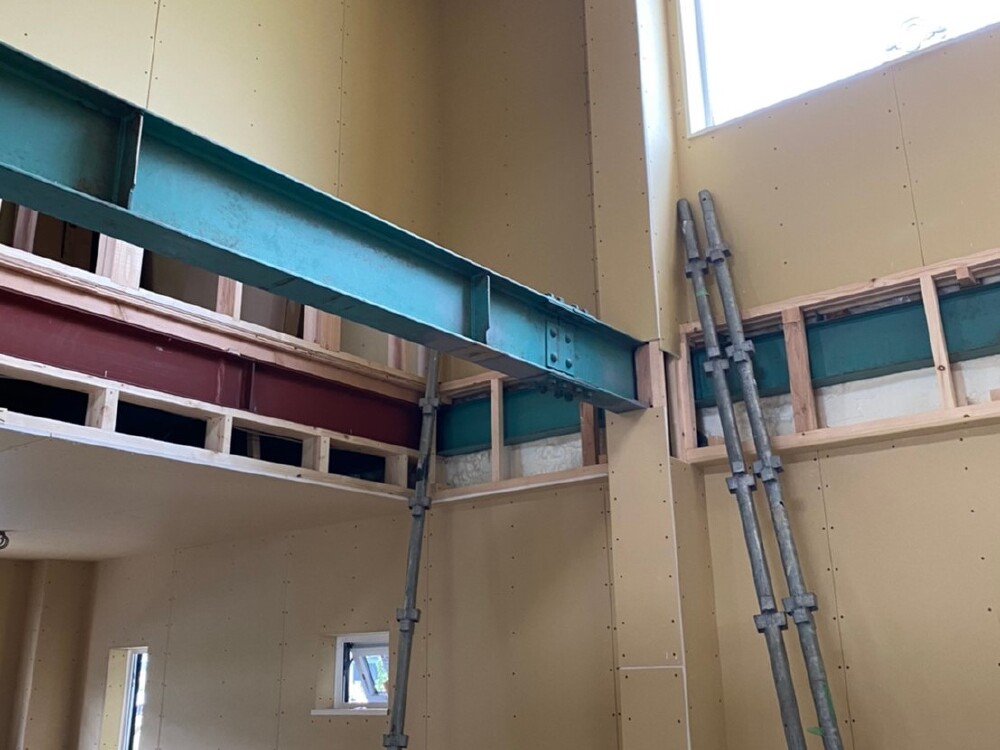

吹抜け部分のボード仕上げ作業をさせて頂いています🔨

31. 2021年06月17日
足場撤去

足場撤去

外部足場を撤去させて頂きました。
お家🏠の全景が見えるようになりましたね✨✨

32. 2021年06月23日
木工事

木工事

棚関係の取付も進めて頂いています🔨

33. 2021年06月25日
キッチン工事

キッチン工事

システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いています。

34. 2021年06月28日
内装工事

内装工事

クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。

35. 2021年06月29日
左官工事

左官工事

親世帯側の玄関タイルの施工をさせて頂いています。

36. 2021年07月02日
内装工事

内装工事

下地処理作業が終わりましたので2階からクロスの施工を進めさせて頂いています。

37. 2021年07月06日
電気工事

電気工事

シーリングファンの取付をさせて頂きました🔦

38. 2021年07月06日
内装工事

内装工事

2階のクロスの施工が完了しました。
引き続き1階の施工を進めさせて頂きます。

39. 2021年07月09日
木工事

木工事

仕上げ工事として建具扉・収納関係の取付をさせて頂きました🔨
施工後は床の養生を取れて建具・クロス・床材の色相が見れるようになりましたよ✨✨

40. 2021年07月12日
美装工事

美装工事

クリーニング作業をさせて頂いています。
お家をピカピカにして頂いています🧹

41. 2021年07月14日
社内完成検査

社内完成検査

社内完成検査をさせて頂きました。👷
床材や建具にキズや汚れがないかクロスがキレイに施工されているかなど確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。

42. 2021年07月14日
畳工事

畳工事

畳の敷き込みをさせて頂きました。

43. 2021年07月17日
祝☆竣工★☆

祝☆竣工★☆

N様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
