丹波市 K様邸
丹波店
地域別|すべて
建築中レポート
- 1. 2022年06月05日
-
祝☆地鎮祭★☆
K様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!
- 2. 2022年06月14日
-
仮設工事
工事着手に向けて仮囲い・工事看板などの設置をさせて頂きました👷
工事着手までもうしばらくお待ちください。
- 3. 2022年07月12日
-
基礎工事
基礎工事着手させて頂きました。✨✨
掘削後、砕石を入れまして地盤転圧をさせて頂きます👷
- 4. 2022年07月13日
-
基礎工事
地盤転圧後ターミダンシートを施工させて頂きます。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷
- 5. 2022年07月20日
-
給排水設備工事
基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております
- 6. 2022年07月21日
-
基礎配筋検査
鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 7. 2022年07月25日
-
基礎アンカー検査
ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きました。
- 8. 2022年08月01日
-
基礎工事
基礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、基礎断熱施工、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます
- 9. 2022年08月09日
-
給排水設備工事
外部の給排水配管の施工を進めて頂いています🚿
- 10. 2022年08月26日
-
基礎工事
基礎断熱施工、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます👷
- 11. 2022年08月31日
-
基礎完成検査

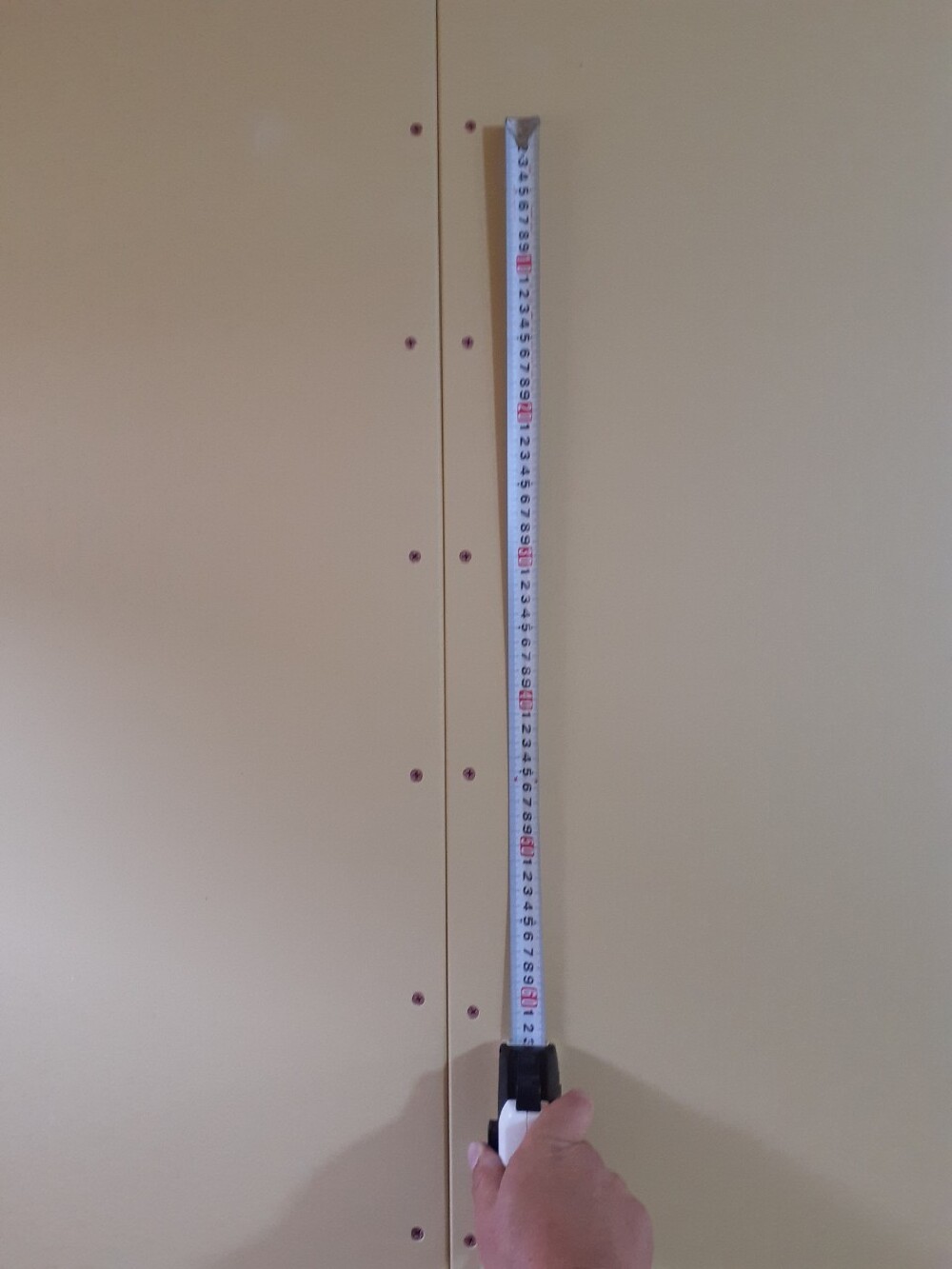

基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 12. 2022年09月05日
-
給排水設備工事
屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありませんのでご安心下さい。
- 13. 2022年09月07日
-
木工事
上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 14. 2022年09月07日
-
換気工事
24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆♂️
- 15. 2022年09月10日
-
足場工事
上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨
- 16. 2022年09月11日
-
祝☆上棟★☆
K様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。
- 17. 2022年09月12日
-
屋根工事
2次防水紙の施工後に化粧屋根材のガルバリウム鋼板の施工を進めて頂いています。
- 18. 2022年09月12日
-
木工事
サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!
- 19. 2022年09月13日
-
外壁工事
外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!
- 20. 2022年09月13日
-
木工事
吹付断熱工事前の下地工事を進めて頂いています🔨
外周面の壁下地を入れたり、建具開口枠・間仕切り壁柱などの下地工事と
作業を進めて頂いています👷
- 21. 2022年09月17日
-
電気工事
吹付断熱工事前の配線工事を進めて頂いています🔦
- 22. 2022年09月22日
-
吹付断熱工事

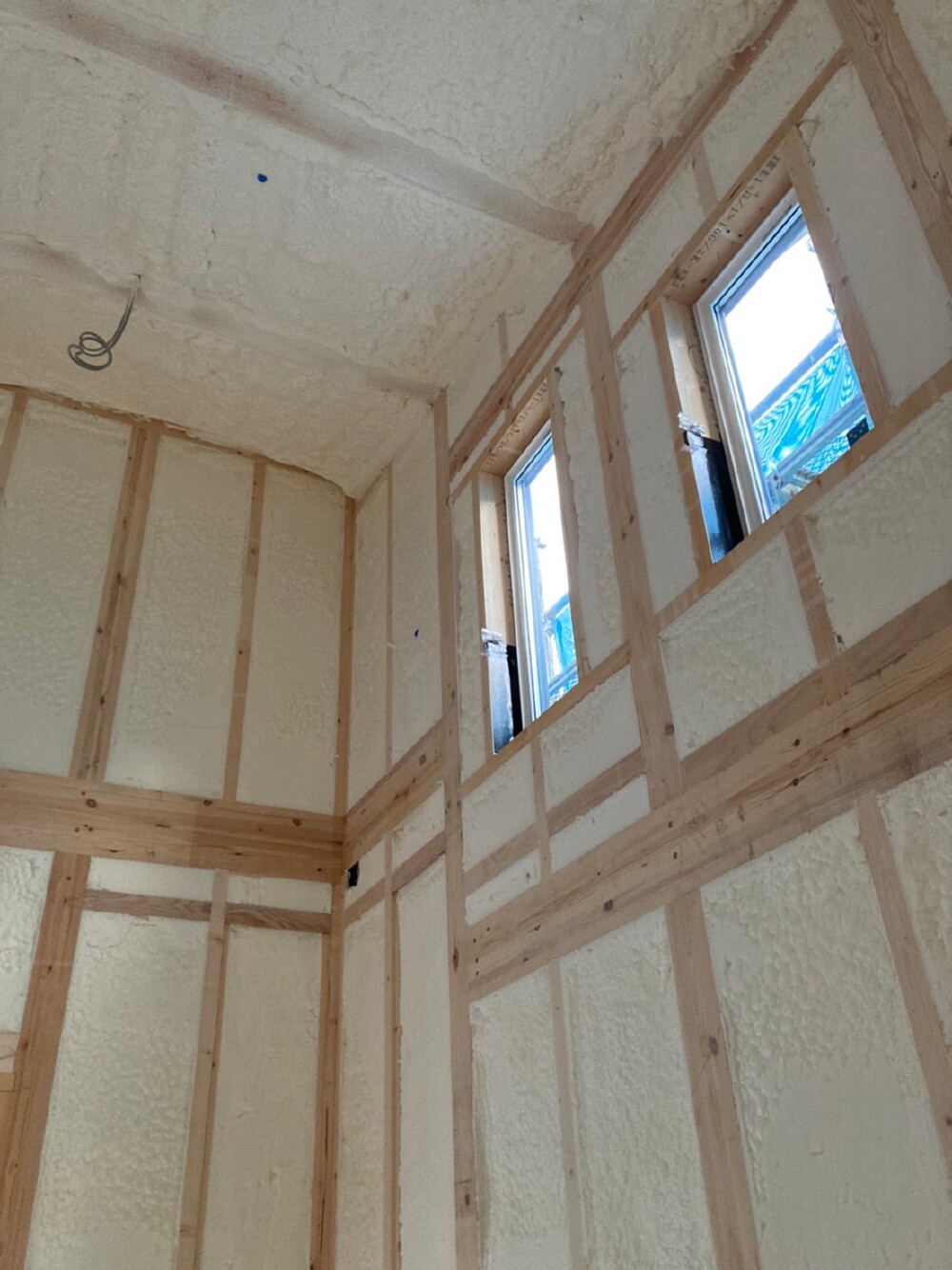

吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。
- 23. 2022年09月27日
-
システムバス設置工事
システムバス🛁の組立設置工事をさせて頂きました。
施工後は汚れや傷がつかないように養生して頂いていますのでご安心下さい。
- 24. 2022年09月28日
-
木工事
窓枠の取付をさせて頂きました🔨
窓枠部分の断熱施工をさせて頂いていますのでご安心ください。
- 25. 2022年09月29日
-
木工事
軒天の下地組作業及び化粧軒天材の施工をさせていただきました🔨
- 26. 2022年10月02日
-
木工事
外周面の壁下地ボードの施工を進めて頂いています🔨
- 27. 2022年10月05日
-
木工事
天井下材組作業を進めて頂いています🔨
- 28. 2022年10月07日
-
木工事
天井下地組作業が終わったところから下地ボードの施工を進めて頂いています🔨
- 29. 2022年10月11日
-
外壁工事
外壁材が納材されましたので施工を進めて頂いています👷
- 30. 2022年10月12日
-
木工事
フローリングの施工を進めて頂いています🔨
- 31. 2022年10月13日
-
外壁工事
外壁工事、順調に進めさせて頂いています。
玄関部分のアクセント部分の施工ができていますよ✨✨
- 32. 2022年10月16日
-
木工事

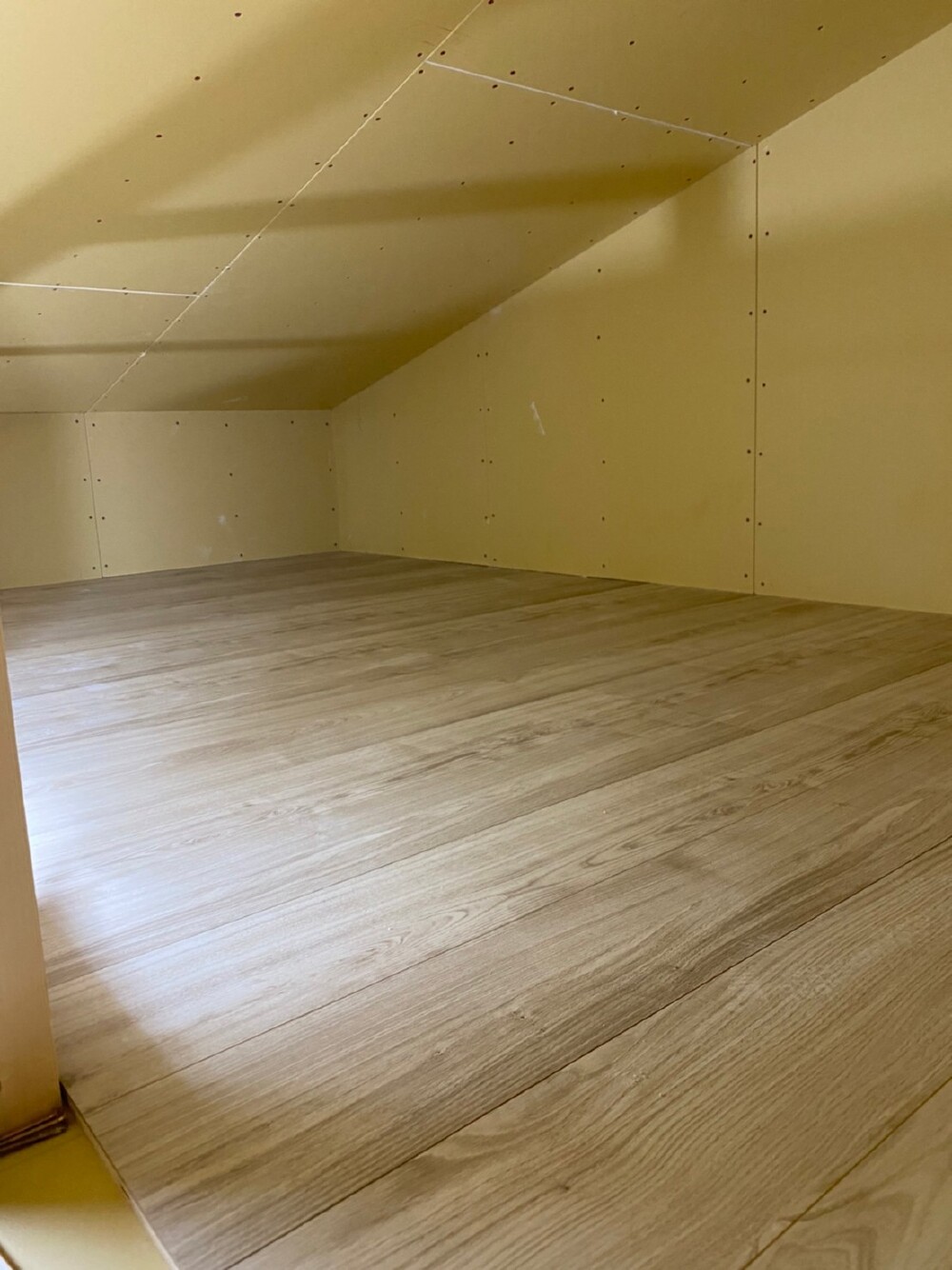

ロフト部分のフローリングの施工を進めて頂いています🔨
- 33. 2022年10月18日
-
外壁工事
外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
またこのシーリング材はプラチナシールといって「変色・褐色15年保証」ものとなっていますのでご安心ください!!
- 34. 2022年10月25日
-
外壁検査
外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、外壁に汚れや傷がないか、施工不備はないかなど確認させて頂きました👷
検査は合格💮していますのでご安心ください👷
この後いよいよ外部足場が取れておすまい🏠の全景が見れるようになりますよ!
たのしみですね✨✨
- 35. 2022年10月25日
-
木工事
玄関框・付巾木の取付作業を進めて頂いています🔨
- 36. 2022年10月31日
-
木工事
建具枠の取付及び間仕切壁の下地ボードの施工を進めて頂いています🔨
- 37. 2022年11月05日
-
木完検査
木工事が完了いたしましたので木工事完了検査をさせて頂きました。
ビスが決められたピッチに収まっているか、ビス忘れ、ビス頭の飛び出し、ボードの割れがないかなど検査させて頂きました。👷♂️
検査は無事合格💮です。
この後、クロス屋さんにバトンタッチさせて頂きます!
- 38. 2022年11月07日
-
内装工事
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。
- 39. 2022年11月09日
-
内装工事
下地処理が終わったところからクロスの施工を進めて頂いています。
- 40. 2022年11月12日
-
内装工事
クロス工事、順調に進めさせて頂いています。
- 41. 2022年11月18日
-
左官工事

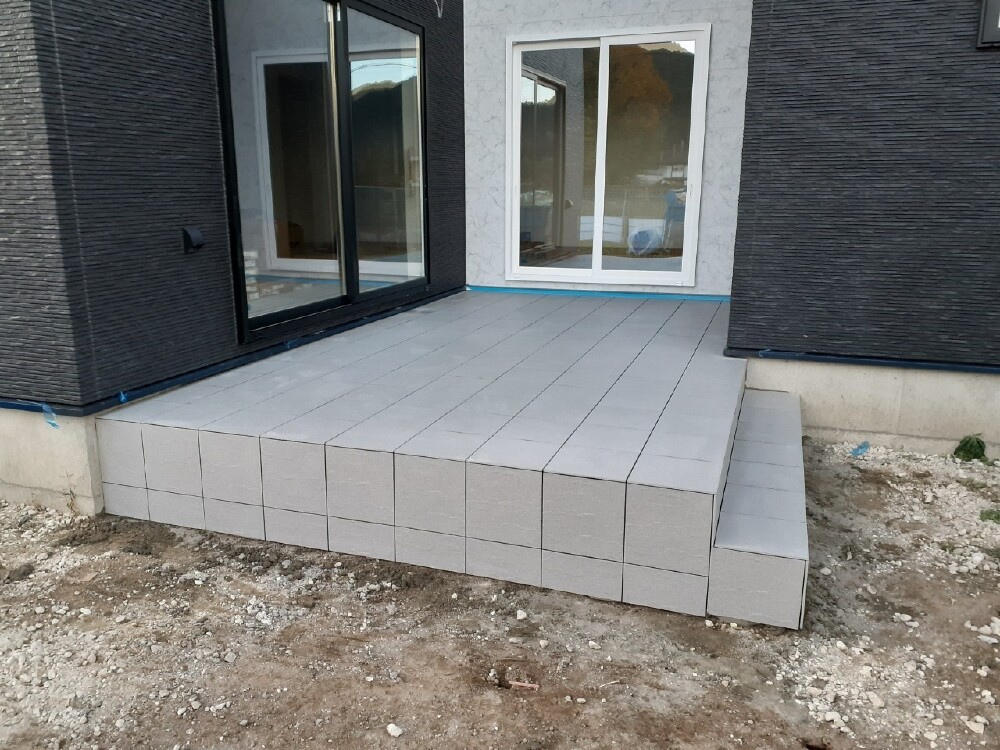

タイルデッキのタイル張り作業をさせていただきました。
- 42. 2022年11月22日
-
木工事
仕上工事で建具扉・収納棚の取付作業を進めて頂いています🔨
- 43. 2022年11月23日
-
給排水設備工事
設備機器の取付・接続作業を進めて頂いています🚿
- 44. 2022年11月24日
-
サッシ仕舞工事
お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。
- 45. 2022年11月29日
-
完了検査
役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。
- 46. 2022年12月02日
-
給排水設備工事
設備機器の取付、接続工事をさせて頂きました。🚿
- 47. 2022年12月06日
-

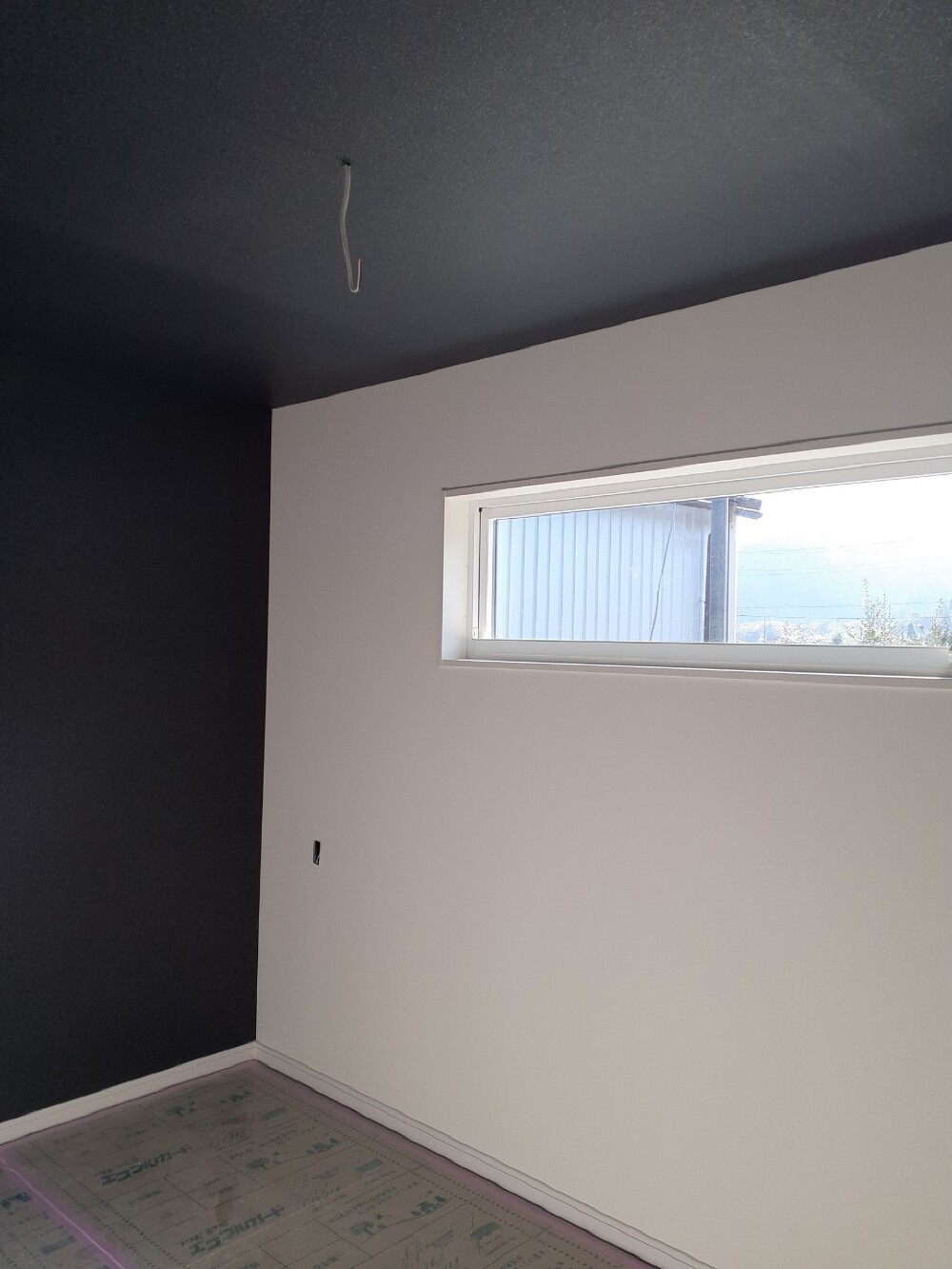

美装工事
お家をピカピカにクリーニング作業をさせて頂いています🧹
- 48. 2022年12月08日
-
社内完成検査
社内完成検査をさせて頂きました。👷
床材や建具にキズや汚れがないかクロスがキレイに施工されているか通電・排水状態など確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。
- 49. 2022年12月17日
-
祝☆竣工★☆
K様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
