氷上町 Y様邸
丹波店
地域別|すべて
水回りから玄関まで回遊できる間取りや玄関横のシューズク ローク、収納力抜群のキッチン収納など、働くお母さんが嬉しい 設計と装備が満載です。 ホワイトを基調としたナチュラルな印象のインテリアが素敵な仕 上がりです。
建築中レポート
- 1. 2017年06月28日
-
基礎工事
先日 地鎮祭が終わりまして
今日から準備に入っています!
まずは、現状にたくさん石等入っていますので撤去して整地を行います。
終われば仮囲いを進めていきます(^^)/
- 2. 2017年08月07日
-
配筋検査
基礎の鉄筋組立が完了いたしましたので配筋検査を行いました!
図面とうりの間隔で、きちんと施工されているか。
ゴミは落ちていないか。 等々・・・
たくさんチャック項目は有ります!
合格しましたのでコンクリート工事へ移ります!
- 3. 2017年08月10日
-
基礎工事
基礎配筋検査を終え、ベースのコンクリート打設を行っています!
ポンプ車にて大量のコンクリートが流し込まれます(^^)/
一定の量が入れば表面を鏝で均して次の工程へと進みます。
- 4. 2017年08月28日
-
土台工事
今日は上棟に向けて土台据え工事を行っています。腐食に強い土台を使用。 地震を軽減するパッキンを使用。
高性能が詰まったお住まいづくりスタートです。
- 5. 2017年09月03日
-
上棟
祝! 上棟です(^^)/
氷上町にて1日上棟をさせていただきました。
進入路の狭い現場でしたのでひやひやしましたが何事もなくスムーズに棟上げまで終えました!
暑い中Y様ありがとうございました☆彡
- 6. 2017年09月07日
-
下地工事
1日に上棟を終えましたY様邸です。
軸となる 金物や筋交いを既定の位置に取付を行いました。
図面どおりにセットされているかを確認し、中間検査を受けます!
バルコニー防水も完了です。
- 7. 2017年09月19日
-
下地工事
明日いよいよウレタン吹付工事に入ります。
準備といたしまして壁の中に埋め込まれる電気配線、仕上げ用の壁下地仕込み。
万全の態勢が整いましたので明日、施工いたします!
- 8. 2017年09月23日
-
吹付断熱が終わり、システムバス設置の段取りへと進んで行っています。
内部に耐水ボード貼を施工いたしましたので湿気等の対策もばっちりです(^^)/
- 9. 2017年10月05日
-
外壁工事
外壁 サイディング工事順調に進んでいます。
現在 ジョイントのコーキング処理を行い、水等が入ってこないように処理をしています。
今回の外壁は、Fugeというジョイントにコーキング不要の外壁ですので通常よりシーリングの箇所が少なくて施工できますよ!
- 10. 2017年10月31日
-
下地工事
大工さんの工事も今日で完了です。
階段の腰壁手摺はお客さんご希望のガラスブロックの下地を組み立てています。
さて、明日からはクロス工事、外構工事進めていきます(^^)/
- 11. 2017年11月04日
-
クロス工事

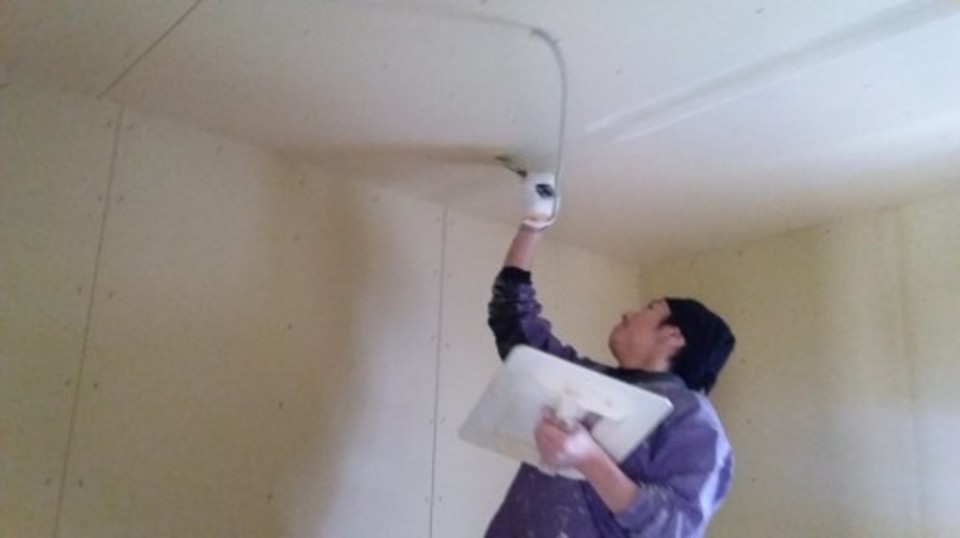

クロス工事始まりました!!
下地処理に日数かけてやってます☆彡
明日からクロス貼り進めますよ。
アクセントクロスもありで楽しみ(^^♪
- 12. 2017年11月07日
-
タイル工事
外部工事施工中~
まずはタイル貼を行いました!
外壁にあったタイルを選択していただきベージュ系に決定。
週末は外構工事も進めます☆彡
