丹波市 O様邸
丹波店
地域別|すべて
建築中レポート
- 1. 2022年05月29日
-
祝☆地鎮祭★☆
O様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!
- 2. 2022年06月09日
-
仮設工事
工事着手に向けて仮囲い・工事看板などの設置をさせて頂きました👷
工事着手までもうしばらくお待ちください。
- 3. 2022年06月13日
-
基礎工事
基礎工事着手させて頂きました✨✨
掘削後、砕石を入れまして地盤転圧をさせて頂きます!👷
- 4. 2022年06月16日
-
基礎工事
地盤転圧後にターミダンシートを施工させて頂きます。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷
- 5. 2022年06月21日
-
基礎配筋検査
鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 6. 2022年06月21日
-
給排水設備工事
基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております
- 7. 2022年06月28日
-
基礎アンカー検査
ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きます。
- 8. 2022年07月08日
-
給排水設備工事
屋外下水道排管の施工をさせて頂きました🚿
- 9. 2022年07月11日
-
給排水設備工事
屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありませんのでご安心下さい。
- 10. 2022年07月11日
-
基礎工事
基礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、基礎断熱施工と玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます。
- 11. 2022年07月13日
-
基礎完成検査
基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 12. 2022年07月15日
-
木工事
上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 13. 2022年07月16日
-
足場工事

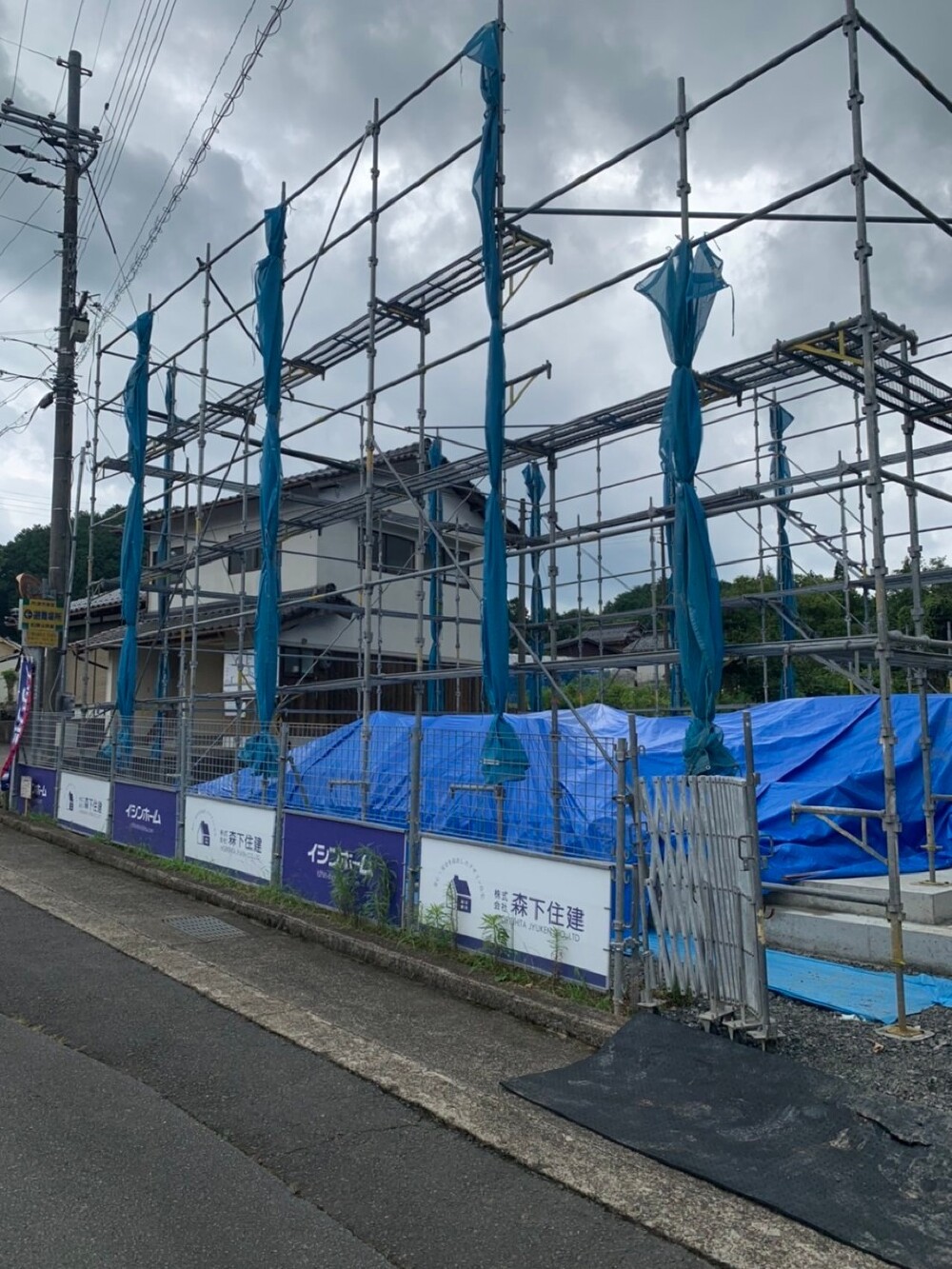

上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨
- 14. 2022年07月17日
-
祝☆上棟★☆
O様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。
- 15. 2022年07月17日
-
屋根工事
2次防水紙の施工後に化粧材の屋根材の施工をさせて頂きました👷
- 16. 2022年07月19日
-
木工事
サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!
- 17. 2022年07月20日
-
外壁工事
外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
- 18. 2022年07月21日
-
木工事
吹付断熱前下地作業と2階床部分の下地ボードの施工とをさせて頂いています🔨
2階部分は下地ボードを増張りして足音などの防音対策もさせて頂いています🔨
- 19. 2022年07月22日
-
防水検査
タイベックシルバーの施工後に防水検査をさせて頂きました。
窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。
検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!
- 20. 2022年07月27日
-
電気工事
吹付断熱工事前の配線工事をさせて頂きました🔦
- 21. 2022年07月29日
-
吹付断熱工事
吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。
- 22. 2022年07月30日
-
木工事
窓台の施工と外周面の壁下地と下地壁ボードの施工を進めて頂いています🔨
- 23. 2022年08月01日
-
木工事
1階外周面の壁下ボードの施工が終わり、天井下地組作業を進めて頂いています🔨

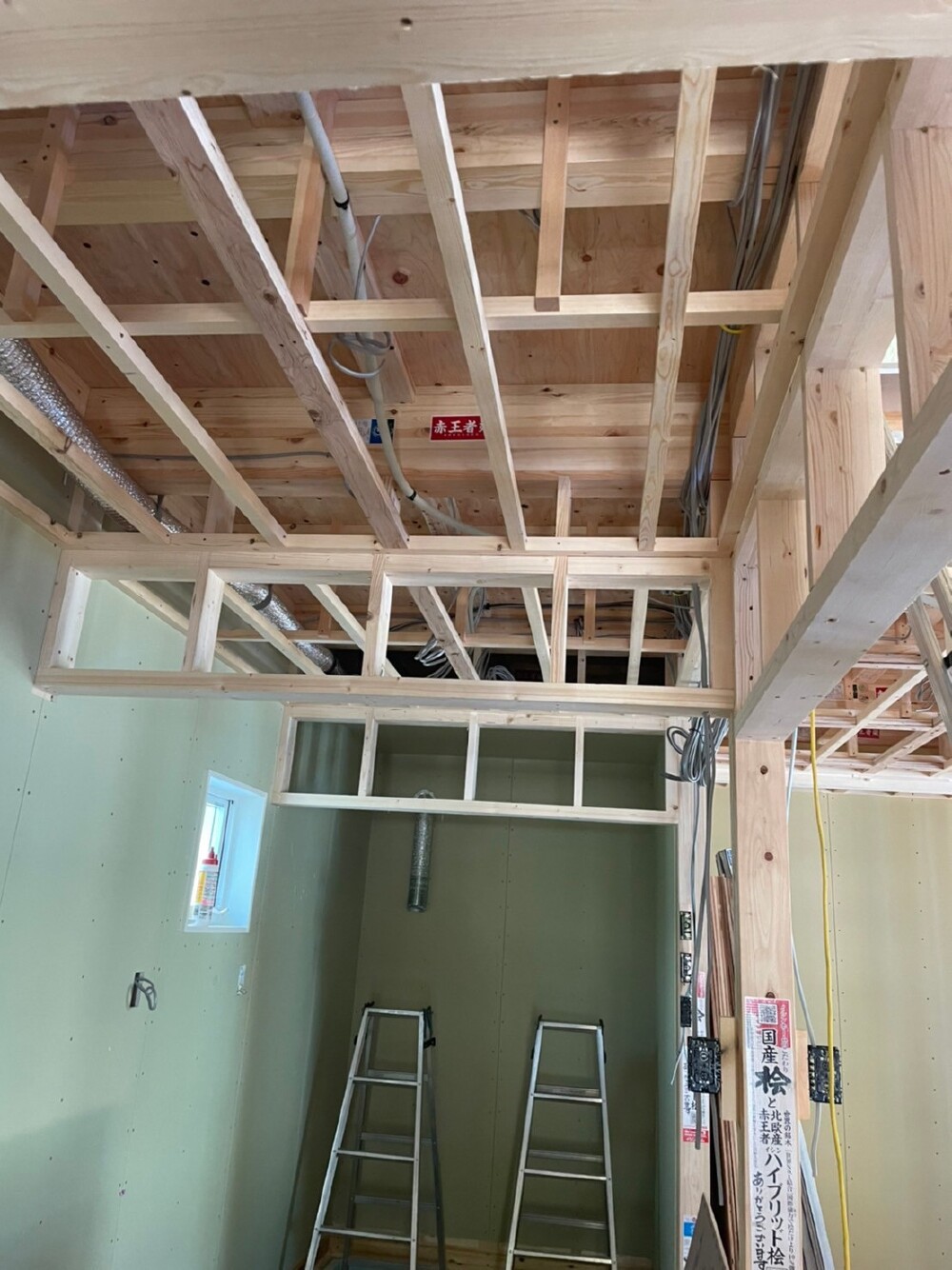

- 24. 2022年08月03日
-
換気工事
室内の換気ダクトの立ち上げ・仕込み作業をさせて頂きました。
- 25. 2022年08月03日
-
外壁工事
外壁材が納材されましたので施工を進めさせて頂いています👷
- 26. 2022年08月05日
-
木工事
1階.2階とも天井下地ボードの施工が終わりました🔨
この後、2階部分のフローリングの施工をさせて頂きます🔨
- 27. 2022年08月09日
-
システムバス設置工事
吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。
- 28. 2022年08月09日
-
木工事
2階部分のフローリングの施工を進めて頂いています🔨
- 29. 2022年08月11日
-
木工事

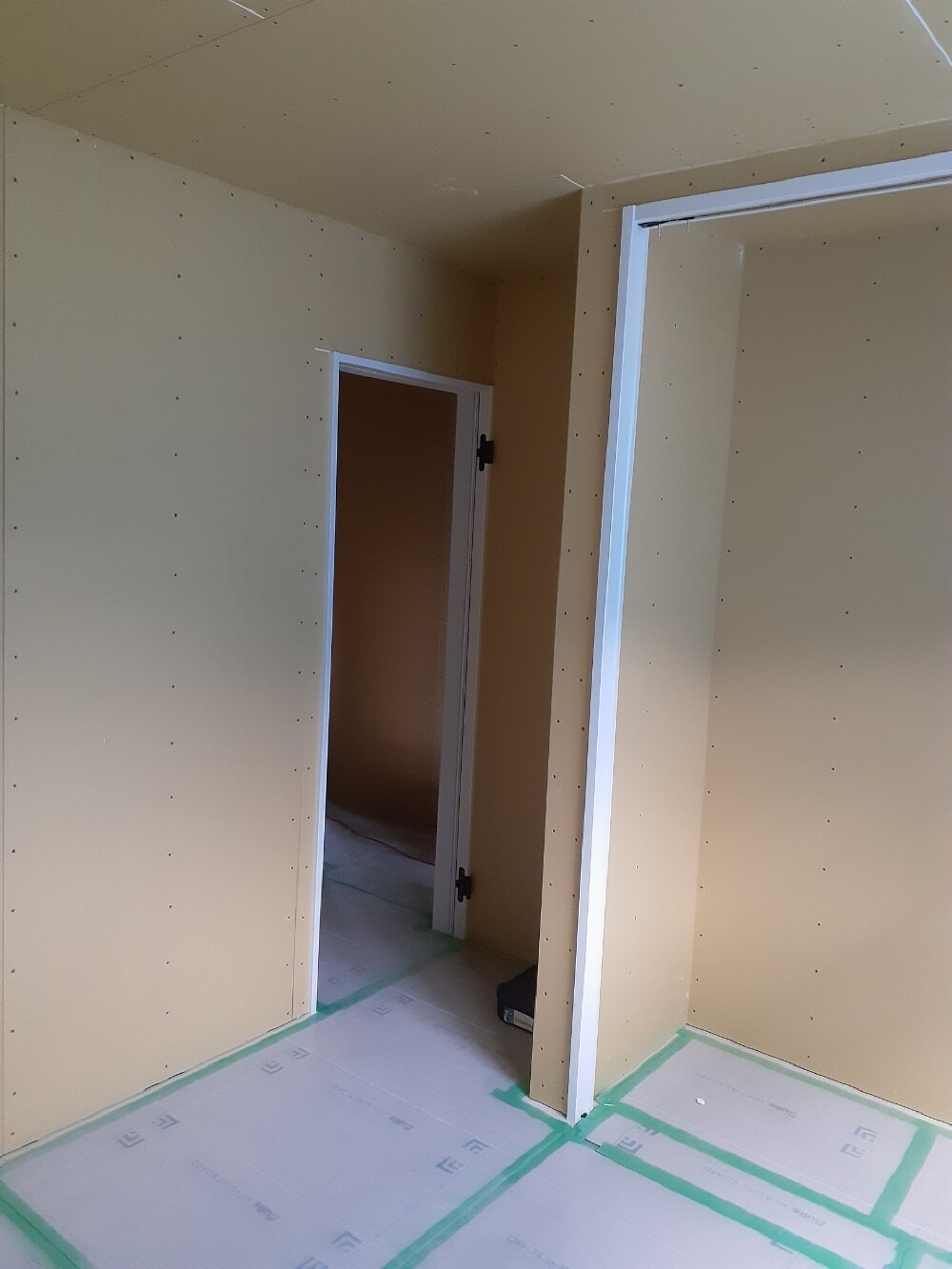

2階部分の建具枠が付き間仕切り壁ができて各部屋の雰囲気が出来上がってきていますよ!🔨
- 30. 2022年08月18日
-
木工事
階段のかかりました✨✨🔨
施工後はキズや汚れが付かないよう養生して頂いていますのでご安心下さい!👷
引き続き1階の工事も進めて頂きます!👷
- 31. 2022年08月23日
-
外壁工事
外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
またこのシーリング材はプラチナシールといって「変色・褐色15年保証」ものとなっていますのでご安心ください!!
- 32. 2022年08月25日
-
屋根工事
雨樋の施工をさせて頂きました👷
木工事では引き続き造作工事を進めて頂いてます。
- 33. 2022年08月30日
-
木完検査
木工事が完了いたしましたので木工事完了検査をさせて頂きました。
ビスが決められたピッチに収まっているか、ビス忘れ、ビス頭の飛び出し、ボードの割れがないかなど検査させて頂きました。👷♂️
検査は無事合格💮です。
- 34. 2022年09月01日
-
外壁検査
外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、外壁に汚れや傷がないか、施工不備はないかなど確認させて頂きました👷
検査は合格💮していますのでご安心ください👷
この後いよいよ外部足場が取れておすまい🏠の全景が見れるようになりますよ!
たのしみですね✨✨
- 35. 2022年09月02日
-
足場撤去
外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨
- 36. 2022年09月05日
-
内装工事
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。
- 37. 2022年09月06日
-

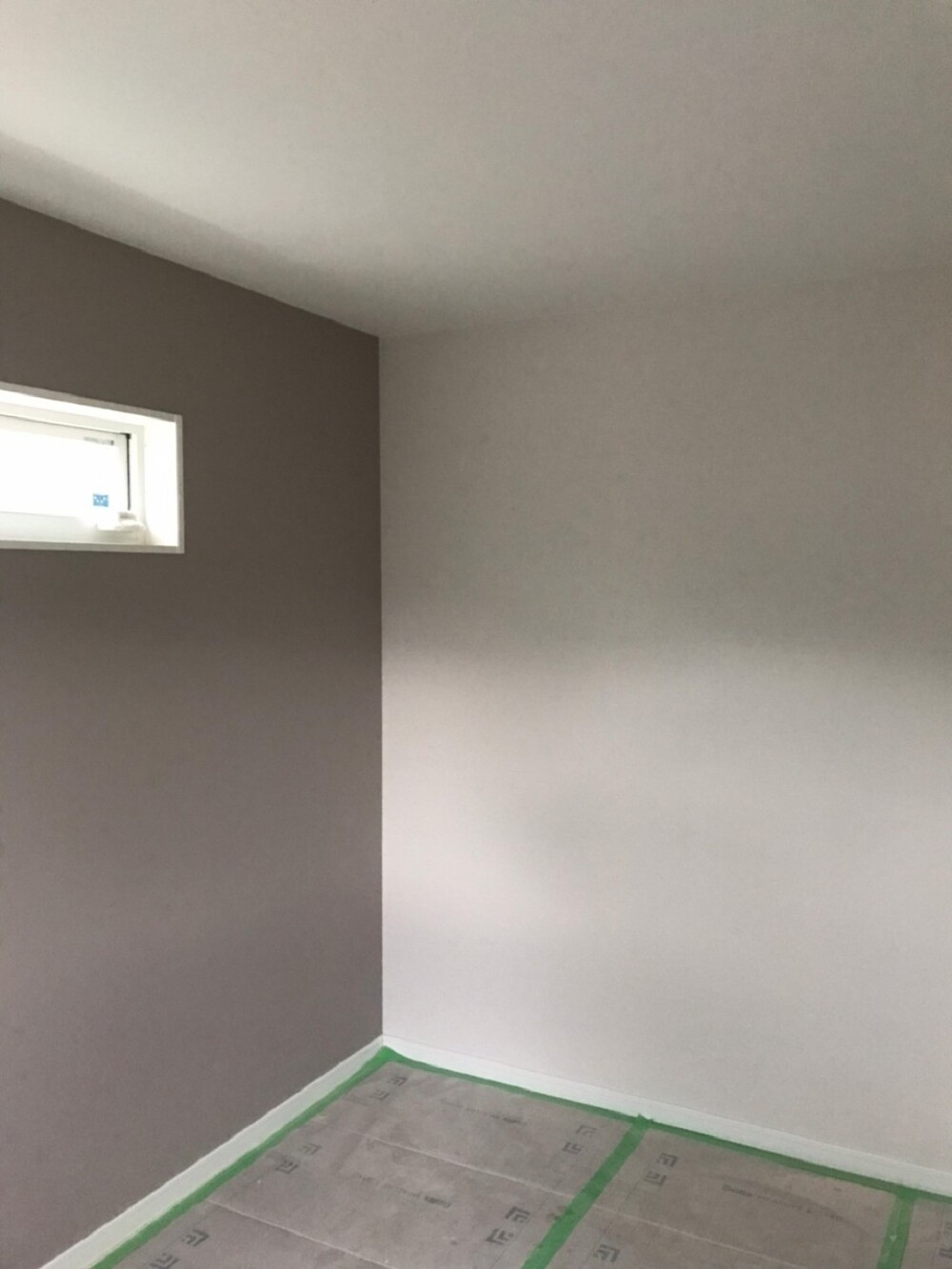

内装工事
下地処理が終わったところからクロスの施工を進めて頂ています!
- 38. 2022年09月06日
-
左官工事
基礎立上り部分の下塗りと玄関ポーチのタイルの施工を進めて頂いています👷
- 39. 2022年09月08日
-
内装工事
クロスの施工が完了しました✨✨。引き続きクッションフロアの施工を進めて頂きます!
- 40. 2022年09月09日
-
内装工事
クッションフロアの施工を進めて頂いています!
- 41. 2022年09月09日
-
左官工事
玄関タイルの施工を進めさせて頂いています。
- 42. 2022年09月14日
-
電気工事
仕上工事で照明器具・スイッチ・コンセントの取付・接続工事を進めて頂いています。
- 43. 2022年09月16日
-
キッチン工事
システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷
- 44. 2022年09月21日
-
美装工事
お家をピカピカにクリーニング作業をさせて頂いています🧹
- 45. 2022年09月22日
-
サッシ仕舞工事
お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。
- 46. 2022年09月22日
-
完了検査
役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。
- 47. 2022年10月07日
-
祝☆竣工★☆
O様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
