丹波篠山市 F様邸

丹波店

地域別|すべて

建築中レポート

1. 2023年04月12日
祝☆地鎮祭★☆

祝☆地鎮祭★☆

F様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!

2. 2023年04月13日
仮設工事

仮設工事

工事着手に向けて仮囲い・工事看板などの設置をさせて頂きました👷
工事着手までもうしばらくお待ちください。

3. 2023年04月14日
改良工事

改良工事

柱状改良工事を進めさせて頂いています。
工事が終わりましたら基礎工事を着手させて頂きます⛑

4. 2023年04月18日
基礎工事

基礎工事

地盤改良工事が終わり基礎工事を着手させて頂きました⛑
建物直下部分の掘削作業を進めて頂いています。

5. 2023年04月20日
基礎工事

基礎工事

地盤の掘削作業ののち砕石を入れまして地盤転圧してしっかり地盤を固めた後、
ターミダンシートを施工させて頂きました。
ターミダンシートはシロアリ🐜対策の土間シートなのでシロアリの進入がないお家🏠になりますのでご安心ください👷

6. 2023年04月25日
給排水設備工事

給排水設備工事

基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております

7. 2023年04月26日
配筋検査

配筋検査

鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。

8. 2023年05月02日
アンカー検査

アンカー検査

ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きます⛑

9. 2023年05月10日
基礎工事

基礎工事

基礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、基礎断熱施工、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きます。

10. 2023年05月12日
基礎完成検査

基礎完成検査

基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。

11. 2023年05月12日
給排水設備工事

給排水設備工事

屋外の給排水配管の施工を進めて頂いています🚿

12. 2023年05月13日
給排水設備工事

給排水設備工事

屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありませんのでご安心下さい。

13. 2023年05月25日
木工事

木工事

上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。

14. 2023年05月26日
換気工事

換気工事

24時間換気システムの本体床下設置と各室行きの配管の施工をしていただきました
エコ・アイ・熱交換換気システムはPM2.5を98%、花粉は99.8%除去してくれるフィルターを通った新鮮できれいな空気を家の床下にあるEco-i熱交換機に行き、室内の空気を換気します。その際に全熱交換器で約90%の熱交換を行います。これで冬は温かく、夏は涼しいクリ-ンな空気で環境に優しいお家になります🙆‍♂️

15. 2023年05月29日
足場工事

足場工事

上棟に向けて外部足場の組立設置をさせて頂いています。
いよいよ上棟ですね!!
明日が楽しみですね✨✨

16. 2023年05月30日
祝☆上棟★☆

祝☆上棟★☆

F様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。

17. 2023年05月30日
屋根工事

屋根工事

二次防水工事の後、化粧屋根材のガルバリウム鋼板の施工をさせて頂きました⛑
施工時には上履きに履き替えて作業させていただいていますので屋根材の上に泥や土が上がりませんので綺麗な仕上がりとっなておりますのでご安心下さい。

18. 2023年05月31日
木工事

木工事

サッシが搬入されましたのでサッシの取付をさせて頂いています🔨
サッシは樹脂サッシなので結露の発生が少なく、ガラスはLow-Eペアガラスなので熱の出入りを軽減しますので電気代の節約にもつながります!!

19. 2023年06月01日
外壁工事

外壁工事

外壁工事でタイベックシルバーという反射断熱材シートの施工をさせて頂きました。
吹き付け断熱と反射断熱シートを併用するので、従来の家に比べて約2.4倍の断熱性能がある外壁下地です😀
内断熱と外断熱を併用しているので、最高の断熱構造にもなります👆
おまけに湿気をコントロールする、呼吸する材料です。
湿気は外に逃がし、雨粒は入れません🌧
施工後に防水検査をさせて頂きました。窓一つ一つに水を放水して室内に水漏れがないか確認する検査となっています。検査結果は合格💮でした。
これから外壁工事に移りますのでお楽しみにください!!

20. 2023年06月02日
木工事

木工事

吹付断熱工事前の下地工事を進めて頂いています🔨
外周面の壁下地を入れたり、建具開口枠・間仕切り壁柱などの下地工事と
作業を進めて頂いています👷

21. 2023年06月05日
中間検査

中間検査

役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です。

22. 2023年06月06日
電気工事

電気工事

吹付断熱工事へ向けて電気配線、スイッチ・コンセントボックスの取付作業を進めて頂いています🔦⛑

23. 2023年06月07日
外壁工事

外壁工事

木下地の施工を進めて頂いています🔨
外壁材が入荷次第施工を進めていきますのでお楽しみください!!✨

24. 2023年06月07日
木工事

木工事

2階床部分の下地ボードの施工をさせて頂いています🔨
2階部分は下地ボードを増張りして足音などの防音対策もさせて頂いています🔨

25. 2023年06月08日
木工事

木工事

玄関ポーチ部分の天井軒天材の施工を進めて頂いています🔨⛑

26. 2023年06月10日
吹付断熱工事

吹付断熱工事

吹付断熱工事をさせて頂きました。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いています。
検査は合格💮していますのでご安心ください。

27. 2023年06月12日
外壁工事

外壁工事

外壁材が納品されましたので施工を進めて頂いています⛑

28. 2023年06月12日
木工事

木工事

内窓枠の取付をさせて頂きました🔨⛑
この後、外周面の壁下地ボードの施工を進めて頂きます⛑

29. 2023年06月16日
木工事

木工事

天井面の下地ボードを施工するための天井下地組作業を進めて頂いています🔨⛑

30. 2023年06月17日
外壁工事

外壁工事

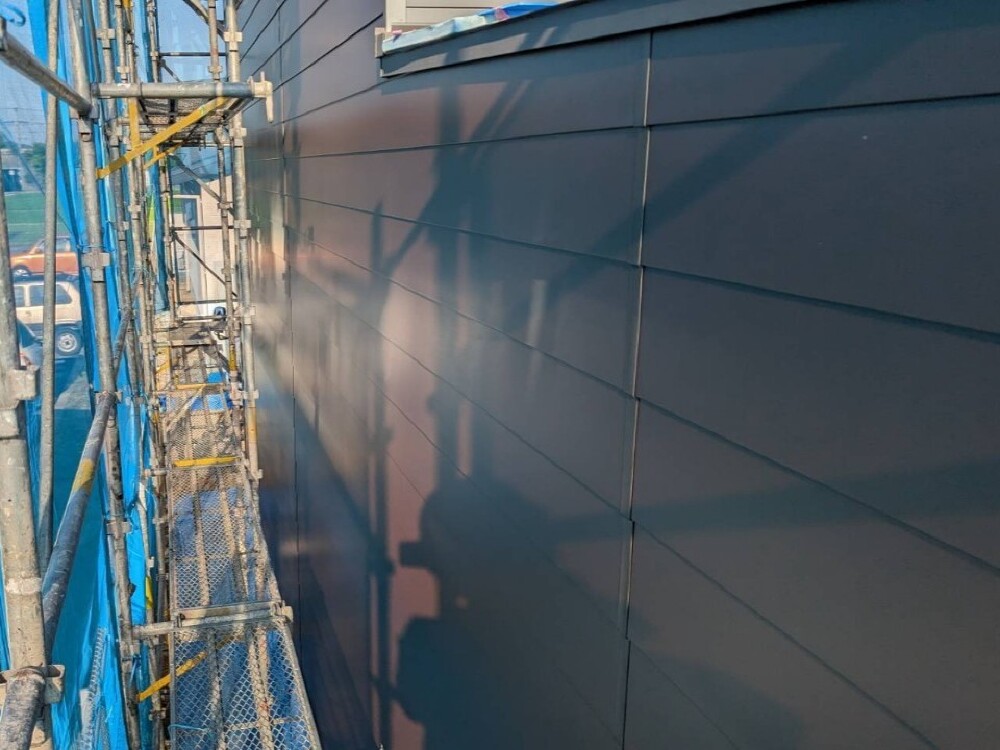

外壁工事、順調に進めさせて頂いています⛑

31. 2023年06月21日
太陽光パネル工事

太陽光パネル工事

太陽光パネルの取付設置工事をさせて頂きました🌞
アメリカ産の太陽光パネルで1枚のパネルが400W発電してそのパネルが18枚も設置していますので発電量が楽しみですね!!
また、40年長期保証と雨や曇りの時でも発電できる高性能なパネルを設置させて頂いていますので光熱費に優しいお家🏠になりますよ。

32. 2023年06月23日
木工事

木工事

天井下地組が終わったところから下地ボードの施工を進めさせて頂いています🔨⛑

33. 2023年06月28日
外壁工事

外壁工事

外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。

34. 2023年07月02日
外壁工事

外壁工事

アクセントの外壁部分のジョリパット工をさせて頂きました⛑
ジョリパットは、塗り壁に使用する塗料でペンキなどとは違い、表面に模様や立体感をつける仕上がりになり、耐久年数が長く、ひび割れしにくい素材になります。

35. 2023年07月06日
木工事

木工事

1階部分のフローリングの施工を進めて頂いています🔨

36. 2023年07月11日
木工事

木工事

玄関框・巾木の施工をさせて頂きました⛑

37. 2023年07月13日
外壁検査

外壁検査

外壁工事が完了しましたので外壁検査をさせて頂きました👷
施工業者立ち合いの元、外壁に汚れや傷がないか、施工不備はないかなど確認させて頂きました👷
検査は合格💮していますのでご安心ください👷
この後いよいよ外部足場が取れておすまい🏠の全景が見れるようになりますよ!
たのしみですね✨✨

38. 2023年07月13日
木工事

木工事

階段の組立設置施工をさせて頂きました🔨⛑
施工後はキズや汚れが付かないように養生して頂いていますのでご安心下さい⛑

39. 2023年07月14日
足場撤去

足場撤去

外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨

40. 2023年07月20日
木工事

木工事

2階部分の建具枠取付と間仕切壁の施工を進めて頂いています🔨⛑

41. 2023年08月01日
左官工事

左官工事

基礎立上り部分の下塗作業を進めて頂いています⛑
この後仕上げの上塗り作業をさせて頂きます⛑

42. 2023年08月02日
内装工事

内装工事

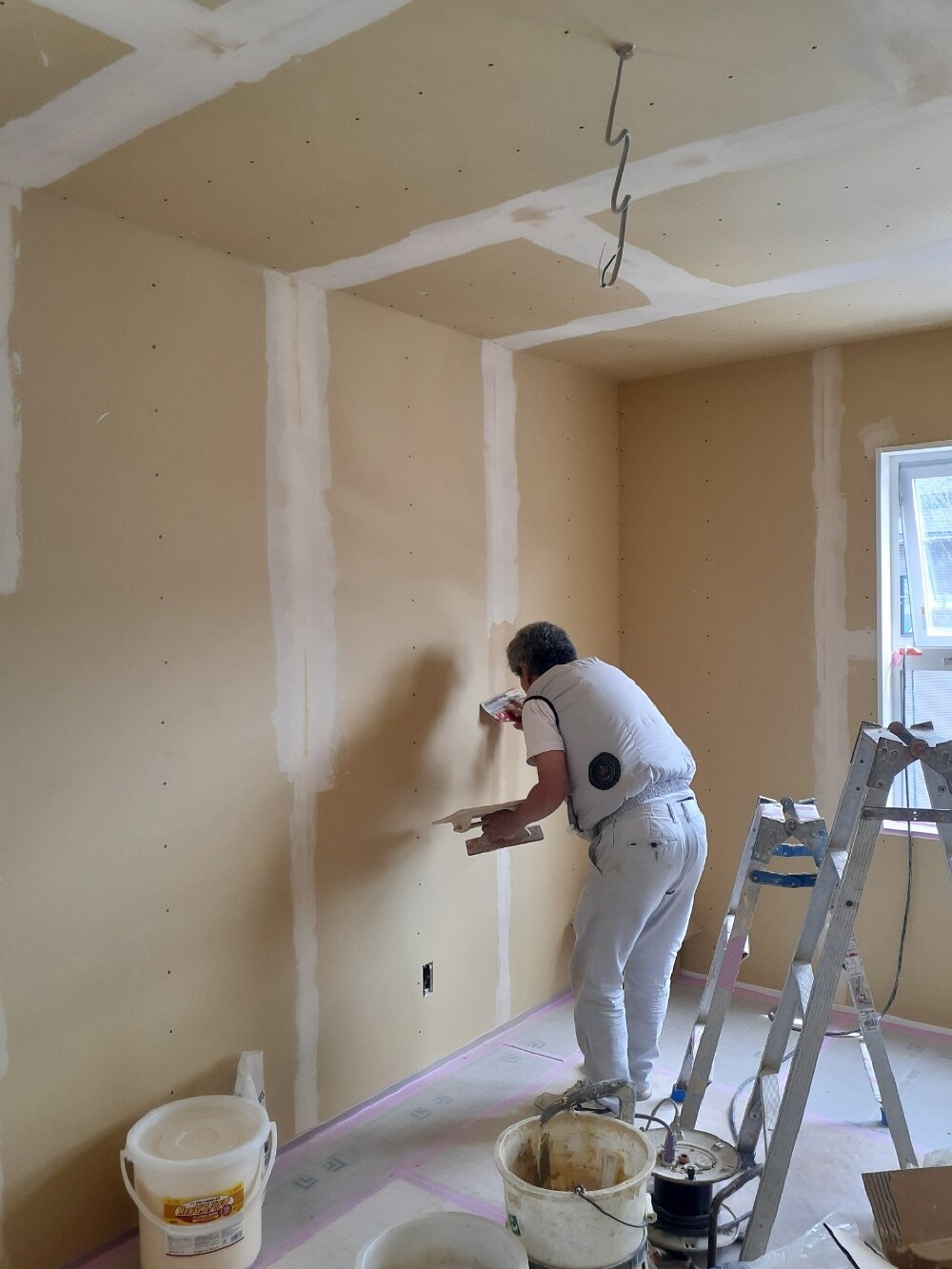

2階から先行してクロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。

43. 2023年08月03日
内装工事

内装工事

下地処理が終わったところからクロスの施工を進めて頂いています⛑

44. 2023年08月09日
システムキッチン工事

システムキッチン工事

システムキッチン・カップボードの組立設置工事をさせて頂きました。
施工後はキズや汚れが付かないように養生して頂いていますでご安心下さい👷

45. 2023年08月17日
内装工事

内装工事

木工事が完了し、内装工事を進めさせて頂いています⛑
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。

46. 2023年08月19日
内装工事

内装工事

下地処理が終わったところからクロスの施工を進めて頂いています⛑

47. 2023年08月25日
電気工事

電気工事

電気工事、仕上作業で照明器具・スイッチ・コンセントの取付・接続作業を進めて頂いています🔦⛑

48. 2023年08月28日
木工事

木工事

木工事、仕上作業で建具扉の吊り込み・造作棚の取付作業を進めて頂いています🔨⛑

49. 2023年08月31日
美装工事

美装工事

お家をピカピカにクリーニング作業をさせて頂いています🧹

50. 2023年09月01日
完了検査

完了検査

役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。

51. 2023年09月02日
サッシ仕舞工事

サッシ仕舞工事

お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。

52. 2023年09月07日
祝☆竣工★☆

祝☆竣工★☆

F様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
