丹波市 I様邸
丹波店
地域別|すべて
建築中レポート
- 1. 2021年11月30日
-
祝☆地鎮祭★☆
I様 地鎮祭おめでとうございました✨✨
これから始まる家づくりを一生懸命お手伝いさせて頂きますのでよろしくお願いします!
そしてこれから始まる家づくりを楽しんでください!!
- 2. 2021年12月01日
-
地盤改良工事
地盤改良工事を着手させて頂いています。
固化材を混ぜ入れて固い地盤にして頂きます。
- 3. 2021年12月03日
-
基礎工事
地盤改良が終わり基礎工事を着手させて頂きました。
建物直下部分の掘削作業を進めて頂いています。
- 4. 2021年12月04日
-
基礎工事
掘削作業後、砕石を入れまして地盤転圧後ターミダンシートの施工をさせて頂きました。
ターミダンシートはシロアリ対策効果のある土間シートなのでシロアリの進入がないお家🏠となりますのでご安心ください!!
- 5. 2021年12月08日
-
配筋検査
鉄筋工事をさせて頂きました。
太さ13mmの鉄筋を使い、間隔を200mmピッチ以内で施工させて頂いています。
施工後は配筋検査をさせて頂きました👷
設計図面通りに鉄筋が組みあがっているか、間隔が200㎜以内で施工されているかなど確認させて頂きました👷
検査は合格💮しましたのでご安心ください。
この後ベースコンクリートの打設をさせて頂きます。
- 6. 2021年12月09日
-
給排水設備工事
基礎貫通さや管の施工させて頂きました。🚿
万が一排水管が破損した場合でも、基礎部分を取り壊す事なく排水管の入れ替えが出来る部材になっております
- 7. 2021年12月15日
-
アンカー検査
ベースコンクリート打設後基礎立上り部分の型枠の組立及びアンカーボルトの取付作業をさせて頂きました。
施工後アンカー検査をさせて頂いています。
設計図面通りに型枠とアンカーボルトが施工されているかなど確認させて頂きました👷
検査は合格💮しています。
検査後基礎立上り部分のコンクリートの打設をさせて頂きました。
- 8. 2021年12月23日
-
基礎工事
基礎立上り部分のコンクリート打設後、養生期間をおきまして基礎型枠の撤去作業をさせて頂きました。
頑丈な基礎が出来上がっていますよ✨
型枠撤去後、玄関・玄関ポーチ部分の嵩上げ作業をさせて頂きました。
- 9. 2021年12月25日
-
給排水設備工事
屋内外の排水配管の施工をさせて頂きました🚿
- 10. 2022年01月17日
-
基礎完成検査
基礎が出来上がりましたので基礎完成検査をさせて頂きました👷
基礎天端が水平になっているか、アンカーボルトの出が規定内かなど確認させて頂きました。
検査結果は合格💮です。
- 11. 2022年01月17日
-
給排水設備工事
屋内給水配管工事をさせて頂いています🚿
さや管ヘッダー工法で施工させて頂いていますので
ヘッダーから各末端の水栓に直接配管されるので継手がなく水漏れの心配がありません。
- 12. 2022年01月20日
-
木工事
上棟に向けて土台据付工事をさせて頂きました。🔨
基礎と土台の間にはUFO-Eという地震時の揺れを軽減してくれる金物を設置させていただいていますので
地震にも強いお家🏠となっています。
- 13. 2022年01月23日
-
祝☆上棟★☆
I様 本日は上棟おめでとうございました✨✨
マイホーム🏠の骨組みが出来上がり本格的に家づくりがはじまりますね。
これからどんどん形になっていきますのでお楽しみください。
- 14. 2022年01月24日
-
屋根工事
防水紙の施工の後、屋根材のガルバリウム鋼板の施工をさせて頂きました。
- 15. 2022年01月28日
-
木工事
サッシの取付及び外周部の壁下地作業を進めて頂いています🔨
- 16. 2022年01月31日
-
電気工事
スイッチ・コンセント・配線工事を進めて頂いています🔦
- 17. 2022年02月07日
-
中間検査
役所の検査員に来ていただいて中間検査をさせて頂きました👷
設計図面通りに施工されているか、重要な金物・構造部材が施工されているかなど検査させて頂きました。
検査は問題なく合格💮です。
- 18. 2022年02月11日
-
吹付断熱工事
吹付断熱工事をさせて頂いています。
外壁面と屋根面と施工させて頂いていますので断熱材で守られたお家となっております。
なので年中通りて快適に暮らせる構造となっております。
施工後には規定の厚みまで断熱してあるか確認する断熱検査もさせて頂いていますのでご安心下さい👷
- 19. 2022年02月16日
-
木工事
軒天下地及び化粧軒天材の施工をさせて頂いています🔨
- 20. 2022年02月19日
-
木工事
浴室部分を中心に壁下地ボードの施工をさせて頂いています🔨
- 21. 2022年02月22日
-
外壁工事
外壁材が納材されましたので施工を進めさせて頂いています。
- 22. 2022年02月24日
-
外壁工事
外壁工事、順調に進めさせて頂いています。
アクセント部分の外壁も貼り進めさせて頂いています。
- 23. 2022年03月07日
-
外壁工事
外壁の施工が完了しました✨✨
この後仕上げ工事のシーリング工事をさせて頂きます。
- 24. 2022年03月09日
-
外壁工事
外壁の施工が終わりましたので仕上げ工事でシーリング工事をさせて頂いています。
窓廻りや出隅コーナー部分の隙間をシーリング材で詰める作業となります。
またこのシーリング材は15年保証ものとなっていますのでご安心ください!!
- 25. 2022年03月10日
-
木工事
天井下地組作業を進めて頂いています🔨
- 26. 2022年03月11日
-
木工事

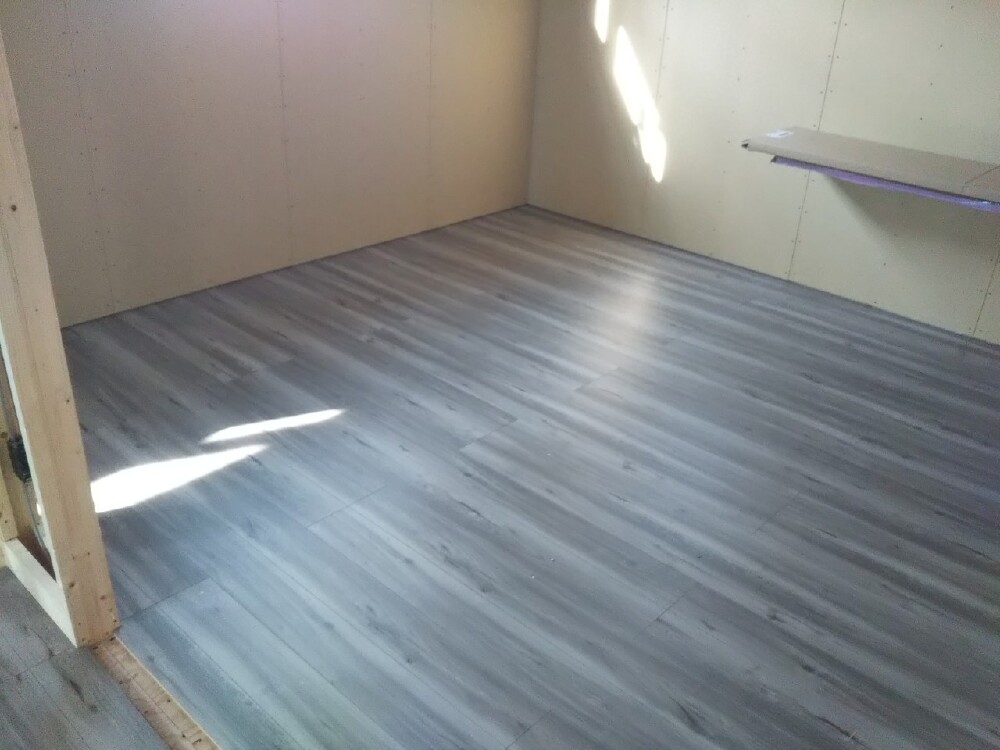

床材の施工を進めさせて頂いています🔨
- 27. 2022年03月11日
-
樋工事
雨樋の取付をさせて頂きました。
- 28. 2022年03月14日
-
太陽光パネル工事
太陽光パネルの取付設置工事をさせて頂きました🌞
アメリカ産の太陽光パネルで1枚のパネルが400W発電してそのパネルが32枚も設置していますので発電量が楽しみですね!!
また、40年長期保証と雨や曇りの時でも発電できる高性能なパネルを設置させて頂いていますので光熱費に優しいお家🏠になりますよ。
- 29. 2022年03月15日
-
足場撤去
外部足場を撤去させて頂きました。
ステキなお家🏠の全景が見えるようになりましたね✨✨
- 30. 2022年03月16日
-
木工事
フローリングの施工と天井下地ボードの施工を進めて頂いています🔨
- 31. 2022年03月22日
-
木工事
建具枠の取付と壁下地ボードの仕上げ作業を進めて頂いています🔨
- 32. 2022年03月29日
-
電気工事
外部仕舞いと太陽光のパワーコンディショナーの施工をさせて頂きました。
- 33. 2022年03月29日
-
外構工事
タイルデッキ部分のコンクリート下地の施工をさせて頂きました。
- 34. 2022年03月31日
-
木工事
小上り畳コーナー部分の造作工事をさせて頂きました🔨
- 35. 2022年04月05日
-
左官工事
左官工事、着手させていただきました。
基礎立上り部分の下塗りと玄関ポーチのタイルの施工をさせて頂きました。
- 36. 2022年04月06日
-
左官工事
玄関タイルの施工をさせて頂きました。
- 37. 2022年04月07日
-
木完検査
木工事が完了いたしましたので木工事完了検査をさせて頂きました。
ビスが決められたピッチに収まっているか、ボードの割れがないかなど検査させて頂きました。👷♂️
検査は無事合格💮です。
この後、クロス屋さんにバトンタッチさせて頂きます!
- 38. 2022年04月08日
-
内装工事
クロス施工前の下地処理作業(パテ作業)をさせて頂いています。
下地ボードの継ぎ目やビス頭などの凹凸をなくす作業となります。
- 39. 2022年04月09日
-
内装工事
下地処理が終わったところからクロスの施工を進めて頂いています。
水廻り部分を先行に進めて頂いています。
- 40. 2022年04月12日
-
キッチン工事
キッチンの組立設置工事をさせて頂きました。
施工後はキズやよごれが付かないようにキチンと養生して頂いていますのでご安心下さい⛑
- 41. 2022年04月13日
-
内装工事
クロス工事、順調に進めさせて頂いています。
- 42. 2022年04月18日
-
給排水設備工事

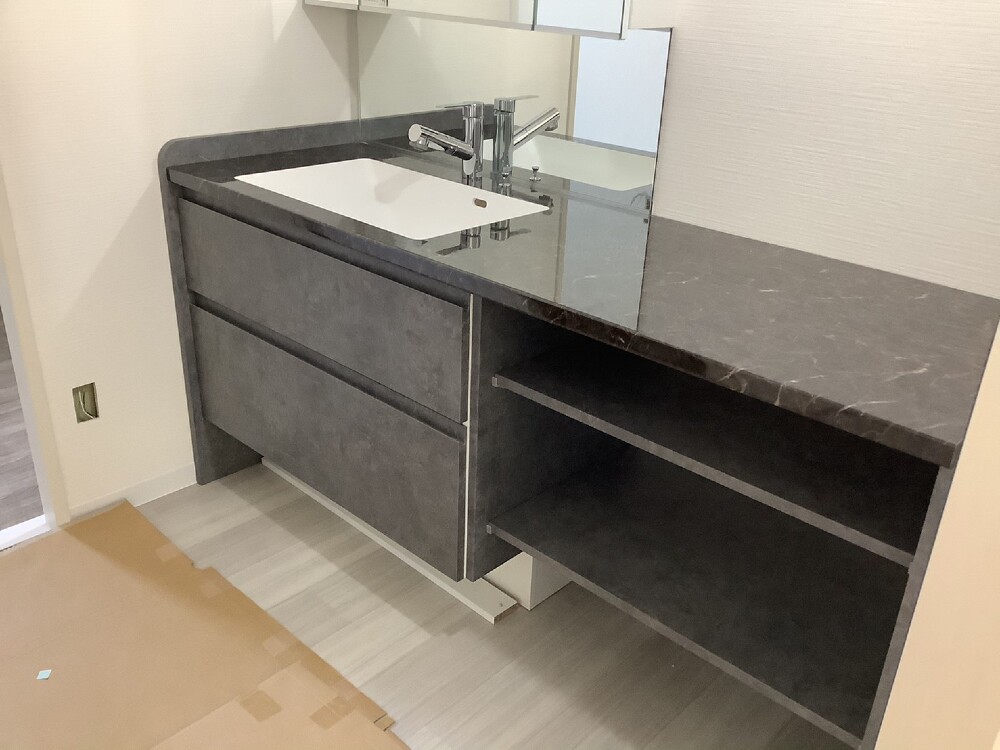

洗面化粧台の取付とエコキュートの設置工事をさせて頂きました🚿
- 43. 2022年04月18日
-
木工事

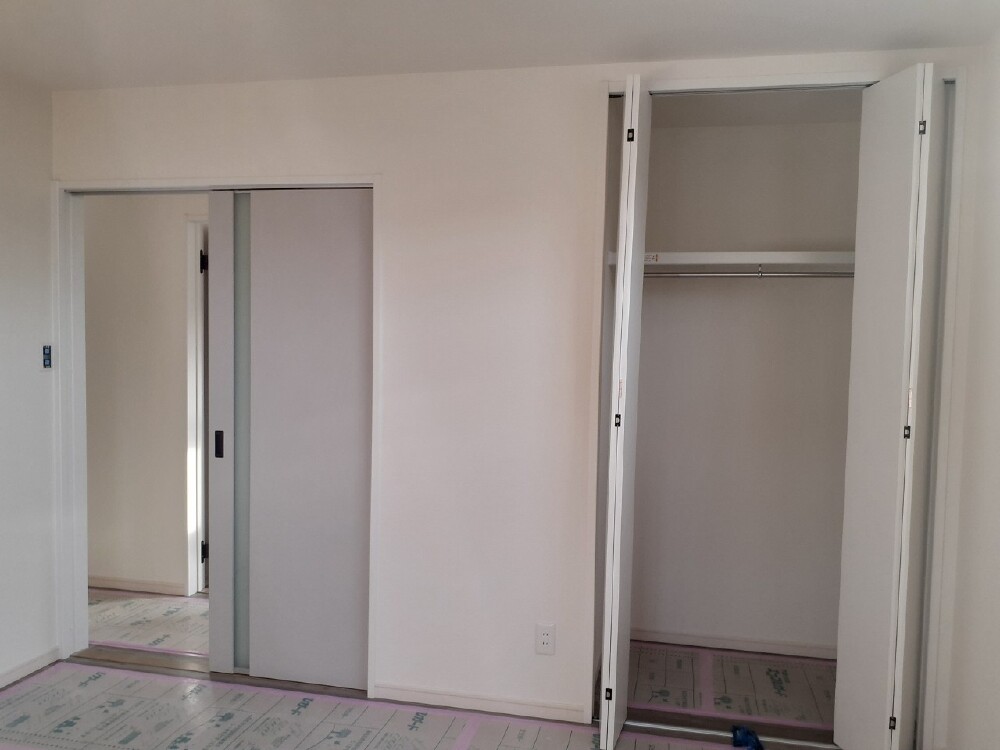

仕上工事と致しまして建具扉と造作棚の取付作業をさせて頂いています🔨
- 44. 2022年04月18日
-
蓄電池設置工事
TESLA製の蓄電池の設置をさせて頂きました。
万が一災害等で停電しても蓄電池がバックアップしてくれるので災害時にも強いお家🏠となりますのでご安心下さい!!
また、このTESLA製の蓄電池は13.5kWhも容量があるため、他社の蓄電池ではできない200Vのエアコン、電子レンジ、IHなどもつかえるので安心ですよ!!
- 45. 2022年04月19日
-
電気工事
仕上げ工事で照明器具・コンセント・スイッチの取付作業を進めて頂いています🔦

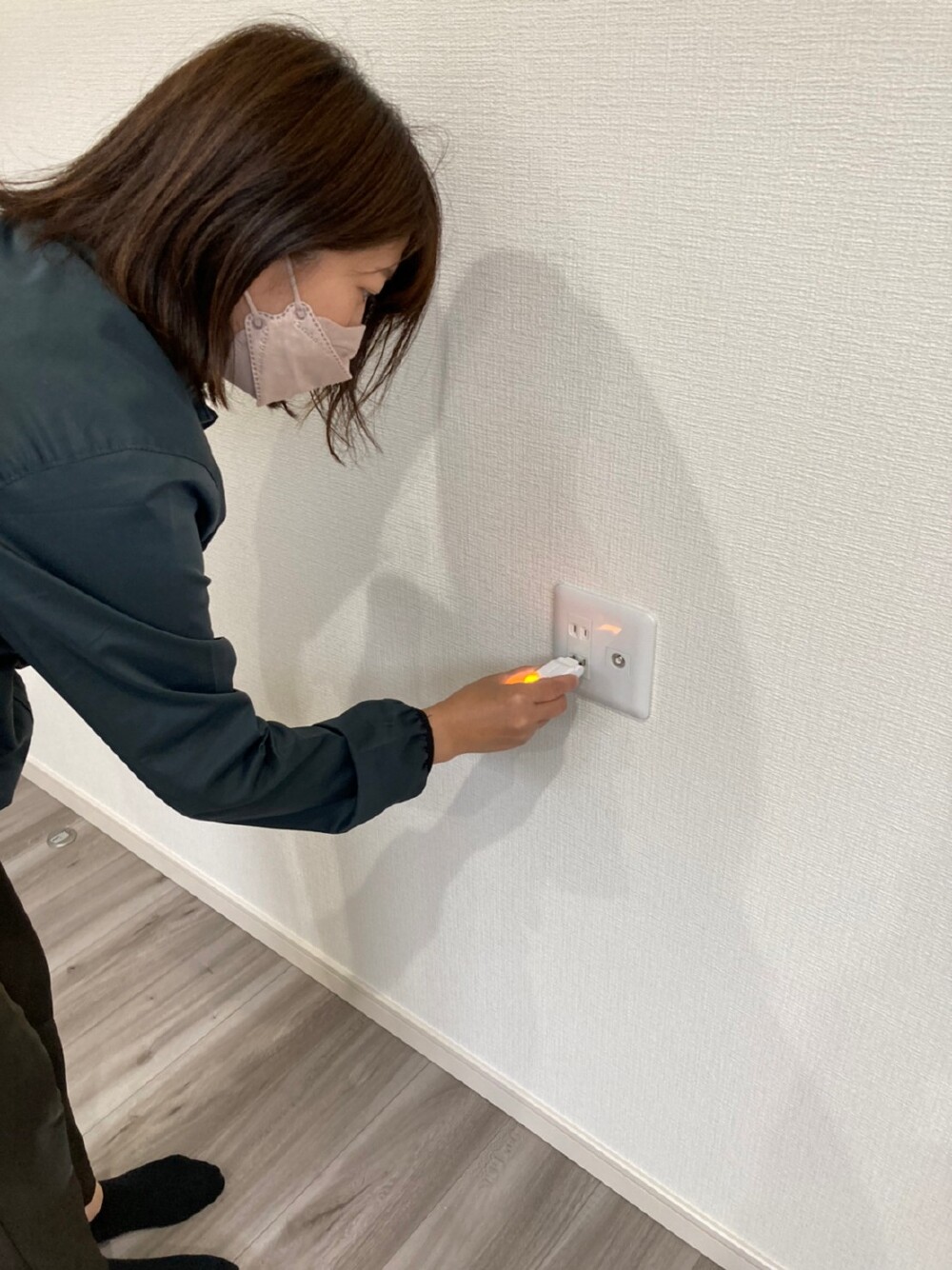

- 46. 2022年04月22日
-
完了検査
役所の検査員さんに来ていただき完了検査を受けさせていただきました。
図面通りに仕上げてあるか確認する検査でキチンと施工させて頂きましたので検査は合格💮です。
- 47. 2022年04月22日
-
美装工事
お家をピカピカにクリーニング作業をさせて頂いています🧹
- 48. 2022年04月23日
-
畳工事
畳の敷き込みをさせて頂きました。
- 49. 2022年04月23日
-

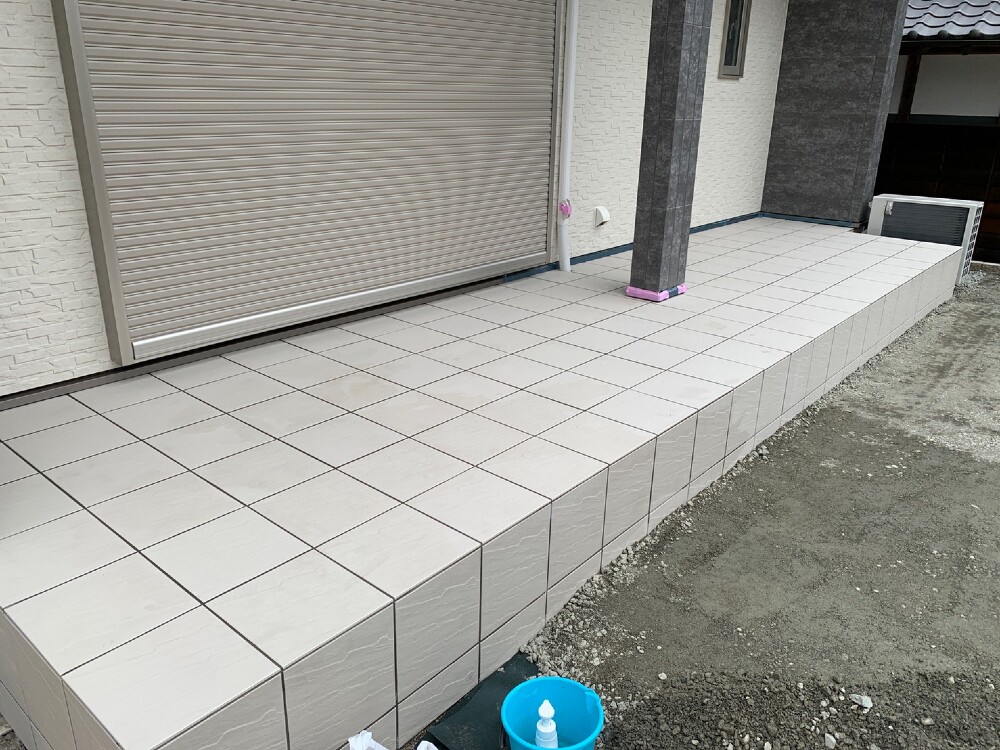

左官工事
タイルデッキの施工をさせて頂きました。
- 50. 2022年04月25日
-
サッシ仕舞工事

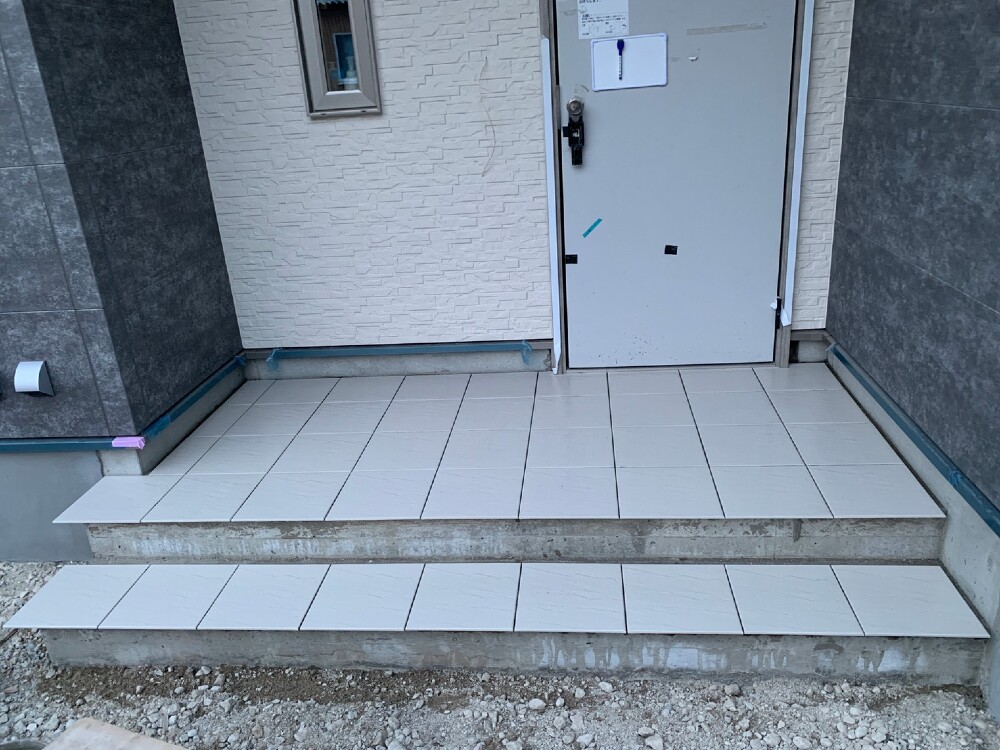

お家🏠の顔である玄関扉と網戸の取付調整をさせて頂きました。
また、カーポートの組立設置工事をさせて頂きました。
- 51. 2022年04月26日
-
社内完成検査
社内完成検査をさせて頂きました。👷
床材や建具にキズや汚れがないかクロスがキレイに施工されているか通電・排水状態など確認させて頂きました。
お引渡しまでもうすぐですね。
キチンと手直しをしてお引渡しさせていただきますのでご安心ください。
- 52. 2022年05月03日
-
祝☆竣工★☆
I様 お引渡しおめでとうございました☆彡
ステキなお家🏠に仕上がりましたね( ´∀`)bグッ!
これから始まる新しいマイホーム生活を楽しんでください!
御竣工、誠におめでとうございます!
ありがとうございました<(_ _)>
